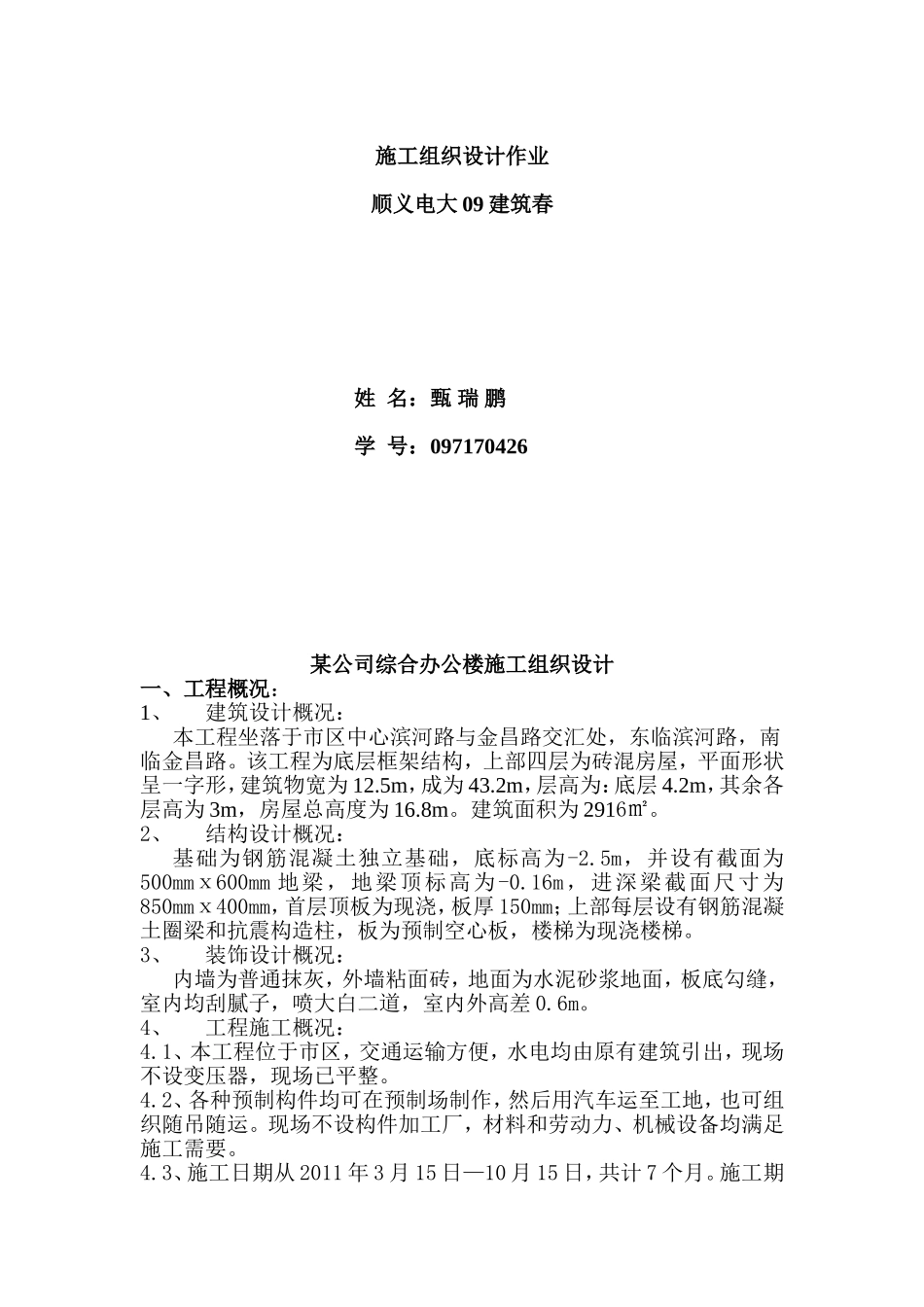

施工组织设计作业顺义电大09建筑春姓名:甄瑞鹏学号:097170426某公司综合办公楼施工组织设计一、工程概况:1、建筑设计概况:本工程坐落于市区中心滨河路与金昌路交汇处,东临滨河路,南临金昌路
该工程为底层框架结构,上部四层为砖混房屋,平面形状呈一字形,建筑物宽为12
5m,成为43
2m,层高为:底层4
2m,其余各层高为3m,房屋总高度为16
建筑面积为2916㎡
2、结构设计概况:基础为钢筋混凝土独立基础,底标高为-2
5m,并设有截面为500mmⅹ600mm地梁,地梁顶标高为-0
16m,进深梁截面尺寸为850mmⅹ400mm,首层顶板为现浇,板厚150mm;上部每层设有钢筋混凝土圈梁和抗震构造柱,板为预制空心板,楼梯为现浇楼梯
3、装饰设计概况:内墙为普通抹灰,外墙粘面砖,地面为水泥砂浆地面,板底勾缝,室内均刮腻子,喷大白二道,室内外高差0
4、工程施工概况:4
1、本工程位于市区,交通运输方便,水电均由原有建筑引出,现场不设变压器,现场已平整
2、各种预制构件均可在预制场制作,然后用汽车运至工地,也可组织随吊随运
现场不设构件加工厂,材料和劳动力、机械设备均满足施工需要
3、施工日期从2011年3月15日—10月15日,共计7个月
施工期间平均气温为5℃—25℃,土为二类土,地下水位-4
0m,主导风向为西北风,本地区7、8月份为雨季,不考虑冬季施工

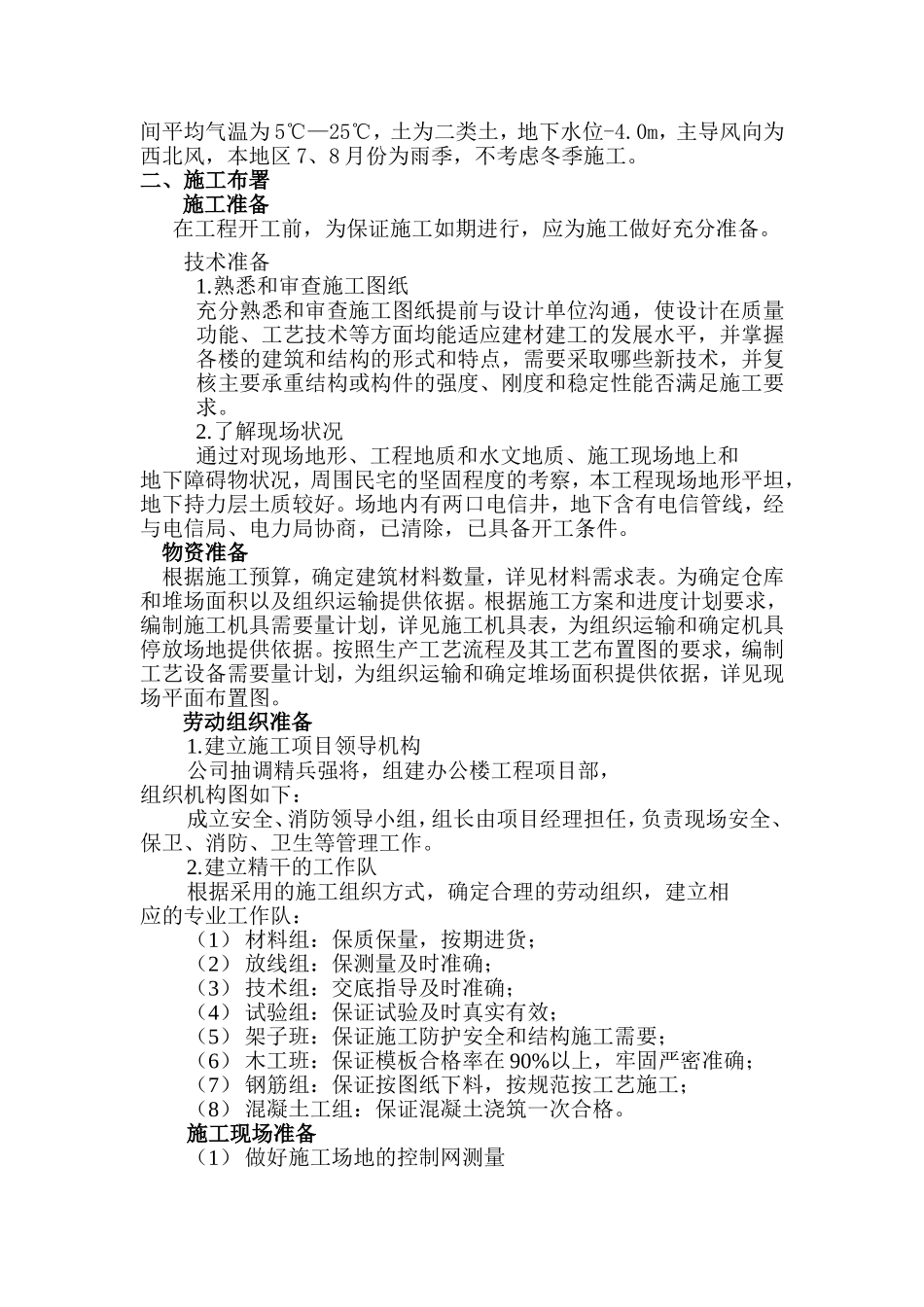

二、施工布署施工准备在工程开工前,为保证施工如期进行,应为施工做好充分准备
熟悉和审查施工图纸充分熟悉和审查施工图纸提前与设计单位沟通,使设计在质量功能、工艺技术等方面均能适应建材建工的发展水平,并掌握各楼的建筑和结构的形式和特点,需要采取哪些新技术,并复核主要承重结构或构件的强度、刚度和稳定性能否满足施工要求

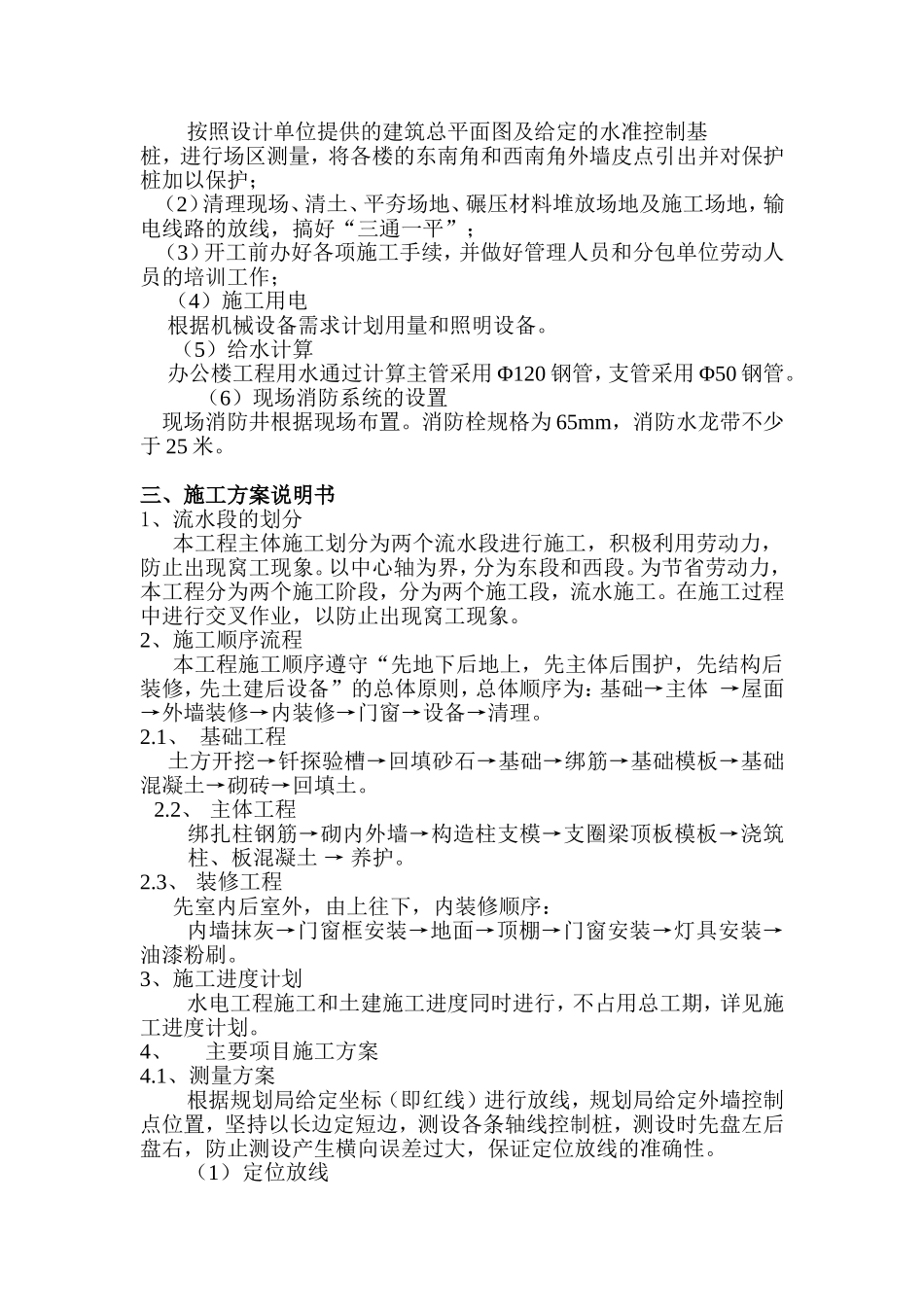

了解现场状况通过对现场地形、工程地质和水文地质、施工现场地上和地下
