空调水管线试压冲洗方案一、试压前应具备的条件及施工准备管道系统安装完毕和无损检测合格后,按设计文件要求进行试压、吹扫工作,清除管道内部的杂物和检查管道的焊缝质量
管道系统试压前,应由施工单位、业主和有关部门进行联合检查
1、管道系统是否全部按照设计文件安装完毕;(待检管道焊缝涂漆、保温除外)2、管道支、吊架的形式、材质、安装位置应正确,数量齐全
紧固程度、焊接质量符合要求;3、焊缝及其他检查部位不应隐蔽;4、试压用的临时加固措施安全可靠,临时盲板加置正确,标记明显,记录完整;5、合金钢管道标记明显清楚;6、试压用的压力表的量程、精度等级、检定期符合要求
7、试压前的准备工作:7
1绘制管道试压、吹扫流程图,流程图上详细标注临时试压盲板、试压用压力表、进出口排放点、高点排气点、临时管线、试压系统号、试验压力值、试压阀门等位置标记符号
2管道试压、吹扫作业应统一指挥,现场配备必要的交通工具、通信及医疗救护设施
3在不需要带压试压的设备前后安装盲板,(溴化锂制冷机等)
二、试压1、水质要求:管道水压试验采用洁净水作介质试压,不锈钢管道或与不锈钢管道连接的其他管道用水进行试压时,水中氯离子含量不得超过25ppm,当周围环境温度低于5℃时,应采取防冻措施;2、试压用的压力表必须经过校验合格,并有铅封
精度等级不得低于1
5级,压力表量程范围为试验压力的1
5-2倍,每个系统至少2块,分别设在最高、最低点;3、试验前,注水时应排尽空气
4、承受内压的地上管道试验压力应为设计压力的1
5、埋地管道的试验压力应为设计压力的1
5倍,且不得低于0

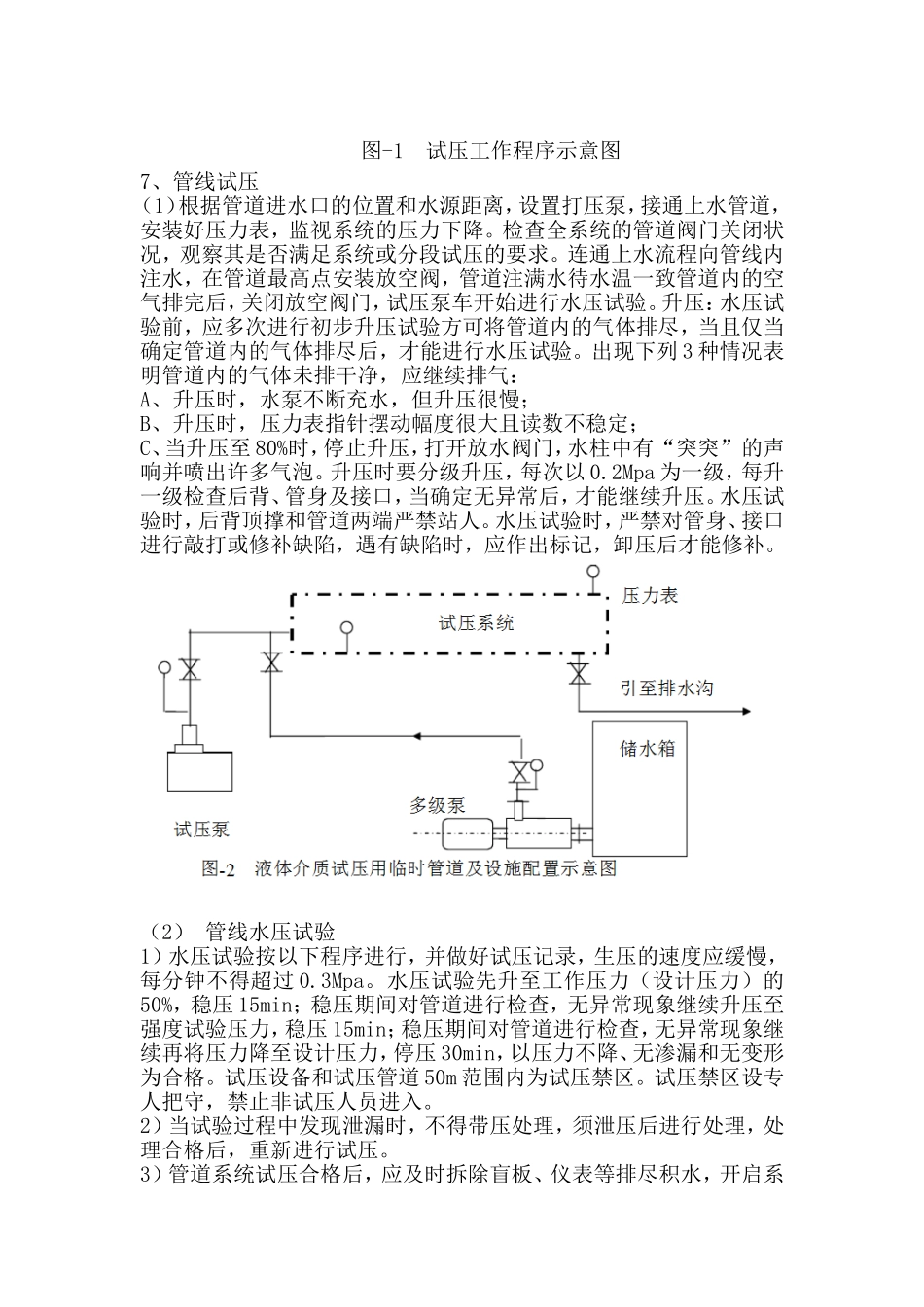

6、试压工作程序如下图示
图-1试压工作程序示意图7、管线试压(1)根据管道进水口的位置和水源距离,设置打压泵,接通上水管道,安装好压力表,监视系统的压力下降
检查全系统的管道阀门关闭状况,观察其是否满足系统或分段试压的要求
