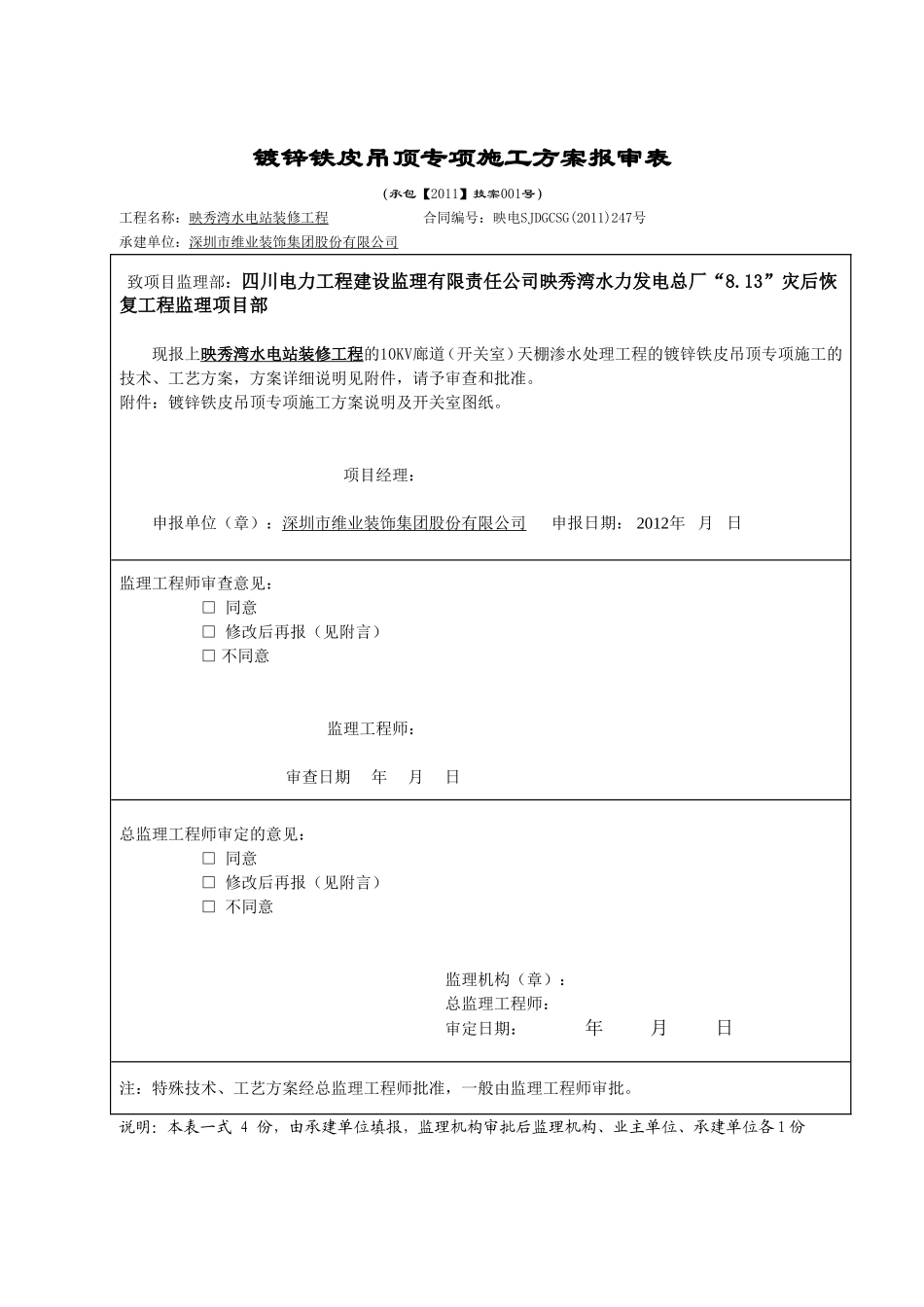

镀锌铁皮吊顶专项施工方案报审表(承包【2011】技案001号)工程名称:映秀湾水电站装修工程合同编号:映电SJDGCSG(2011)247号承建单位:深圳市维业装饰集团股份有限公司致项目监理部:四川电力工程建设监理有限责任公司映秀湾水力发电总厂“8
13”灾后恢复工程监理项目部现报上映秀湾水电站装修工程的10KV廊道(开关室)天棚渗水处理工程的镀锌铁皮吊顶专项施工的技术、工艺方案,方案详细说明见附件,请予审查和批准
附件:镀锌铁皮吊顶专项施工方案说明及开关室图纸
项目经理:申报单位(章):深圳市维业装饰集团股份有限公司申报日期:2012年月日监理工程师审查意见:□同意□修改后再报(见附言)□不同意监理工程师:审查日期年月日总监理工程师审定的意见:□同意□修改后再报(见附言)□不同意监理机构(章):总监理工程师:审定日期:年月日注:特殊技术、工艺方案经总监理工程师批准,一般由监理工程师审批

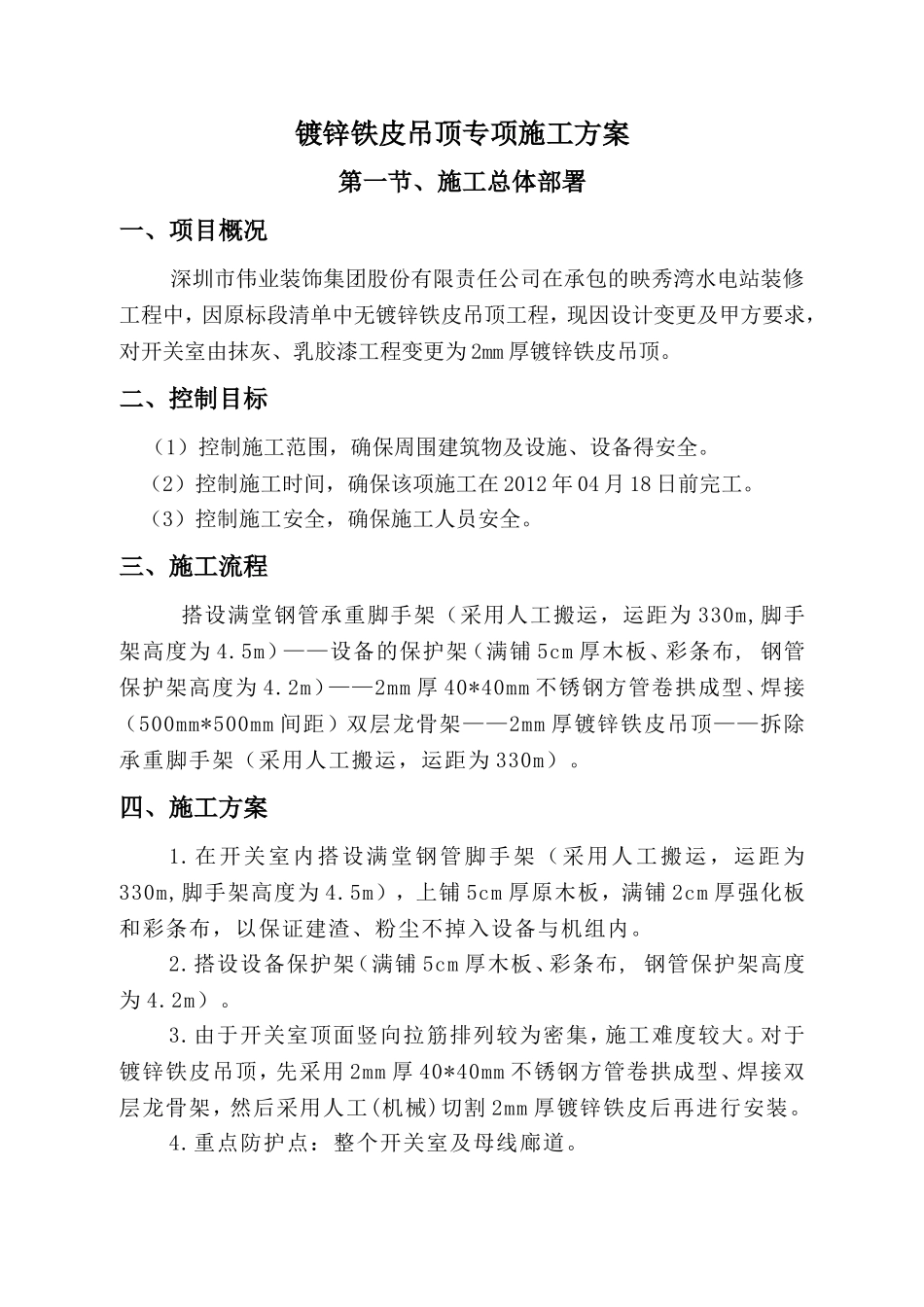

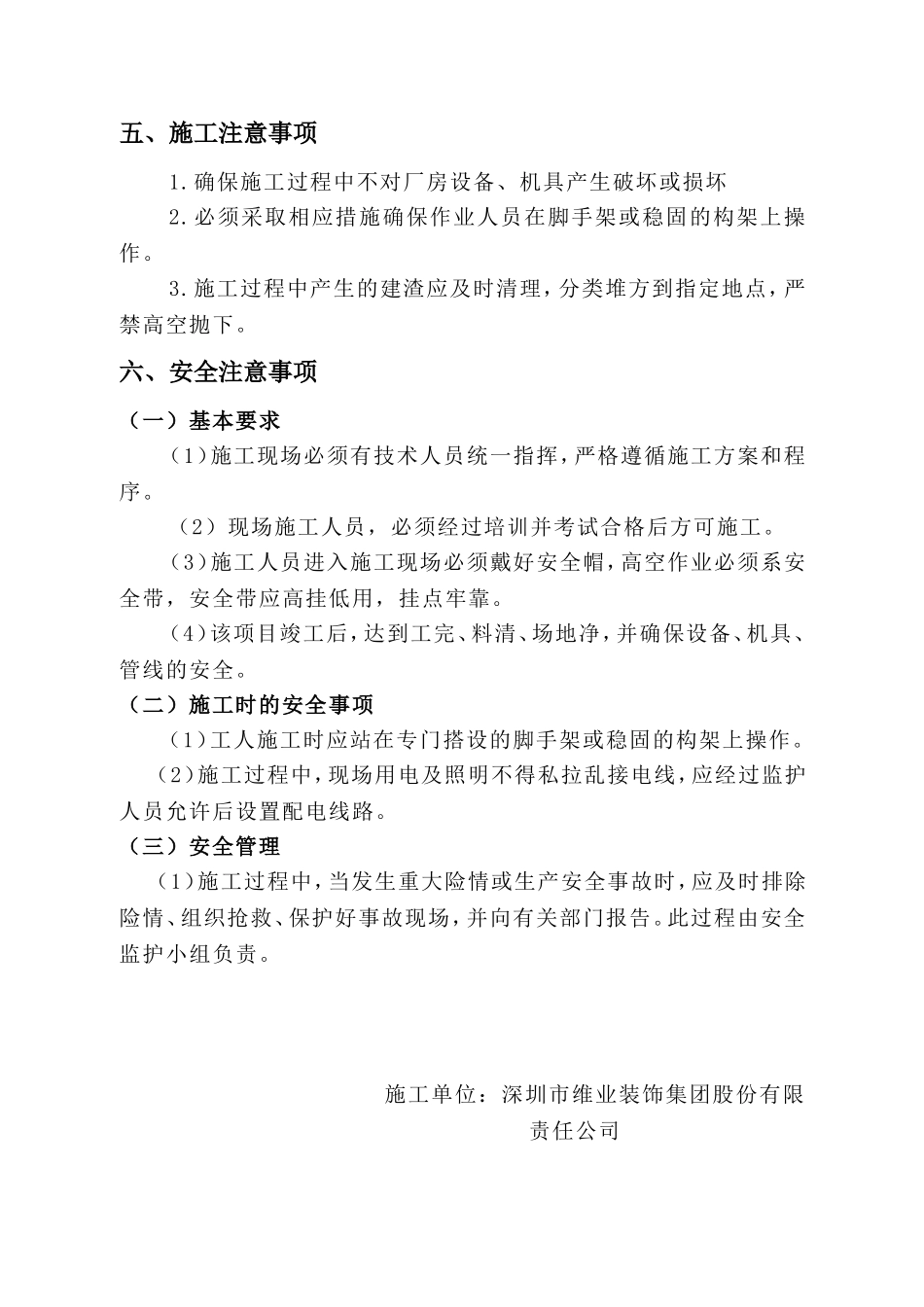

说明:本表一式4份,由承建单位填报,监理机构审批后监理机构、业主单位、承建单位各1份镀锌铁皮吊顶专项施工方案第一节、施工总体部署一、项目概况深圳市伟业装饰集团股份有限责任公司在承包的映秀湾水电站装修工程中,因原标段清单中无镀锌铁皮吊顶工程,现因设计变更及甲方要求,对开关室由抹灰、乳胶漆工程变更为2mm厚镀锌铁皮吊顶
二、控制目标(1)控制施工范围,确保周围建筑物及设施、设备得安全
(2)控制施工时间,确保该项施工在2012年04月18日前完工
(3)控制施工安全,确保施工人员安全
三、施工流程搭设满堂钢管承重脚手架(采用人工搬运,运距为330m,脚手架高度为4
5m)——设备的保护架(满铺5cm厚木板、彩条布,钢管保护架高度为4
2m)——2mm厚40*40mm不锈钢方管卷拱成型、焊接(500mm*500mm间距)双层龙骨架——2mm厚镀锌铁皮吊顶——拆除承重脚手架(采用人工搬运,运距为3
