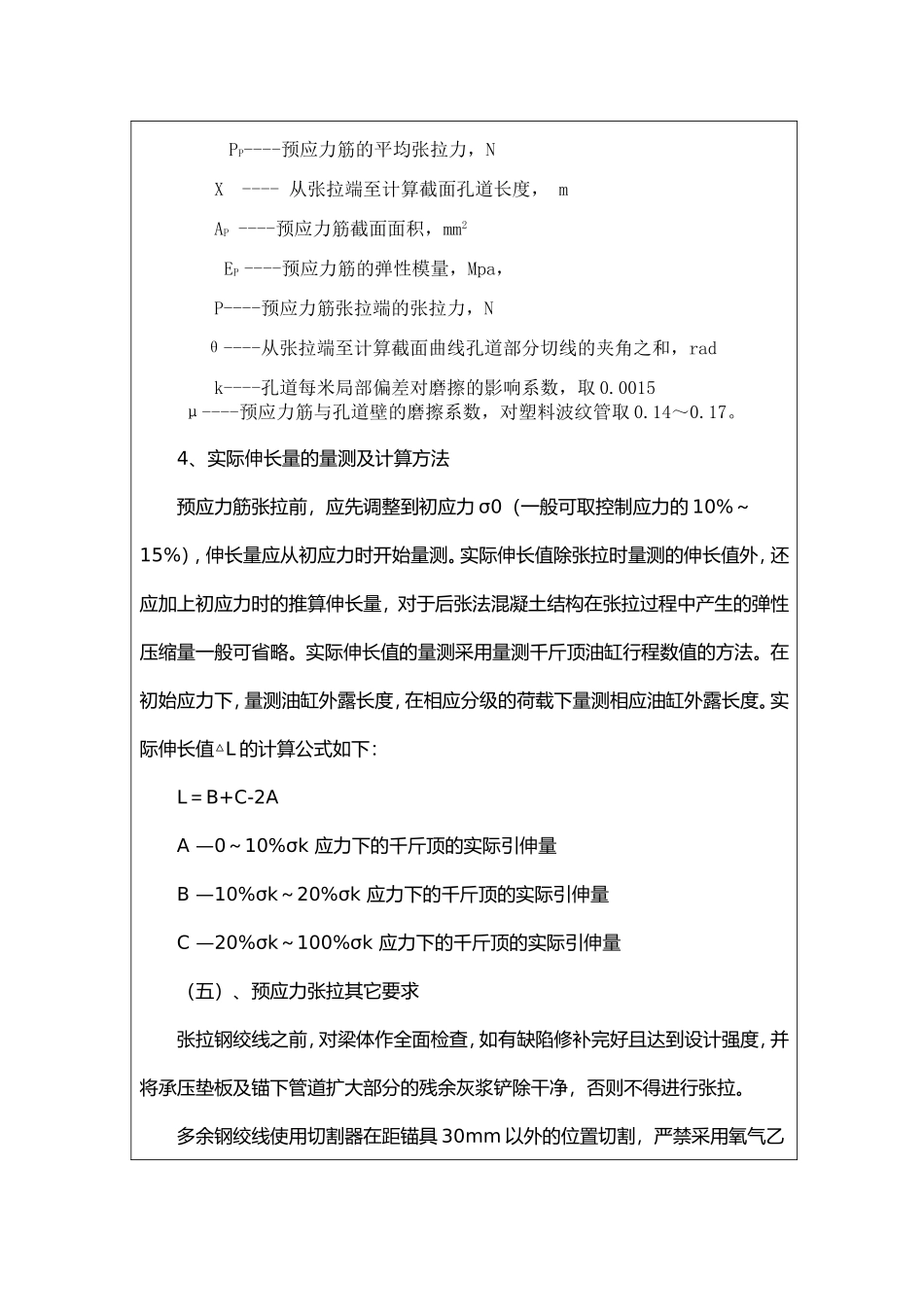

质量、技术培训培训名称预应力张拉及压浆培训时间2010年6月10日培训地点项目部会议室参加人员见会议签到表主讲人杨华职位工程管理部部长培训内容:预应力张拉及压浆施工工艺一、预应力筋张拉(一)、锚具的安装及准备工作1、将锚垫板内的混凝土清理干净,检查锚垫板的注浆孔是否堵塞
2、清除钢绞线上的锈蚀、泥浆
3、检查预应力孔道中是否有漏浆粘结预应力筋的现象,如有应予以排除
4、安装工作锚板,锚板应与锚垫板止口对正
5、在工作锚板每个锥孔内装上工作夹片,夹片安装后要齐平,必要时用专用工具轻敲,但不得重敲把夹片损坏
(二)、千斤顶的定位安装1、在工作锚上套上相应的限位板,根据钢绞线直径大小确定限位尺寸
2、装上张拉千斤顶,使之与高压油泵相连接
3、装上可重复使用的工具锚板

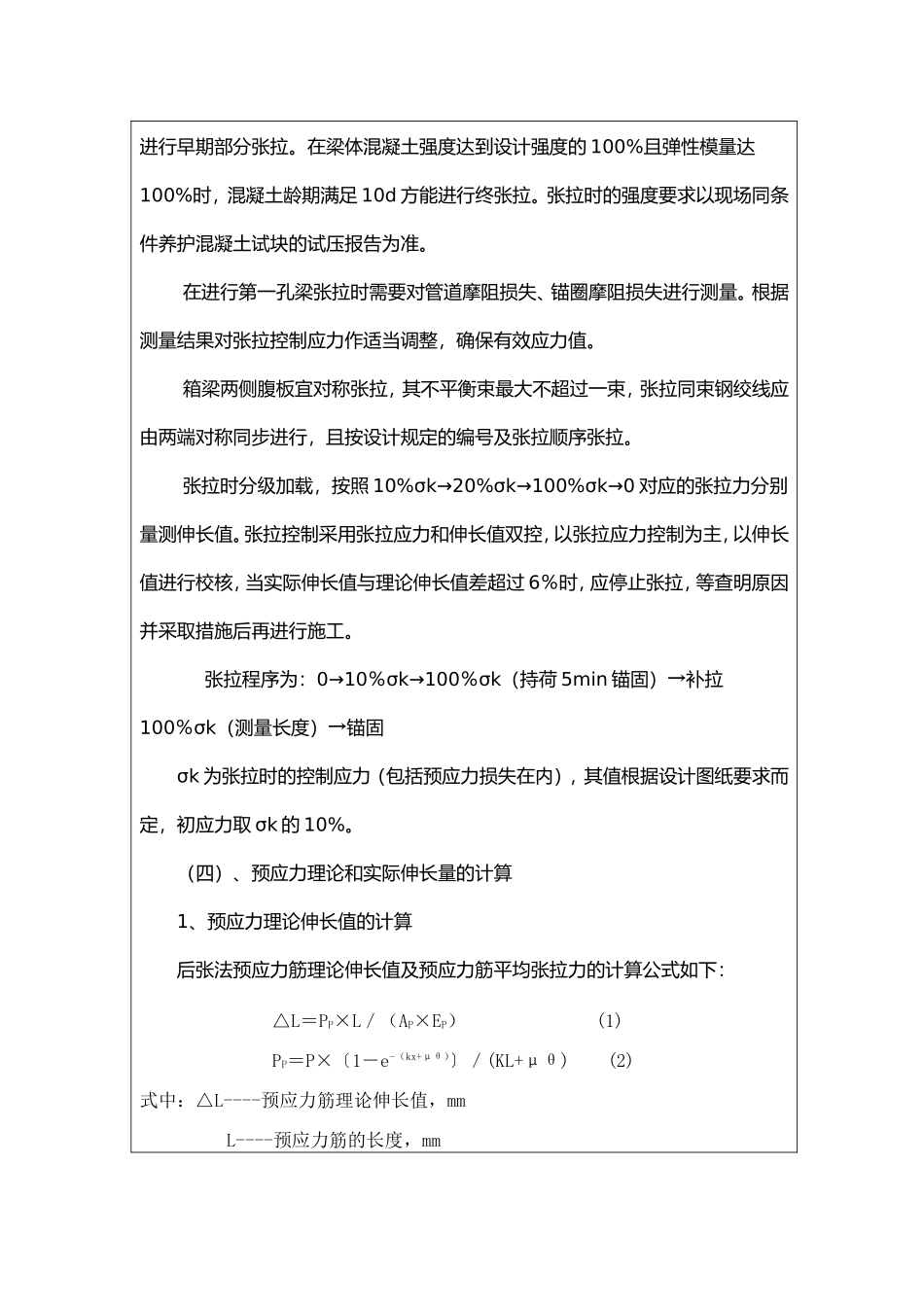

4、装上工具夹片(夹片表面涂上退锚灵)(三)、预应力张拉程序当梁体混凝土强度达到设计强度的80%且弹性模量达到设计要求后,即可进行早期部分张拉
在梁体混凝土强度达到设计强度的100%且弹性模量达100%时,混凝土龄期满足10d方能进行终张拉
张拉时的强度要求以现场同条件养护混凝土试块的试压报告为准
在进行第一孔梁张拉时需要对管道摩阻损失、锚圈摩阻损失进行测量
根据测量结果对张拉控制应力作适当调整,确保有效应力值
箱梁两侧腹板宜对称张拉,其不平衡束最大不超过一束,张拉同束钢绞线应由两端对称同步进行,且按设计规定的编号及张拉顺序张拉
张拉时分级加载,按照10%σk→20%σk→100%σk→0对应的张拉力分别量测伸长值
张拉控制采用张拉应力和伸长值双控,以张拉应力控制为主,以伸长值进行校核,当实际伸长值与理论伸长值差超过6%时,应停止张拉,等查明原因并采取措施后再进行施工
张拉程序为:0→10%σk→100%σk(持荷5min锚固)→补拉100%σk(测量长度)→锚固σk为张拉时的控制应力(包括预应力损失在内),其值根据
