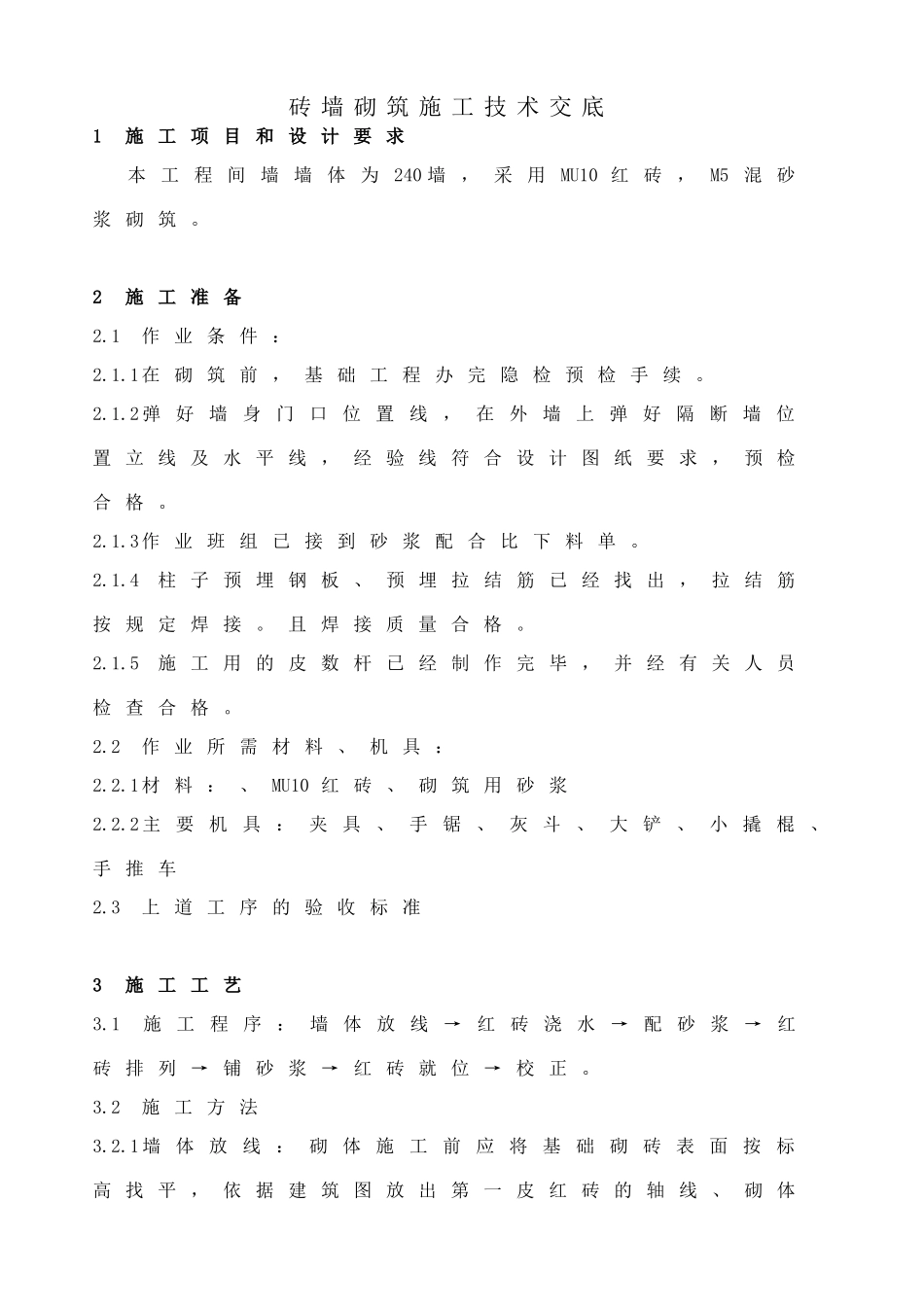

砖墙砌筑施工技术交底1施工项目和设计要求本工程间墙墙体为240墙,采用MU10红砖,M5混砂浆砌筑
2施工准备2
1作业条件:2
1在砌筑前,基础工程办完隐检预检手续
2弹好墙身门口位置线,在外墙上弹好隔断墙位置立线及水平线,经验线符合设计图纸要求,预检合格
3作业班组已接到砂浆配合比下料单
4柱子预埋钢板、预埋拉结筋已经找出,拉结筋按规定焊接
且焊接质量合格
5施工用的皮数杆已经制作完毕,并经有关人员检查合格
2作业所需材料、机具:2
1材料:、MU10红砖、砌筑用砂浆2
2主要机具:夹具、手锯、灰斗、大铲、小撬棍、手推车2
3上道工序的验收标准3施工工艺3
1施工程序:墙体放线→红砖浇水→配砂浆→红砖排列→铺砂浆→红砖就位→校正
2施工方法3

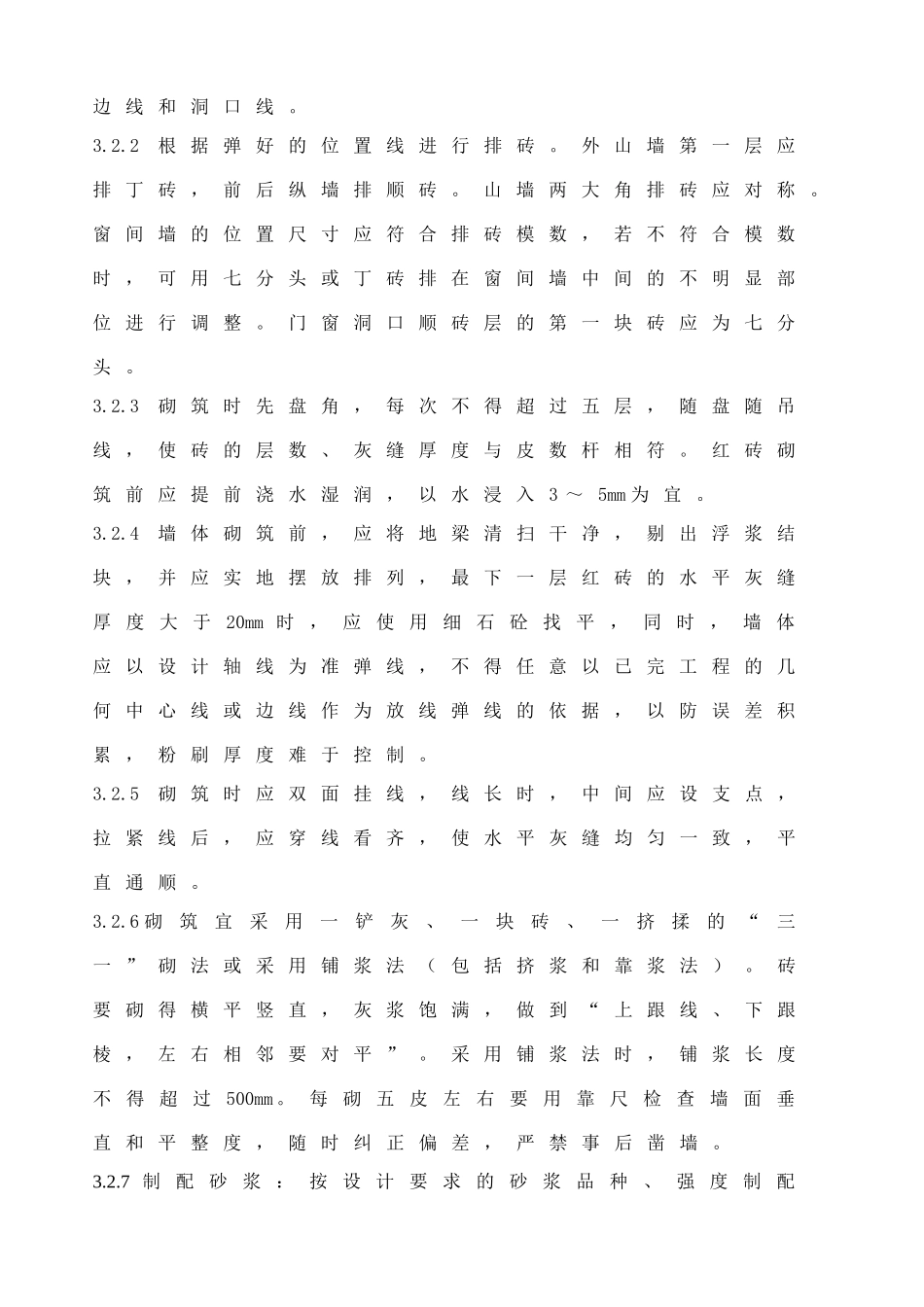

1墙体放线:砌体施工前应将基础砌砖表面按标高找平,依据建筑图放出第一皮红砖的轴线、砌体边线和洞口线
2根据弹好的位置线进行排砖
外山墙第一层应排丁砖,前后纵墙排顺砖
山墙两大角排砖应对称
窗间墙的位置尺寸应符合排砖模数,若不符合模数时,可用七分头或丁砖排在窗间墙中间的不明显部位进行调整
门窗洞口顺砖层的第一块砖应为七分头
3砌筑时先盘角,每次不得超过五层,随盘随吊线,使砖的层数、灰缝厚度与皮数杆相符

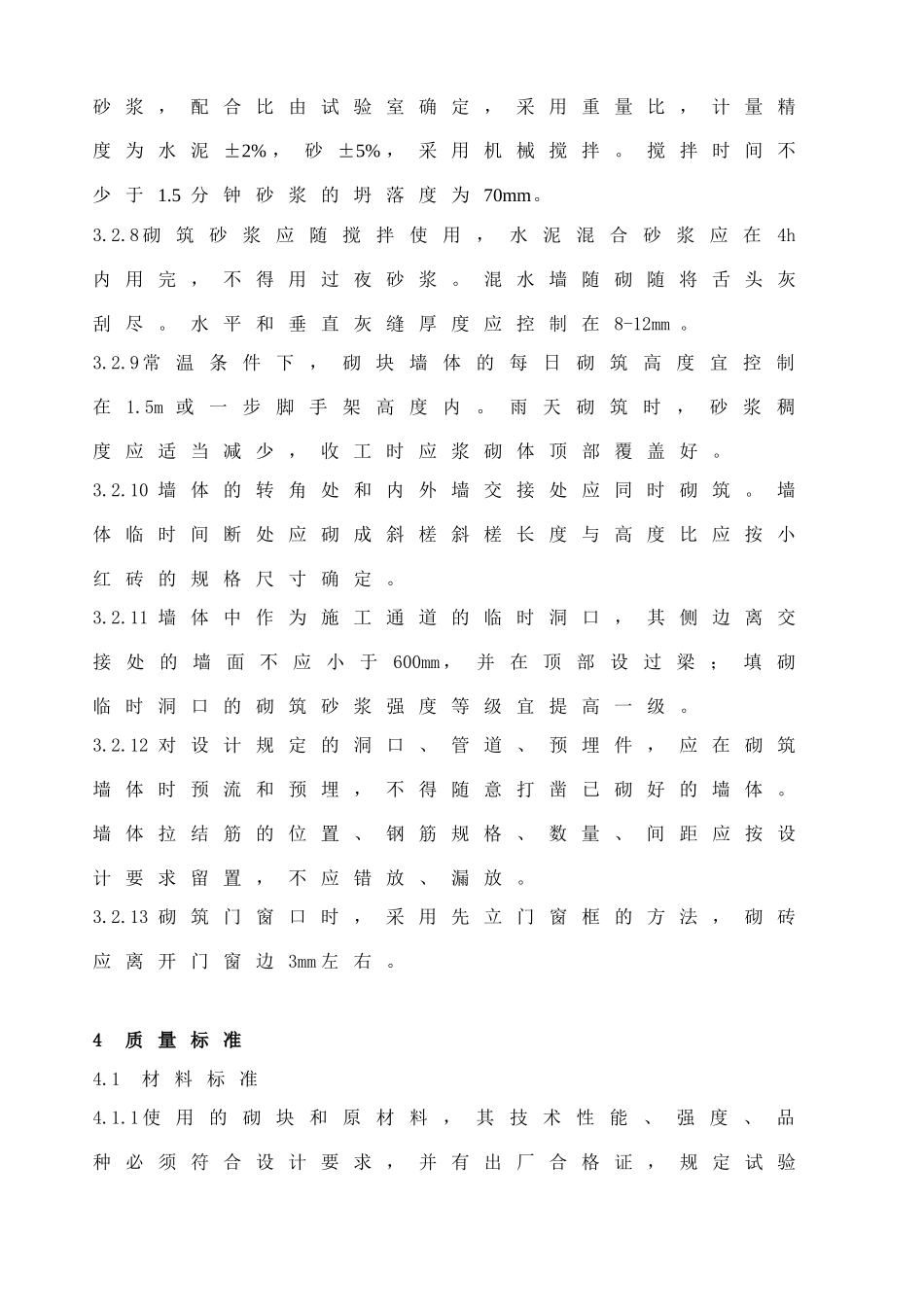

红砖砌筑前应提前浇水湿润,以水浸入3~5mm为宜
4墙体砌筑前,应将地梁清扫干净,剔出浮浆结块,并应实地摆放排列,最下一层红砖的水平灰缝厚度大于20mm时,应使用细石砼找平,同时,墙体应以设计轴线为准弹线,不得任意以已完工程的几何中心线或边线作为放线弹线的依据,以防误差积累,粉刷厚度难于控制
5砌筑时应双面挂线,线长时,中间应设支点,拉紧线后,应穿线看齐,使水平灰缝均匀一致,平直通顺
6砌筑宜采用一铲灰、一块砖、一挤揉的“三一”砌法或采用铺
