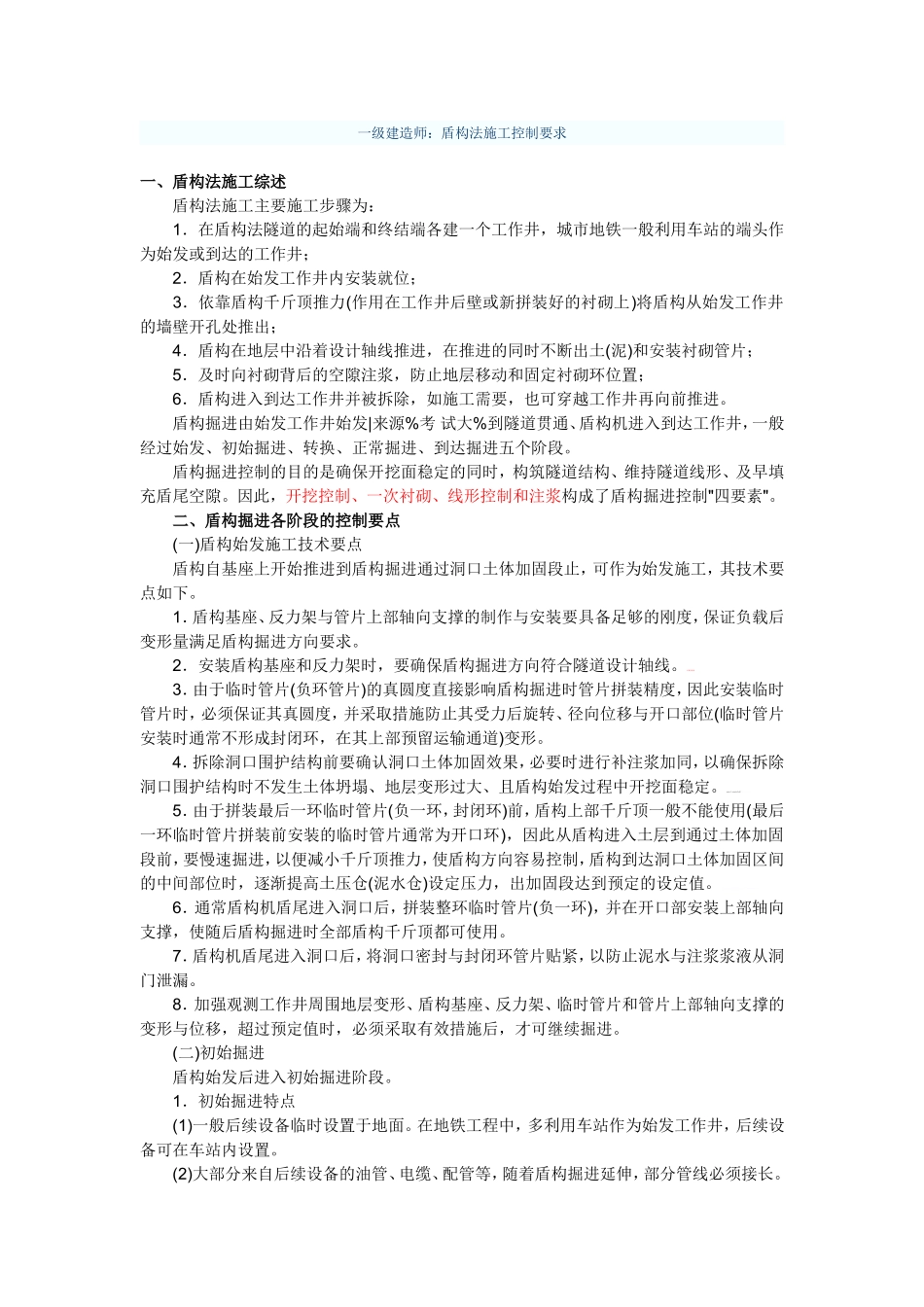

一级建造师:盾构法施工控制要求一、盾构法施工综述盾构法施工主要施工步骤为:1.在盾构法隧道的起始端和终结端各建一个工作井,城市地铁一般利用车站的端头作为始发或到达的工作井;2.盾构在始发工作井内安装就位;3.依靠盾构千斤顶推力(作用在工作井后壁或新拼装好的衬砌上)将盾构从始发工作井的墙壁开孔处推出;4.盾构在地层中沿着设计轴线推进,在推进的同时不断出土(泥)和安装衬砌管片;5.及时向衬砌背后的空隙注浆,防止地层移动和固定衬砌环位置;6.盾构进入到达工作井并被拆除,如施工需要,也可穿越工作井再向前推进
盾构掘进由始发工作井始发|来源%考试大%到隧道贯通、盾构机进入到达工作井,一般经过始发、初始掘进、转换、正常掘进、到达掘进五个阶段
盾构掘进控制的目的是确保开挖面稳定的同时,构筑隧道结构、维持隧道线形、及早填充盾尾空隙
因此,开挖控制、一次衬砌、线形控制和注浆构成了盾构掘进控制"四要素"
二、盾构掘进各阶段的控制要点(一)盾构始发施工技术要点盾构自基座上开始推进到盾构掘进通过洞口土体加固段止,可作为始发施工,其技术要点如下
1.盾构基座、反力架与管片上部轴向支撑的制作与安装要具备足够的刚度,保证负载后变形量满足盾构掘进方向要求
2.安装盾构基座和反力架时,要确保盾构掘进方向符合隧道设计轴线
采集者退散3.由于临时管片(负环管片)的真圆度直接影响盾构掘进时管片拼装精度,因此安装临时管片时,必须保证其真圆度,并采取措施防止其受力后旋转、径向位移与开口部位(临时管片安装时通常不形成封闭环,在其上部预留运输通道)变形
4.拆除洞口围护结构前要确认洞口土体加固效果,必要时进行补注浆加同,以确保拆除洞口围护结构时不发生土体坍塌、地层变形过大、且盾构始发过程中开挖面稳定
Examda

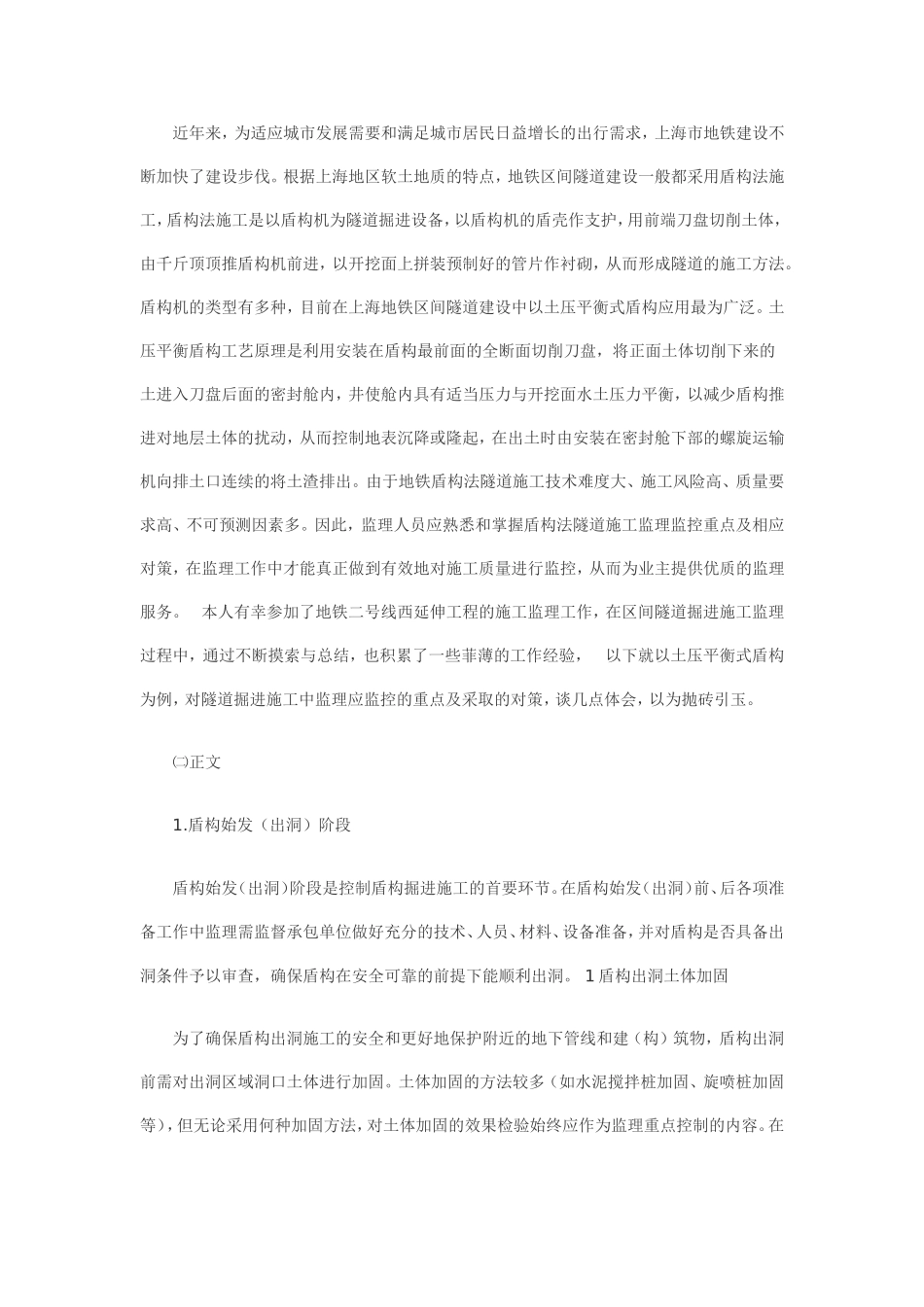

CoM考试就到考试大5.由于拼装最后一环临时管片(负一环,封闭环)前,盾构上部千斤顶一般不能使用(最
