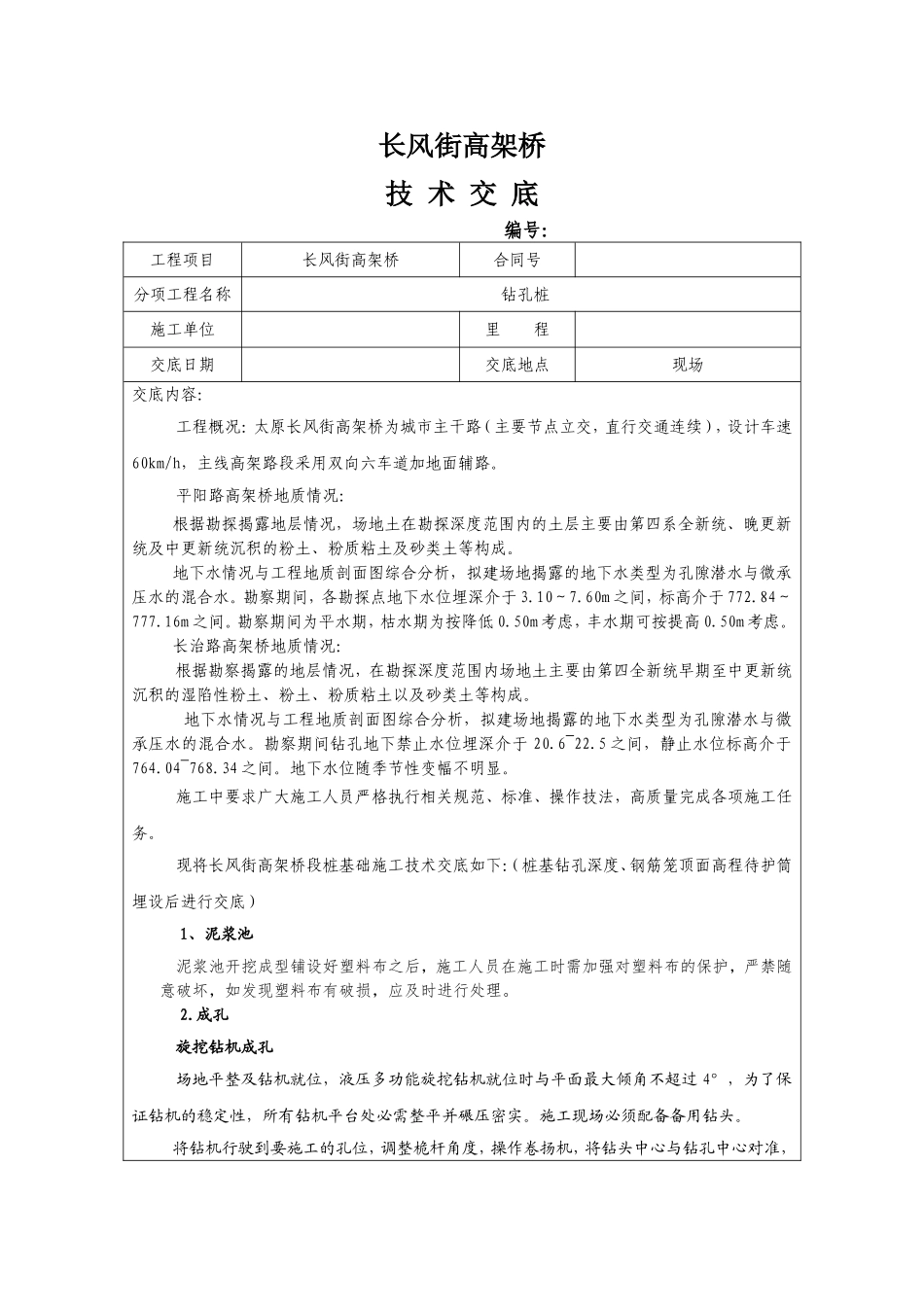

长风街高架桥技术交底编号:工程项目长风街高架桥合同号分项工程名称钻孔桩施工单位里程交底日期交底地点现场交底内容:工程概况:太原长风街高架桥为城市主干路(主要节点立交,直行交通连续),设计车速60km/h,主线高架路段采用双向六车道加地面辅路
平阳路高架桥地质情况:根据勘探揭露地层情况,场地土在勘探深度范围内的土层主要由第四系全新统、晚更新统及中更新统沉积的粉土、粉质粘土及砂类土等构成
地下水情况与工程地质剖面图综合分析,拟建场地揭露的地下水类型为孔隙潜水与微承压水的混合水
勘察期间,各勘探点地下水位埋深介于3
60m之间,标高介于772
84~777
勘察期间为平水期,枯水期为按降低0
50m考虑,丰水期可按提高0
长治路高架桥地质情况:根据勘察揭露的地层情况,在勘探深度范围内场地土主要由第四全新统早期至中更新统沉积的湿陷性粉土、粉土、粉质粘土以及砂类土等构成
地下水情况与工程地质剖面图综合分析,拟建场地揭露的地下水类型为孔隙潜水与微承压水的混合水
勘察期间钻孔地下禁止水位埋深介于20
5之间,静止水位标高介于764
04~768
地下水位随季节性变幅不明显
施工中要求广大施工人员严格执行相关规范、标准、操作技法,高质量完成各项施工任务
现将长风街高架桥段桩基础施工技术交底如下:(桩基钻孔深度、钢筋笼顶面高程待护筒埋设后进行交底)1、泥浆池泥浆池开挖成型铺设好塑料布之后,施工人员在施工时需加强对塑料布的保护,严禁随意破坏,如发现塑料布有破损,应及时进行处理
成孔旋挖钻机成孔场地平整及钻机就位,液压多功能旋挖钻机就位时与平面最大倾角不超过4°,为了保证钻机的稳定性,所有钻机平台处必需整平并碾压密实
施工现场必须配备备用钻头

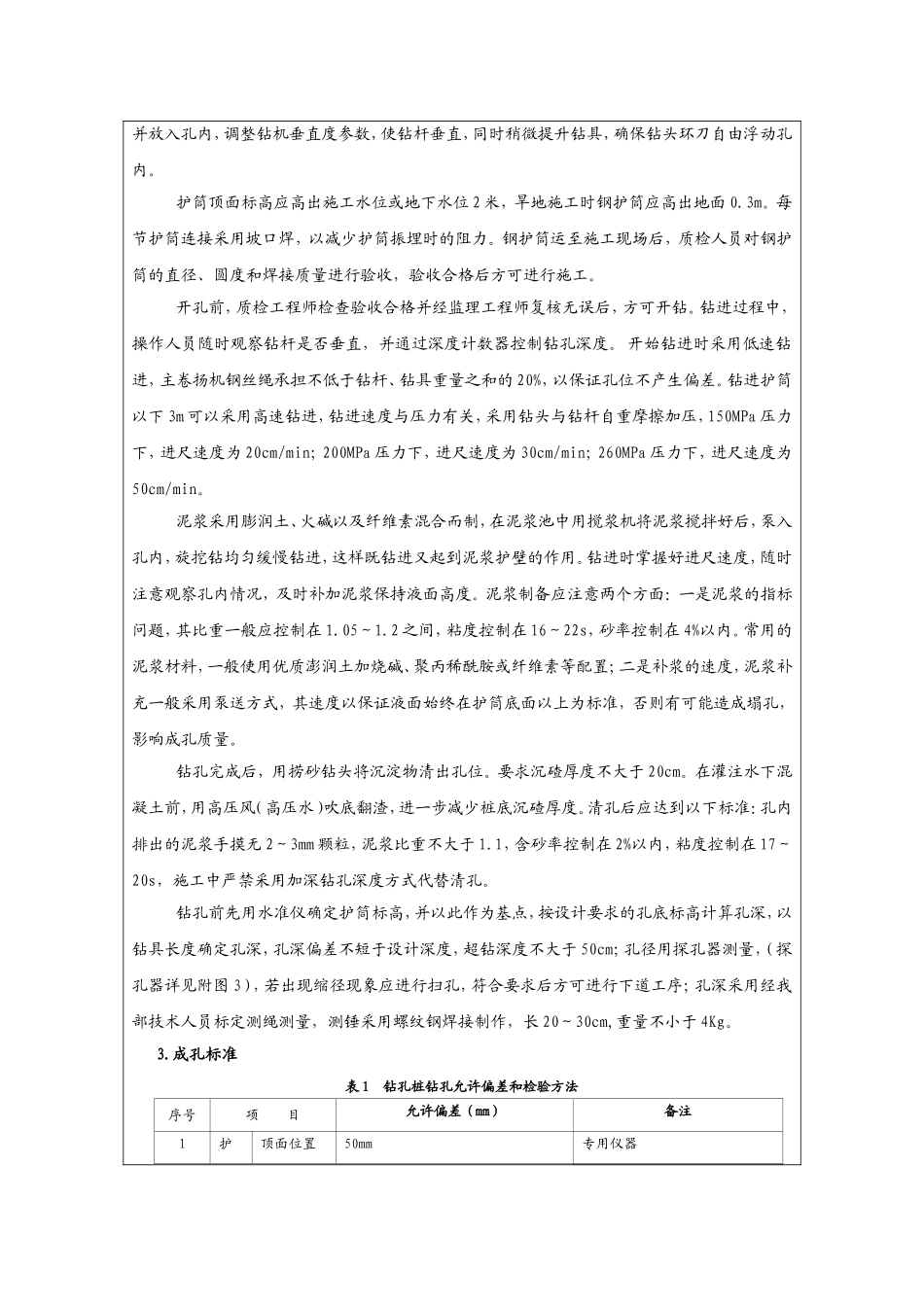

将钻机行驶到要施工的孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻
