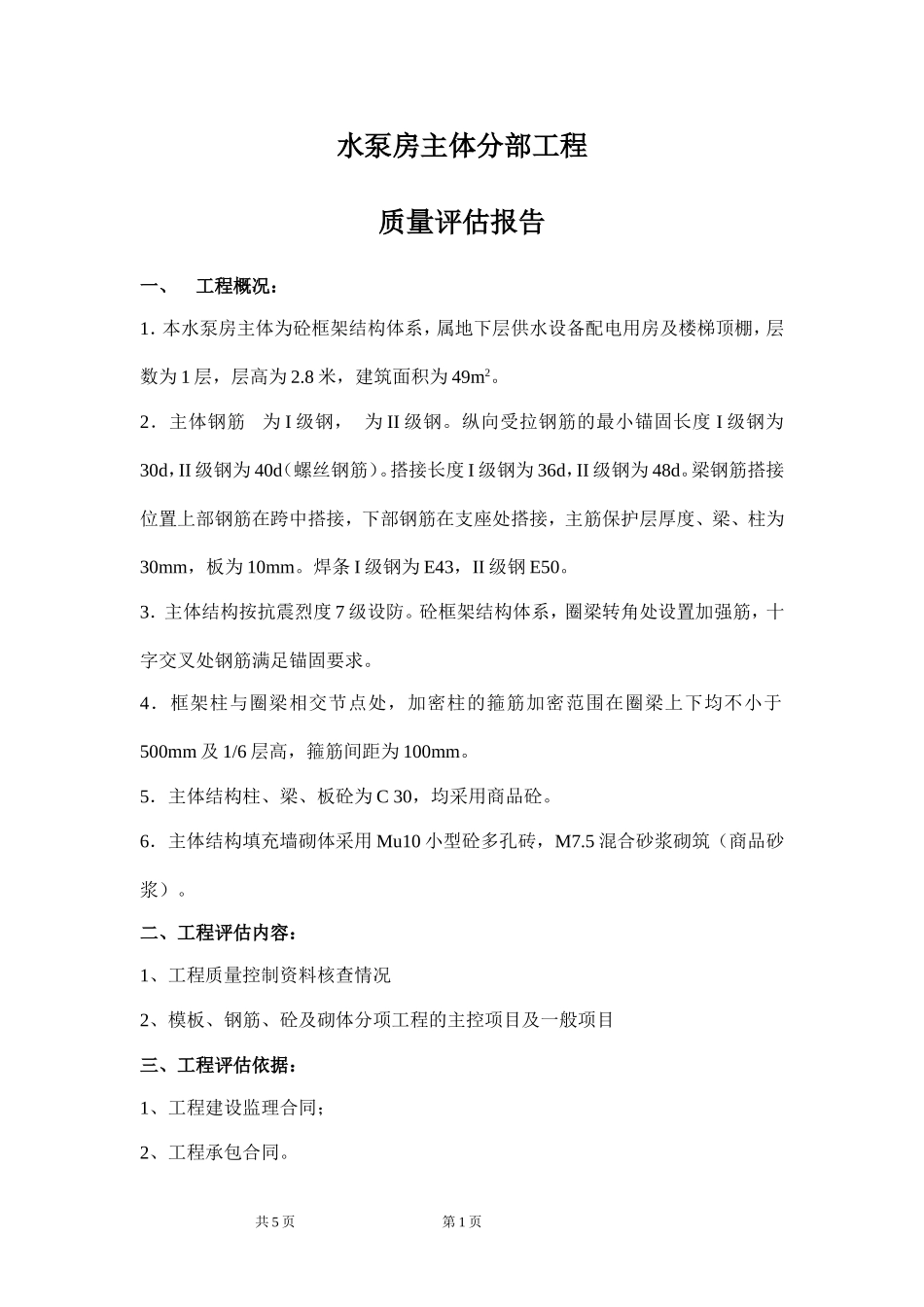

水泵房主体分部工程质量评估报告一、工程概况:1.本水泵房主体为砼框架结构体系,属地下层供水设备配电用房及楼梯顶棚,层数为1层,层高为2.8米,建筑面积为49m2。2.主体钢筋为I级钢,为II级钢。纵向受拉钢筋的最小锚固长度I级钢为30d,II级钢为40d(螺丝钢筋)。搭接长度I级钢为36d,II级钢为48d。梁钢筋搭接位置上部钢筋在跨中搭接,下部钢筋在支座处搭接,主筋保护层厚度、梁、柱为30mm,板为10mm。焊条I级钢为E43,II级钢E50。3.主体结构按抗震烈度7级设防。砼框架结构体系,圈梁转角处设置加强筋,十字交叉处钢筋满足锚固要求。4.框架柱与圈梁相交节点处,加密柱的箍筋加密范围在圈梁上下均不小于500mm及1/6层高,箍筋间距为100mm。5.主体结构柱、梁、板砼为C30,均采用商品砼。6.主体结构填充墙砌体采用Mu10小型砼多孔砖,M7.5混合砂浆砌筑(商品砂浆)。二、工程评估内容:1、工程质量控制资料核查情况2、模板、钢筋、砼及砌体分项工程的主控项目及一般项目三、工程评估依据:1、工程建设监理合同;2、工程承包合同。共5页第1页3、工程施工图及设计文件;4、国家及地方施工规范、规程、标准。5、《建筑工程施工质量验收统一标准》GB50300-20016、上海市建筑工程质量验收有关规范规定。四、工程质量控制资料核查情况:序号项目名称份数检查情况1图纸会审、设计变更洽商记录1符合要求2施工组织设计1符合要求3技术复核记录2合格4钢材出厂合格证、试验报告3+3合格5焊条(剂)出厂合格证1合格6砖出厂合格证、实验报告1+1合格7商品砂浆出厂合格证、检测报告1+1合格8砼配合比报告、试块报告1+1合格9商品砂浆试块报告1合格10隐蔽工程验收记录3合格11分项工程验收记录7合格五、实施监理的工作质量情况:1.主体结构隐蔽工程进行百分之百检查验收,在巡视检查中发现的质量问题,要求施工单位及时整改到位。钢材的品种、规格、性能、数量、尺寸、形状、位置、搭接长度、锚固长度及主筋保护层厚度,均符合设计及施工规范要求。2.主体结构商品由上海福集水泥制品有限公司提供,现场监理认真审查了其资质,并对搅拌站进行了考察,确认其提供的商品砼能够满足本工程的需要,砼进共5页第2页场后,监理随机抽测砼坍落度,均在允许偏差范围内,砼试块强度、实验报告符合设计要求。砼截面尺寸,表面平整度均在允许偏差范围内,仅砼表面局部稍有麻面。砼强度达到施工验评标准。3.主体砌体采用砖的品种、标号及砂浆试块强度符合设计要求。墙体采用皮数杆控制标高及水平缝,拉结筋设置满足抗震要求。砌体砂浆饱满,错缝搭接符合设计要求和验评标准的规定。4.电气预埋管道,给排水预埋孔洞位置及尺寸符合设计要求。六、主体结构分项工程质量评定:1.模板分项工程:该分项工程为1项。主控项目模板支撑稳固;隔离剂质量合格并未沾污钢筋。一般项目模板接缝较严密;板内无积水,杂物清除干净;模板安装的轴线位置、标高,相邻板面高低差采用钢尺量,均在允许范围内;模板表面平整度用2M靠尺检查,在允许偏差5mm范围内,模板拆除保证砼表面及棱角不受损坏时进行。该分项工程质量评定为合格。2.钢筋分项工程:该分项工程为1项;钢筋加工的主控项目:受力钢筋的弯钩符合1级钢末端做180度弯钩、弯弧内直径不小于钢筋直径的2.5倍及弯后平直部位长度不小于其直径3倍的要求;箍筋弯钩的弯折角度符合135度及弯后平直部位长度不小于钢筋直径10倍的要求。一般项目钢筋加工的形状、尺寸符合设计要求;受力钢筋长度在允许偏差±10mm范围内;箍筋内径尺寸在允许偏差±5mm范围内。钢筋连接的主控项目连接方式符合设计要求;钢筋连接的一般项目钢筋接头设在受力较小处,同一纵向受力钢筋为一个接头,接头末端至钢筋弯起头的距离不小于钢筋直径的10倍;同一构件受力钢筋接头相互错开;钢筋搭接长度、锚固长度符合设计要求。钢筋安装的主控项目受力钢筋品种、级别、规格和数量符合设计要求。一般项目钢筋安装为钢尺量,绑扎钢筋骨架长度在允许偏差共5页第3页±10mm范围内;宽、高在允许偏差±5mm范围内;受力钢筋间距及保护层厚度在允许偏差±10mm范围内;箍筋间距在允许偏差±20mm范围内。该分项工程质量评...
