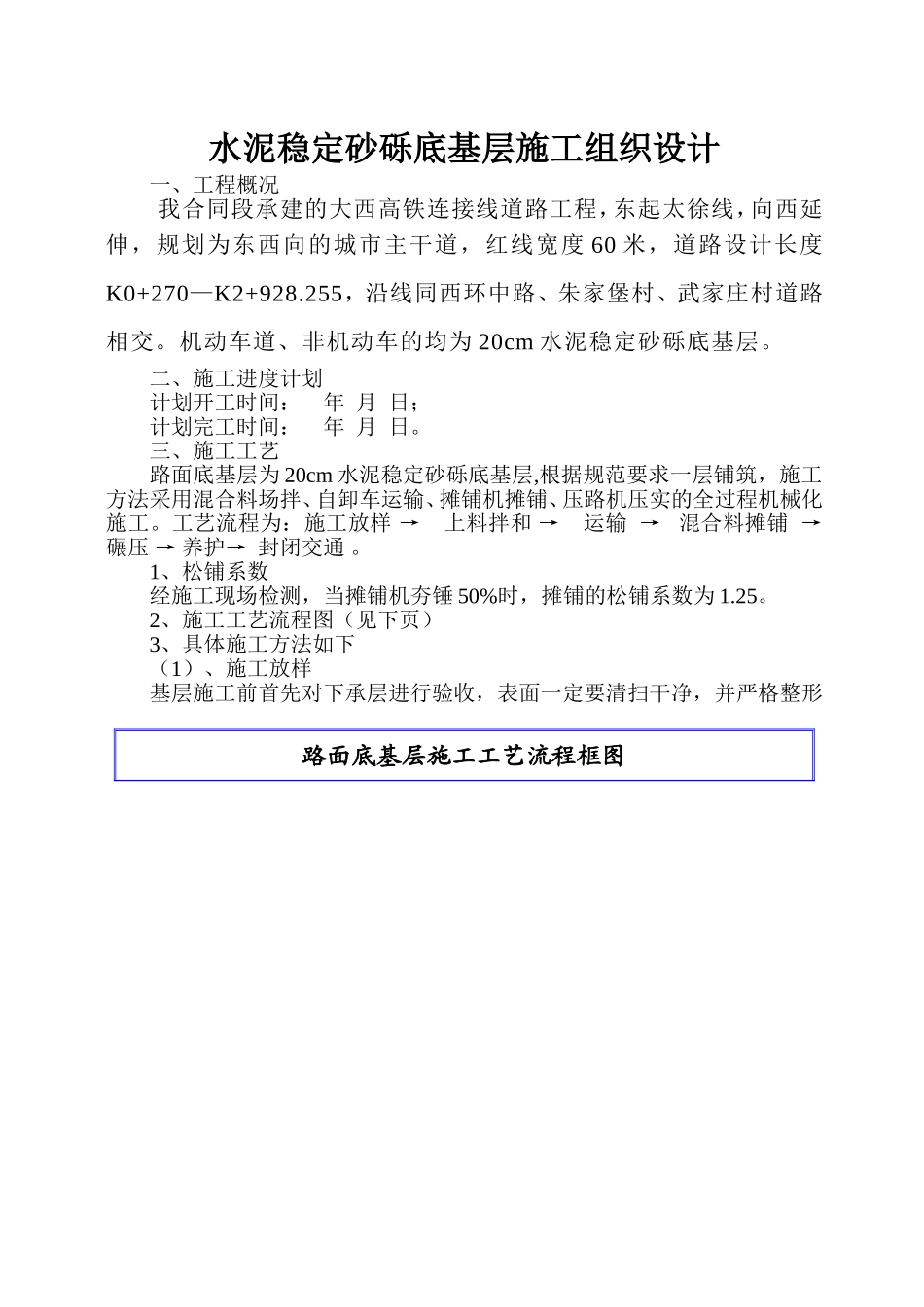

水泥稳定砂砾底基层施工组织设计一、工程概况我合同段承建的大西高铁连接线道路工程,东起太徐线,向西延伸,规划为东西向的城市主干道,红线宽度60米,道路设计长度K0+270—K2+928
255,沿线同西环中路、朱家堡村、武家庄村道路相交
机动车道、非机动车的均为20cm水泥稳定砂砾底基层
二、施工进度计划计划开工时间:年月日;计划完工时间:年月日
三、施工工艺路面底基层为20cm水泥稳定砂砾底基层,根据规范要求一层铺筑,施工方法采用混合料场拌、自卸车运输、摊铺机摊铺、压路机压实的全过程机械化施工
工艺流程为:施工放样→上料拌和→运输→混合料摊铺→碾压→养护→封闭交通
1、松铺系数经施工现场检测,当摊铺机夯锤50%时,摊铺的松铺系数为1

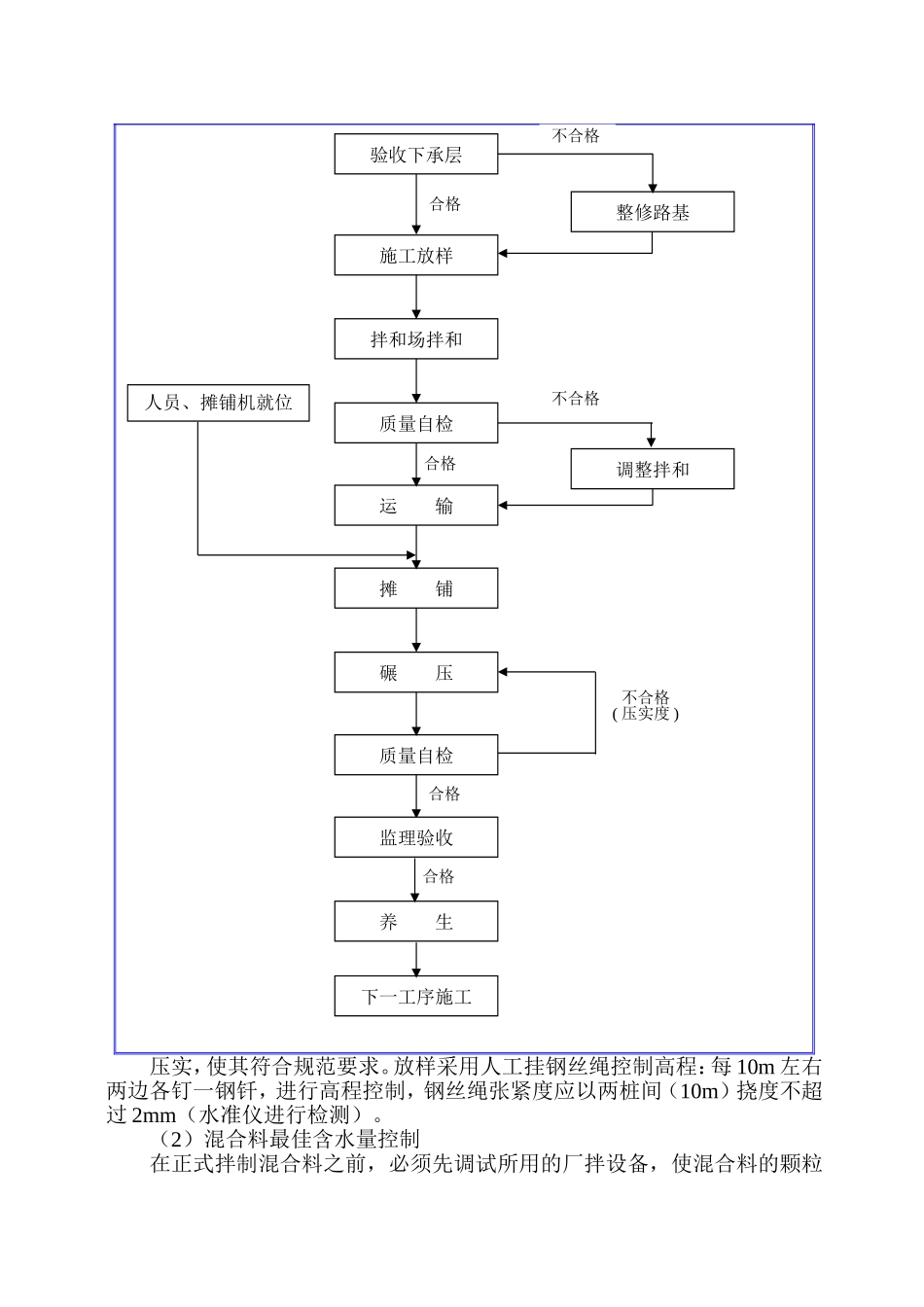

2、施工工艺流程图(见下页)3、具体施工方法如下(1)、施工放样基层施工前首先对下承层进行验收,表面一定要清扫干净,并严格整形路面底基层施工工艺流程框图压实,使其符合规范要求
放样采用人工挂钢丝绳控制高程:每10m左右两边各钉一钢钎,进行高程控制,钢丝绳张紧度应以两桩间(10m)挠度不超过2mm(水准仪进行检测)
(2)混合料最佳含水量控制在正式拌制混合料之前,必须先调试所用的厂拌设备,使混合料的颗粒合格验收下承层施工放样下一工序施工整修路基拌和场拌和养生调整拌和质量自检运输摊铺碾压质量自检不合格(压实度)不合格监理验收合格合格不合格合格人员、摊铺机就位组成和含水量都达到规定的要求
进行现场调试的过程中确定施工配合比,将此配合比写在标牌上,挂在拌和机旁
在生产过程中,拌和时含水量略大于最佳含水量1%~2%,使混合料运到现场摊铺碾压时,接近最佳含水量
同时根据集料的含水量及时调整拌和料中的加水量,以免出现过干过湿的现象

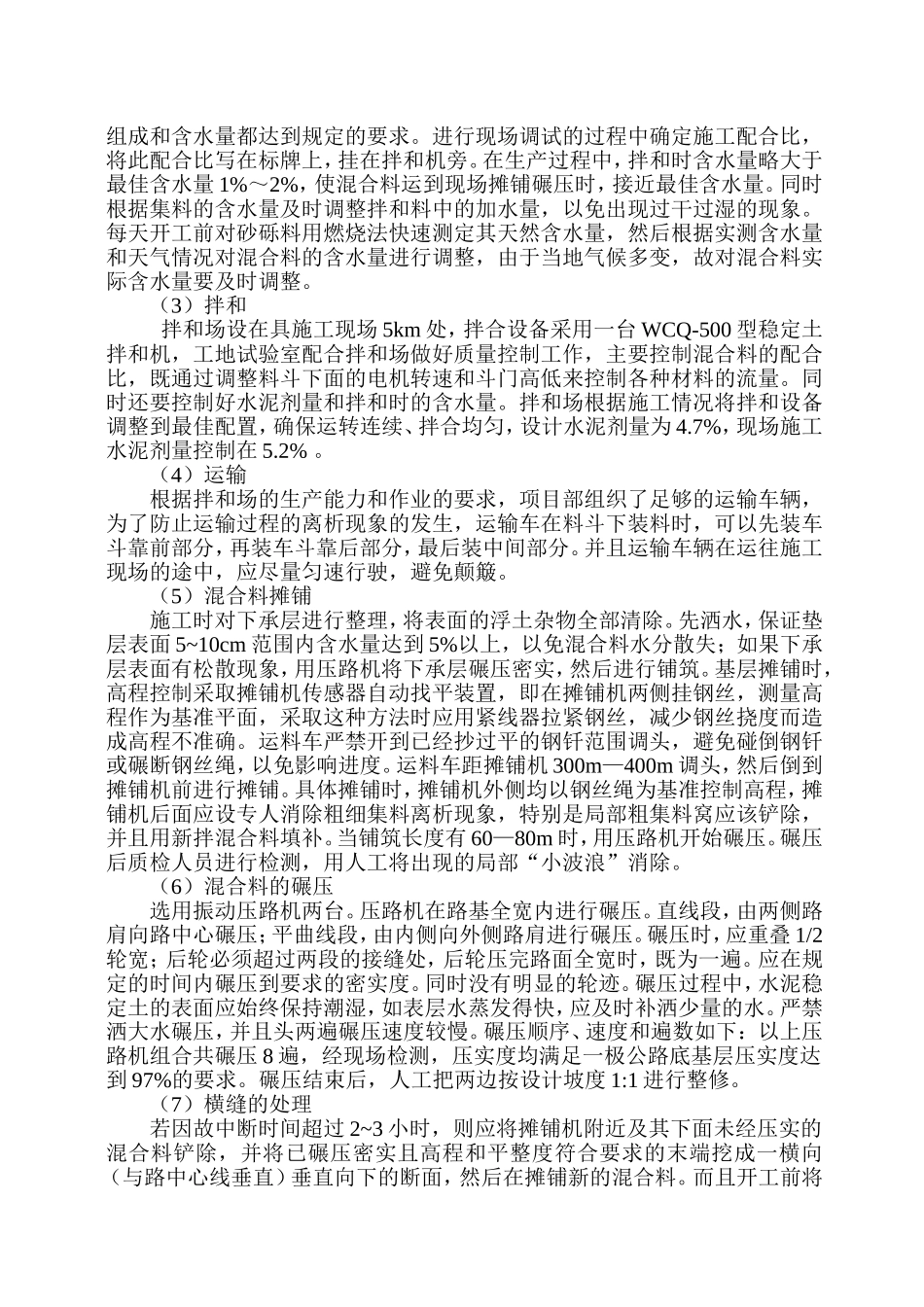

每天开工前对砂砾料用燃烧法快速测定其天然含水量,然后根据实测含水量和天气情况对混合料的含水量进行调整,由于当地气候多变,故
