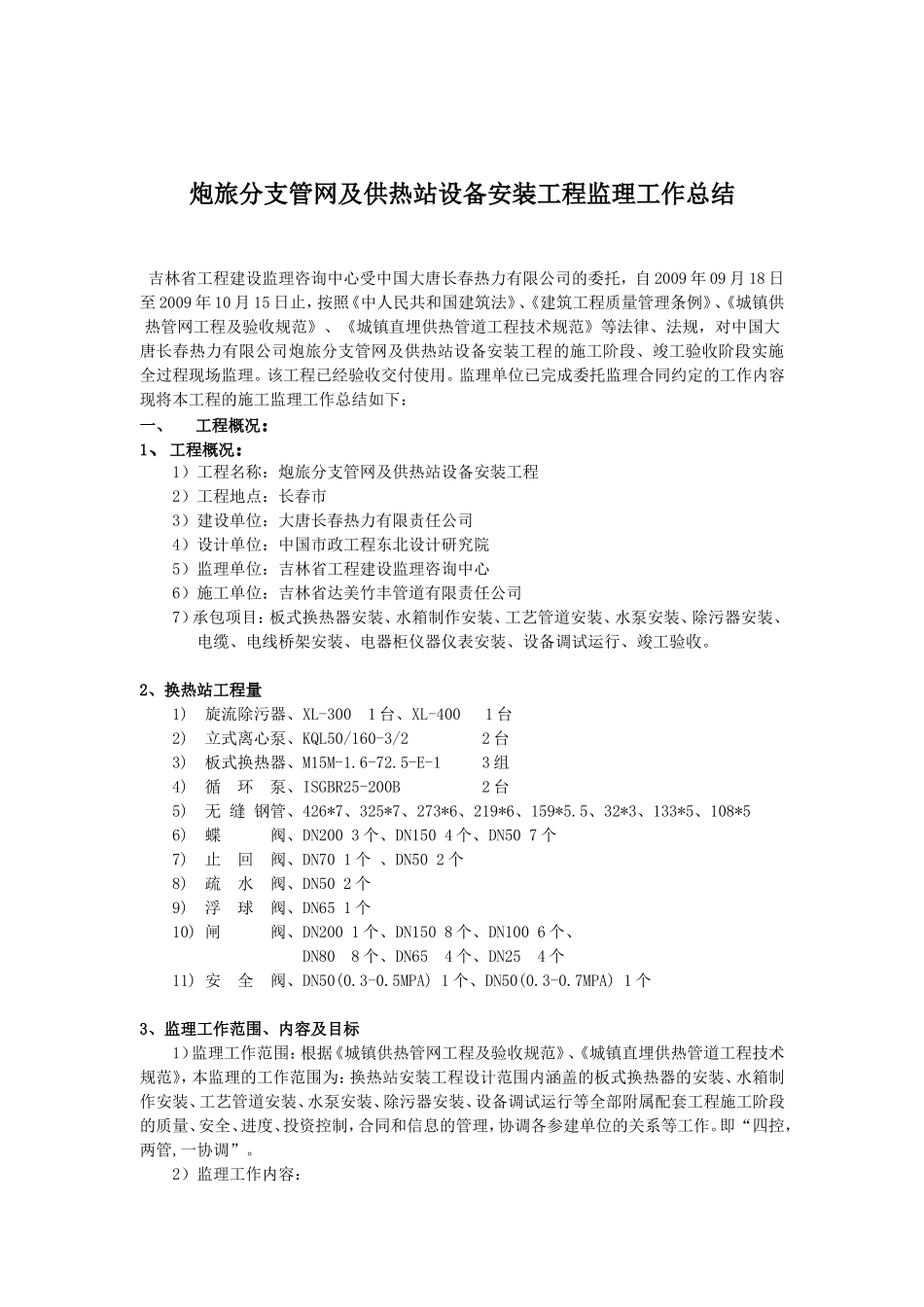

大唐长春热力有限责任公司炮旅分支管网及供热站设备安装工程监理工作总结建设单位:大唐长春热力有限责任公司监理单位:吉林省工程建设监理咨询中心总监理工程师:编制人员:编制日期:2009年12月20日炮旅分支管网及供热站设备安装工程监理工作总结吉林省工程建设监理咨询中心受中国大唐长春热力有限公司的委托,自2009年09月18日至2009年10月15日止,按照《中人民共和国建筑法》、《建筑工程质量管理条例》、《城镇供热管网工程及验收规范》、《城镇直埋供热管道工程技术规范》等法律、法规,对中国大唐长春热力有限公司炮旅分支管网及供热站设备安装工程的施工阶段、竣工验收阶段实施全过程现场监理。该工程已经验收交付使用。监理单位已完成委托监理合同约定的工作内容现将本工程的施工监理工作总结如下:一、工程概况:1、工程概况:1)工程名称:炮旅分支管网及供热站设备安装工程2)工程地点:长春市3)建设单位:大唐长春热力有限责任公司4)设计单位:中国市政工程东北设计研究院5)监理单位:吉林省工程建设监理咨询中心6)施工单位:吉林省达美竹丰管道有限责任公司7)承包项目:板式换热器安装、水箱制作安装、工艺管道安装、水泵安装、除污器安装、电缆、电线桥架安装、电器柜仪器仪表安装、设备调试运行、竣工验收。2、换热站工程量1)旋流除污器、XL-3001台、XL-4001台2)立式离心泵、KQL50/160-3/22台3)板式换热器、M15M-1.6-72.5-E-13组4)循环泵、ISGBR25-200B2台5)无缝钢管、426*7、325*7、273*6、219*6、159*5.5、32*3、133*5、108*56)蝶阀、DN2003个、DN1504个、DN507个7)止回阀、DN701个、DN502个8)疏水阀、DN502个9)浮球阀、DN651个10)闸阀、DN2001个、DN1508个、DN1006个、DN808个、DN654个、DN254个11)安全阀、DN50(0.3-0.5MPA)1个、DN50(0.3-0.7MPA)1个3、监理工作范围、内容及目标1)监理工作范围:根据《城镇供热管网工程及验收规范》、《城镇直埋供热管道工程技术规范》,本监理的工作范围为:换热站安装工程设计范围内涵盖的板式换热器的安装、水箱制作安装、工艺管道安装、水泵安装、除污器安装、设备调试运行等全部附属配套工程施工阶段的质量、安全、进度、投资控制,合同和信息的管理,协调各参建单位的关系等工作。即“四控,两管,一协调”。2)监理工作内容:a)监督承包合同的履行,对本工程的承包商:长春崇美燃气热力工程有限公司履行承包合同的全部过程进行了监督管理。b)重点审查了承包商提交的施工组织总设计、施工总进度计划、施工安全技术方案、工程检验及评定项目划分、施工措施/方案/作业指导书;审查本工程施工项目部的质量管理体系、技术管理体系、安全文明施工保证体系和质量保证体系的确认(各体系的组织机构;质量管理、安全管理、技术管理制度;专职管理人员资格证)。c)定期召开工程协调会、根据现场需要及时组织召开施工协调会,整理并发送会议纪要。d)审查承包商对工程材料的选择、试件、试验和认可,必要时进行了抽样检查。e)审查承包商选择的试验单位,审查工程分包单位资格(附:营业执照、资质证书、法人证书、业绩、合同),并提出监理意见。f)检查施工现场原材料、构件的采购、入库、保管、领用等管理制度及执行情况。参加主要设备的现场开箱检查。对设备的保管提出监理意见,对不符合要求的材料和设备不得进场使用。g)检查承包商施工现场专业人员和特殊工种人员持证上岗情况,对无证者(电工电焊工)有权令其退场。h)审查用于本工程施工的主要测量、计量器具、机具的合格证、检验报告和标识,不符合要求的不得在施工中使用。i)审查和签发承包商报送的开、竣工申请报告。j)组织对分部、分项工程、关键工序和隐蔽工程的质量检查验收,制定重点部位书面见证点(R)、旁站点(W)和停工待查点(S),在施工过程中实行旁站监理和巡视检查,并执行相应制度。及时组织对单位工程的初步验收。k)按照设计要求和规程标准,进行工程质量检验评定和签证。对不达标项要限期整改,跟踪检查。l)当单位工程及重要的分部工程完成时,及时作出工程质量评估报告。m)督促施工单位严格执行安全施工规范,遇到威胁安全的重大问题有权提出“暂停...
