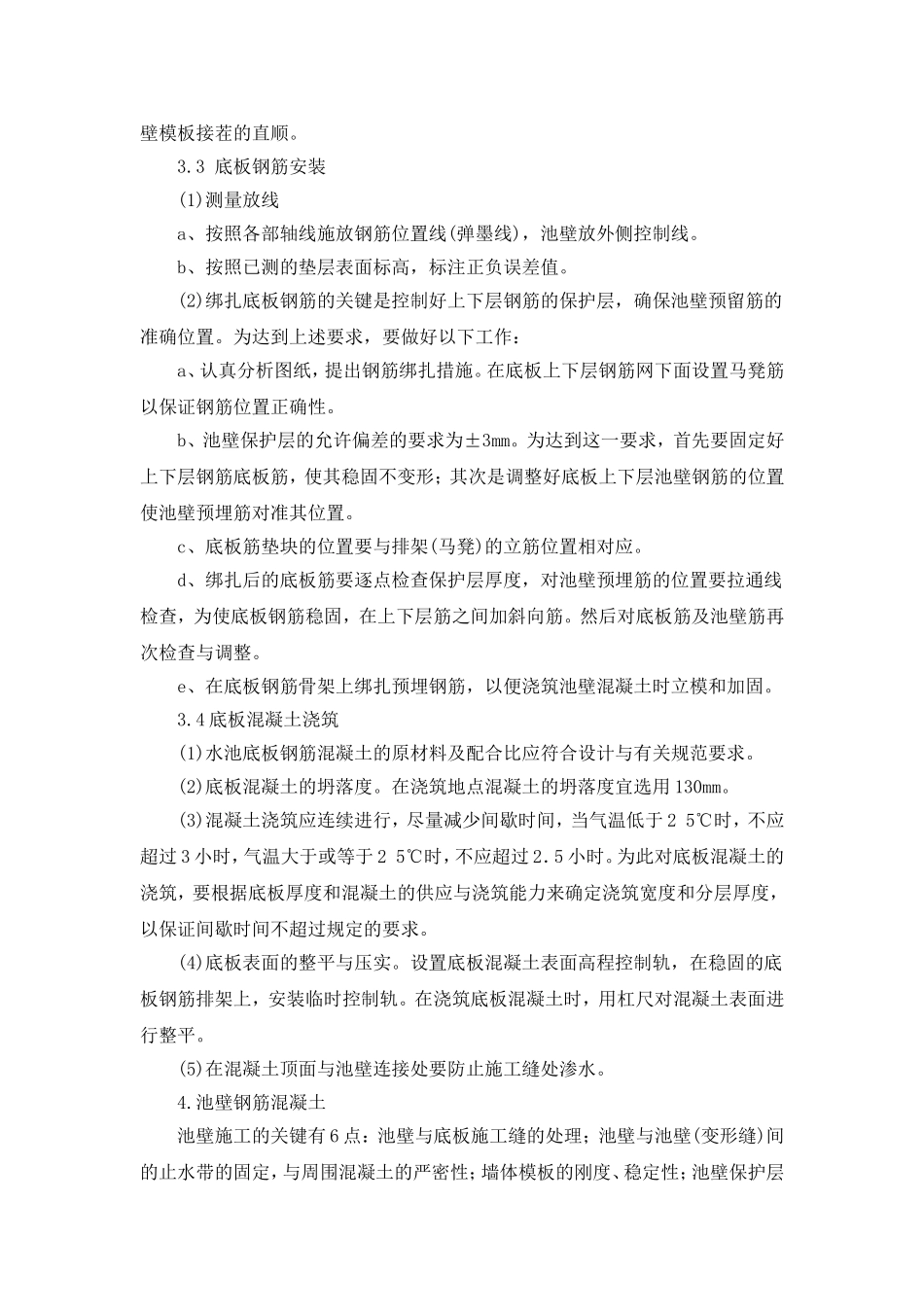

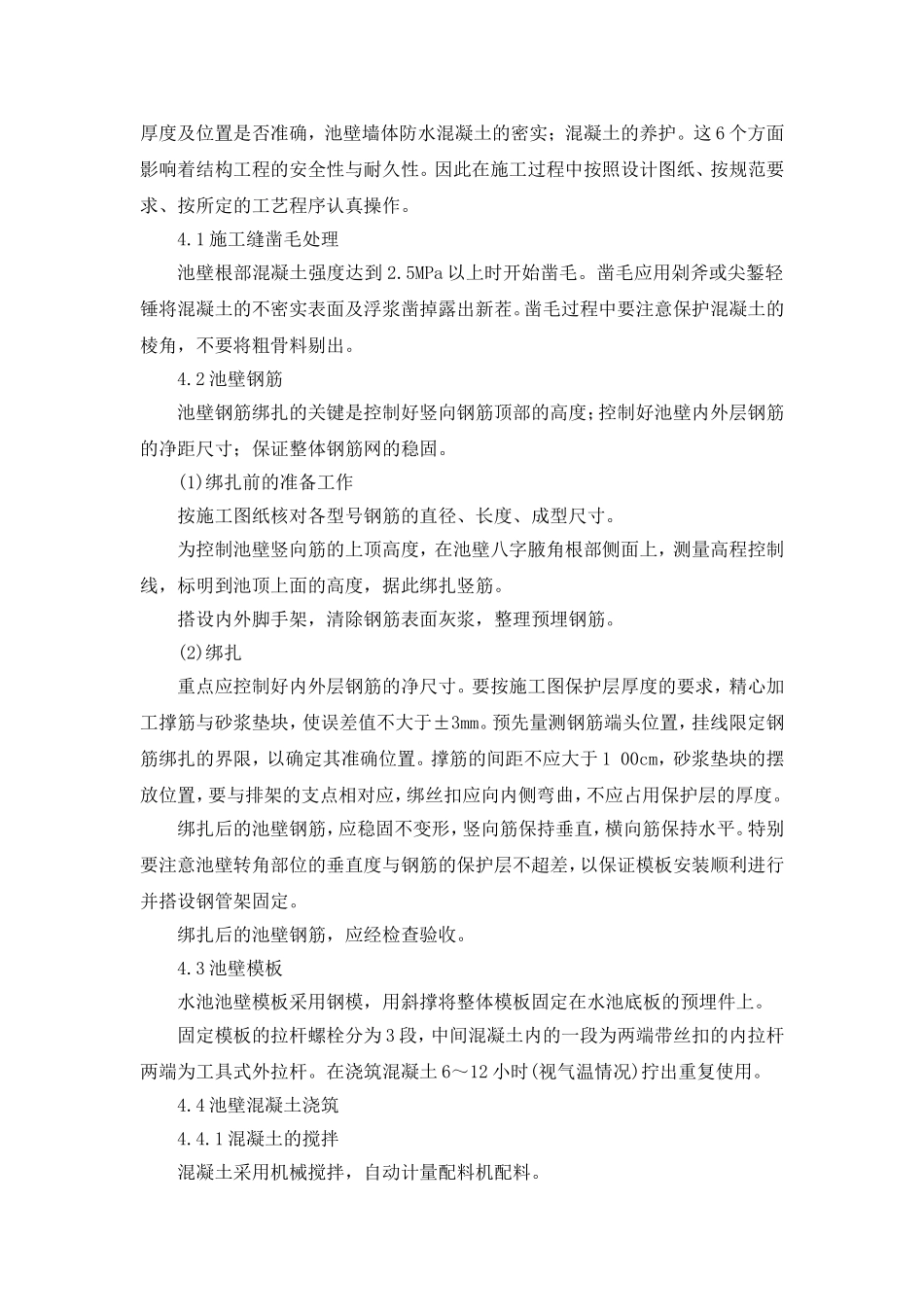

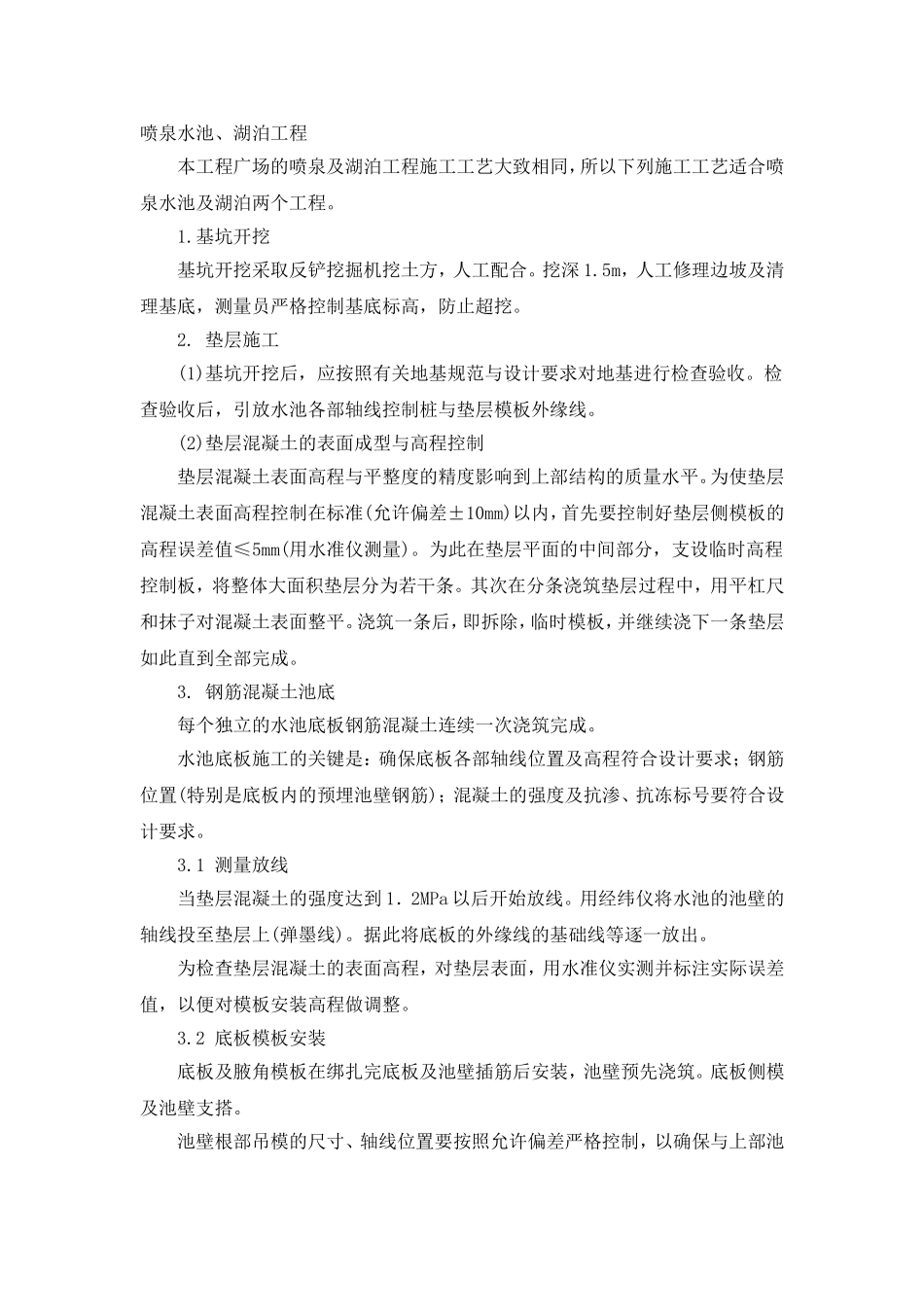

喷泉水池、湖泊工程本工程广场的喷泉及湖泊工程施工工艺大致相同,所以下列施工工艺适合喷泉水池及湖泊两个工程
基坑开挖基坑开挖采取反铲挖掘机挖土方,人工配合
5m,人工修理边坡及清理基底,测量员严格控制基底标高,防止超挖
垫层施工(1)基坑开挖后,应按照有关地基规范与设计要求对地基进行检查验收
检查验收后,引放水池各部轴线控制桩与垫层模板外缘线
(2)垫层混凝土的表面成型与高程控制垫层混凝土表面高程与平整度的精度影响到上部结构的质量水平
为使垫层混凝土表面高程控制在标准(允许偏差±10mm)以内,首先要控制好垫层侧模板的高程误差值≤5mm(用水准仪测量)
为此在垫层平面的中间部分,支设临时高程控制板,将整体大面积垫层分为若干条
其次在分条浇筑垫层过程中,用平杠尺和抹子对混凝土表面整平
浇筑一条后,即拆除,临时模板,并继续浇下一条垫层如此直到全部完成
钢筋混凝土池底每个独立的水池底板钢筋混凝土连续一次浇筑完成
水池底板施工的关键是:确保底板各部轴线位置及高程符合设计要求;钢筋位置(特别是底板内的预埋池壁钢筋);混凝土的强度及抗渗、抗冻标号要符合设计要求
1测量放线当垫层混凝土的强度达到1.2MPa以后开始放线
用经纬仪将水池的池壁的轴线投至垫层上(弹墨线)
据此将底板的外缘线的基础线等逐一放出
为检查垫层混凝土的表面高程,对垫层表面,用水准仪实测并标注实际误差值,以便对模板安装高程做调整
2底板模板安装底板及腋角模板在绑扎完底板及池壁插筋后安装,池壁预先浇筑
底板侧模及池壁支搭
池壁根部吊模的尺寸、轴线位置要按照允许偏差严格控制,以确保与上部池壁模板接茬的直顺
3底板钢筋安装(1)测量放线a、按照各部轴线施放钢筋位置线(弹墨线),池壁放外侧控制线
b、按照已测的垫层表面标高,标注正负误差值
(2)绑扎底板钢筋的关键是控制好上下层钢筋的保护层,确保池
