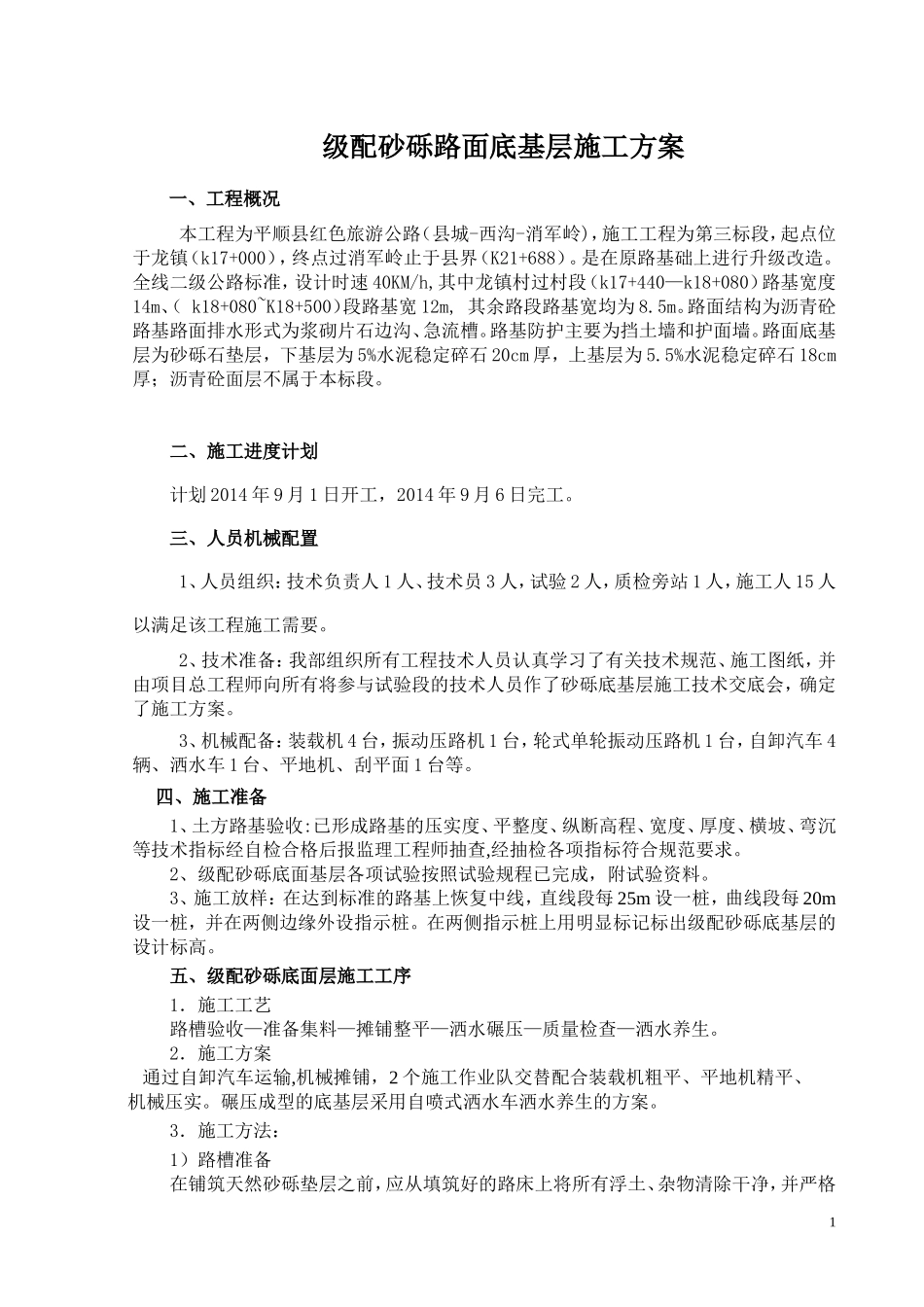

级配砂砾路面底基层施工方案一、工程概况本工程为平顺县红色旅游公路(县城-西沟-消军岭),施工工程为第三标段,起点位于龙镇(k17+000),终点过消军岭止于县界(K21+688)
是在原路基础上进行升级改造
全线二级公路标准,设计时速40KM/h,其中龙镇村过村段(k17+440—k18+080)路基宽度14m、(k18+080~K18+500)段路基宽12m,其余路段路基宽均为8
路面结构为沥青砼路基路面排水形式为浆砌片石边沟、急流槽
路基防护主要为挡土墙和护面墙
路面底基层为砂砾石垫层,下基层为5%水泥稳定碎石20cm厚,上基层为5
5%水泥稳定碎石18cm厚;沥青砼面层不属于本标段
二、施工进度计划计划2014年9月1日开工,2014年9月6日完工
三、人员机械配置1、人员组织:技术负责人1人、技术员3人,试验2人,质检旁站1人,施工人15人以满足该工程施工需要
2、技术准备:我部组织所有工程技术人员认真学习了有关技术规范、施工图纸,并由项目总工程师向所有将参与试验段的技术人员作了砂砾底基层施工技术交底会,确定了施工方案
3、机械配备:装载机4台,振动压路机1台,轮式单轮振动压路机1台,自卸汽车4辆、洒水车1台、平地机、刮平面1台等

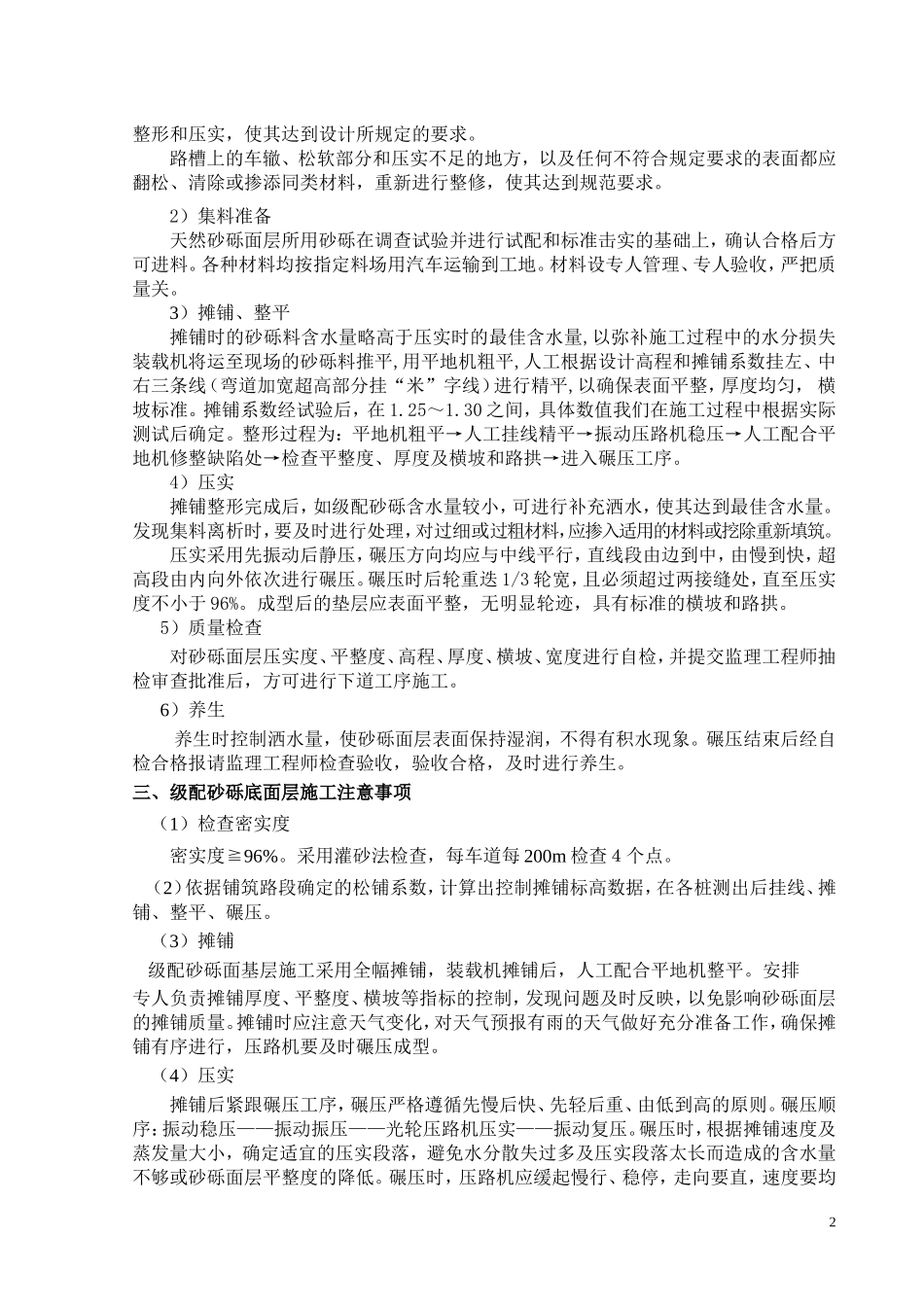

四、施工准备1、土方路基验收:已形成路基的压实度、平整度、纵断高程、宽度、厚度、横坡、弯沉等技术指标经自检合格后报监理工程师抽查,经抽检各项指标符合规范要求
2、级配砂砾底面基层各项试验按照试验规程已完成,附试验资料
3、施工放样:在达到标准的路基上恢复中线,直线段每25m设一桩,曲线段每20m设一桩,并在两侧边缘外设指示桩
在两侧指示桩上用明显标记标出级配砂砾底基层的设计标高
五、级配砂砾底面层施工工序1.施工工艺路槽验收—准备集料—摊铺整平—洒水碾压—质量检查—洒水养生
2.施工方案通过自卸汽车运输,机械摊铺,2个施工作业队交替
