技术交底书交底单位名称:江西亿阳有限工程编号:LL01工程名称龙里草原路安置小区工程施工单位江西亿阳有限工程工程部位雨污水检查井交底日期2014年8月13日技术交底内容及要求:一、适用范围:本交底适用龙里草原路安置小区排水工程全线雨污水砌块检查井砌筑
二、施工准备钢筋施工的原材料加工、连接、安装和验收应符合现行国家标准《混凝土结构工程施工验收规范〉〉GB5024中的有关规定,砌块的质量符合规范及设计要求
三、施工工艺3
1、土方开挖1)测量、放线、定位
2)做好施工场地的物探工作,如遇障碍物应采用相应的措施
3)采用机械挖槽时,应在槽底标高以上保留100~200mm的土层,采用人工清槽,严禁超挖
基槽如遇软弱地基处理时,须事先征得地勘及设计部门的许可
2确认基槽符合要求后,按图纸要求浇筑垫层混凝土

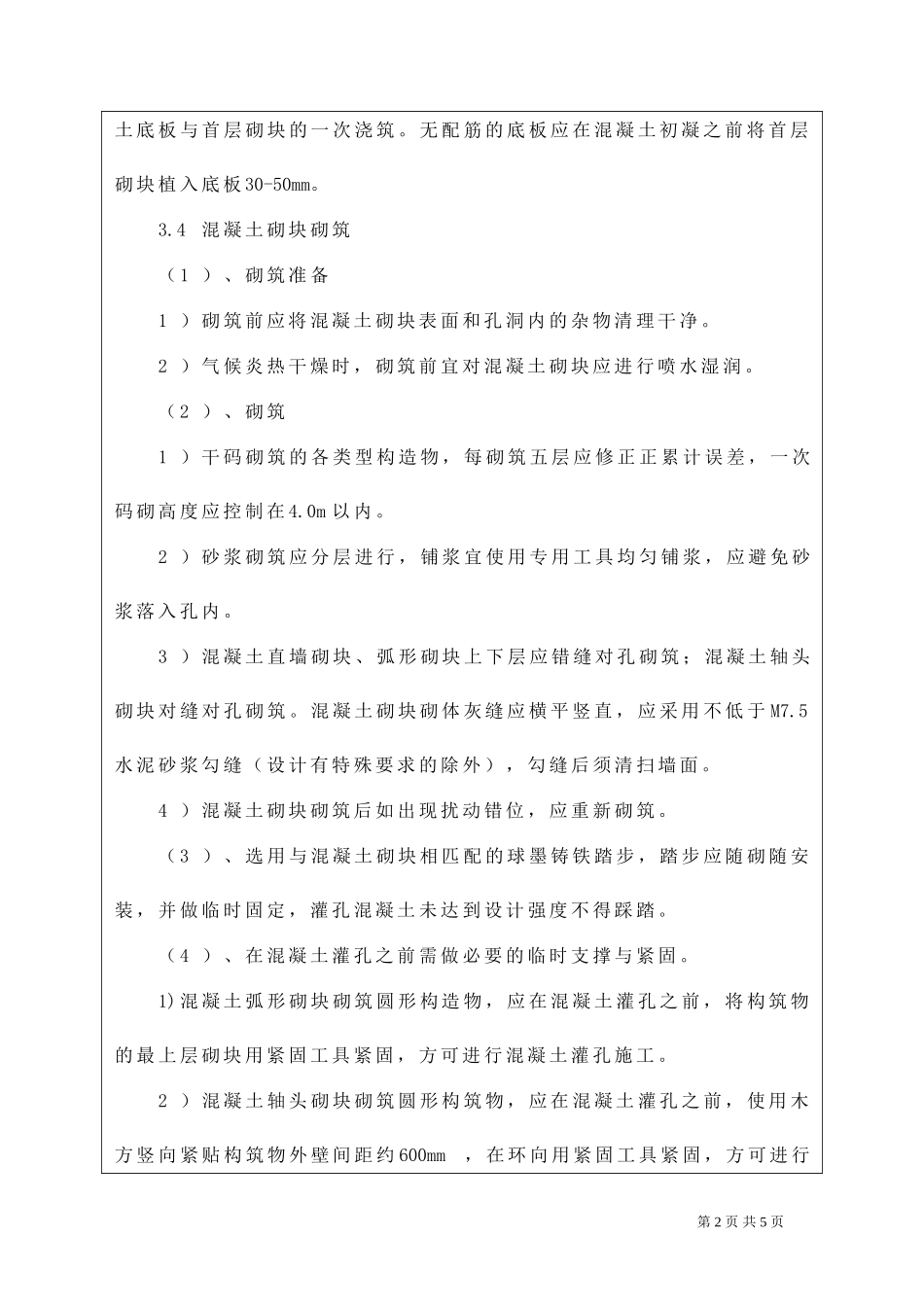

3首层砌块应直接安放在底板钢筋龙骨上并进行固定,并保证混凝第1页共5页土底板与首层砌块的一次浇筑
无配筋的底板应在混凝土初凝之前将首层砌块植入底板30-50mm
4混凝土砌块砌筑(1)、砌筑准备1)砌筑前应将混凝土砌块表面和孔洞内的杂物清理干净
2)气候炎热干燥时,砌筑前宜对混凝土砌块应进行喷水湿润
(2)、砌筑1)干码砌筑的各类型构造物,每砌筑五层应修正正累计误差,一次码砌高度应控制在4
2)砂浆砌筑应分层进行,铺浆宜使用专用工具均匀铺浆,应避免砂浆落入孔内
3)混凝土直墙砌块、弧形砌块上下层应错缝对孔砌筑;混凝土轴头砌块对缝对孔砌筑
混凝土砌块砌体灰缝应横平竖直,应采用不低于M7
5水泥砂浆勾缝(设计有特殊要求的除外),勾缝后须清扫墙面
4)混凝土砌块砌筑后如出现扰动错位,应重新砌筑
(3)、选用与混凝土砌块相匹配的球墨铸铁踏步,踏步应随砌随安装,并做临时固定,灌孔混凝土未达到设计强度不得踩踏
(4)、在混凝土灌孔之前需做必要的临时支撑与紧固
