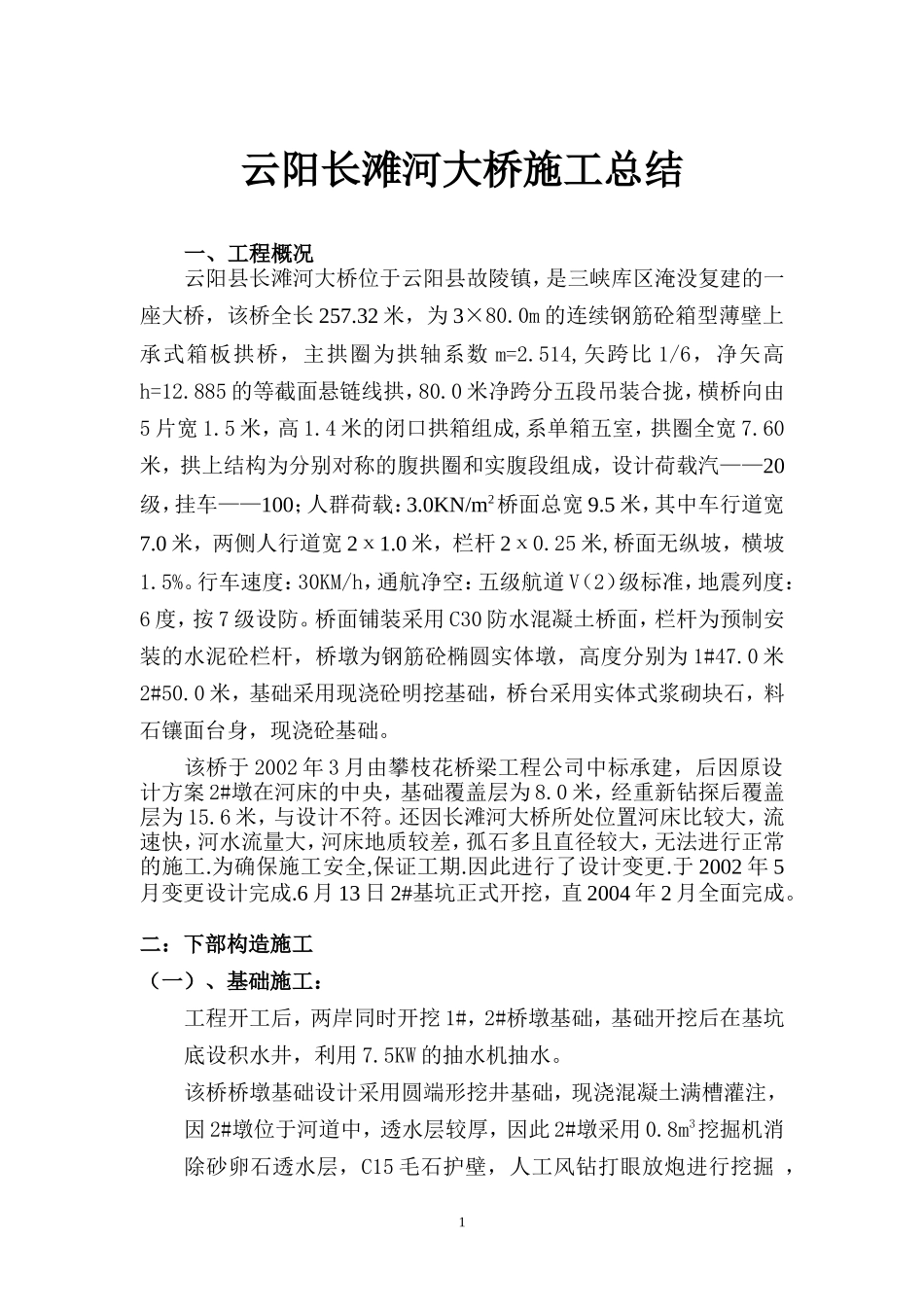

云阳长滩河大桥施工总结一、工程概况云阳县长滩河大桥位于云阳县故陵镇,是三峡库区淹没复建的一座大桥,该桥全长257
32米,为3×80
0m的连续钢筋砼箱型薄壁上承式箱板拱桥,主拱圈为拱轴系数m=2
514,矢跨比1/6,净矢高h=12
885的等截面悬链线拱,80
0米净跨分五段吊装合拢,横桥向由5片宽1
4米的闭口拱箱组成,系单箱五室,拱圈全宽7
60米,拱上结构为分别对称的腹拱圈和实腹段组成,设计荷载汽——20级,挂车——100;人群荷载:3
0KN/m2桥面总宽9
5米,其中车行道宽7
0米,两侧人行道宽2х1
0米,栏杆2х0
25米,桥面无纵坡,横坡1
行车速度:30KM/h,通航净空:五级航道V(2)级标准,地震列度:6度,按7级设防
桥面铺装采用C30防水混凝土桥面,栏杆为预制安装的水泥砼栏杆,桥墩为钢筋砼椭圆实体墩,高度分别为1#47
0米2#50
0米,基础采用现浇砼明挖基础,桥台采用实体式浆砌块石,料石镶面台身,现浇砼基础
该桥于2002年3月由攀枝花桥梁工程公司中标承建,后因原设计方案2#墩在河床的中央,基础覆盖层为8
0米,经重新钻探后覆盖层为15
6米,与设计不符
还因长滩河大桥所处位置河床比较大,流速快,河水流量大,河床地质较差,孤石多且直径较大,无法进行正常的施工
为确保施工安全,保证工期
因此进行了设计变更
于2002年5月变更设计完成
6月13日2#基坑正式开挖,直2004年2月全面完成

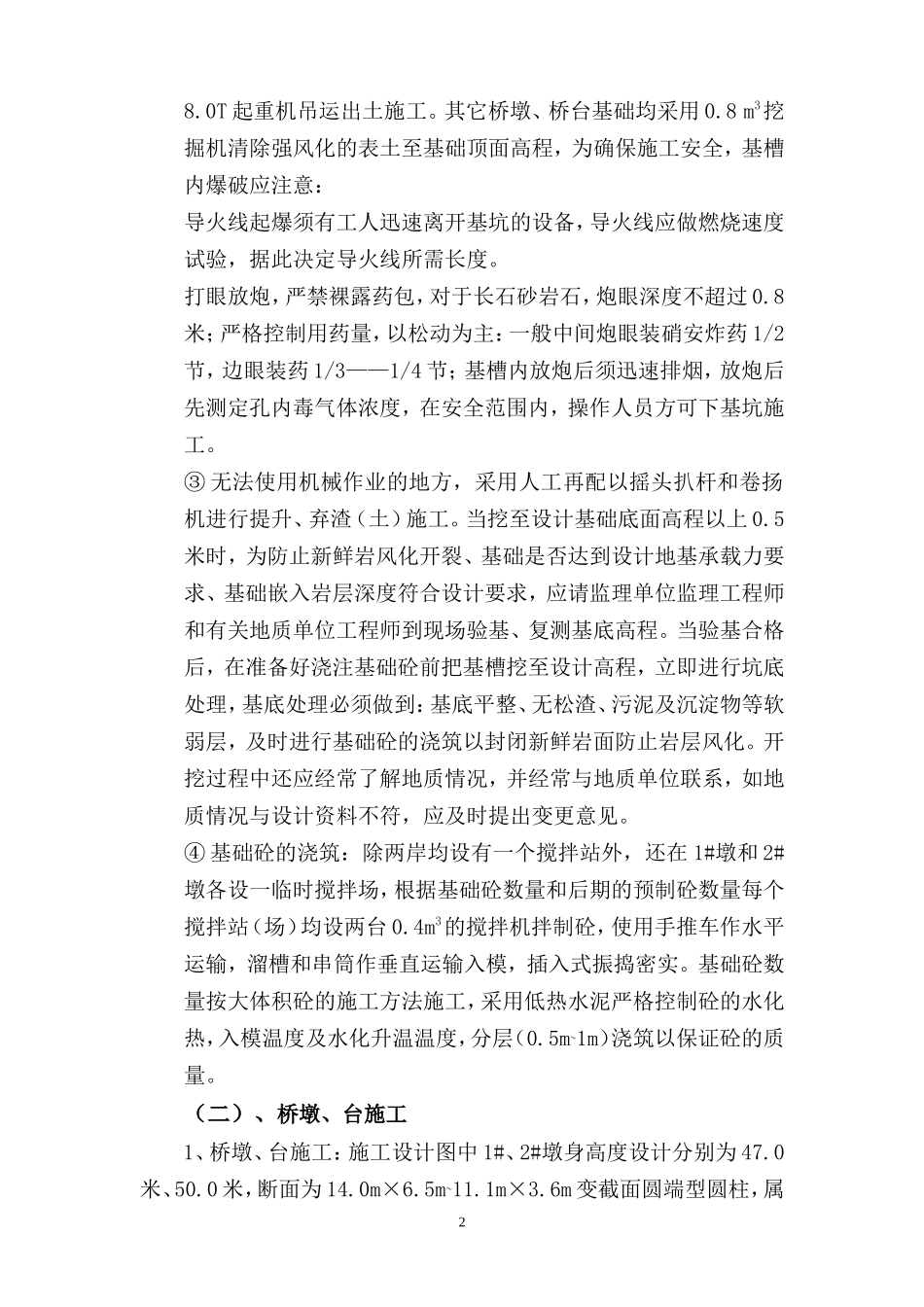

二:下部构造施工(一)、基础施工:工程开工后,两岸同时开挖1#,2#桥墩基础,基础开挖后在基坑底设积水井,利用7
5KW的抽水机抽水
该桥桥墩基础设计采用圆端形挖井基础,现浇混凝土满槽灌注,因2#墩位于河道中,透水层较厚,因此2#墩采用0
8m3挖掘机消除砂卵石透水层,C15毛石护壁,人工风钻打眼放炮进行挖掘,18
0T起重机吊运出土施工
