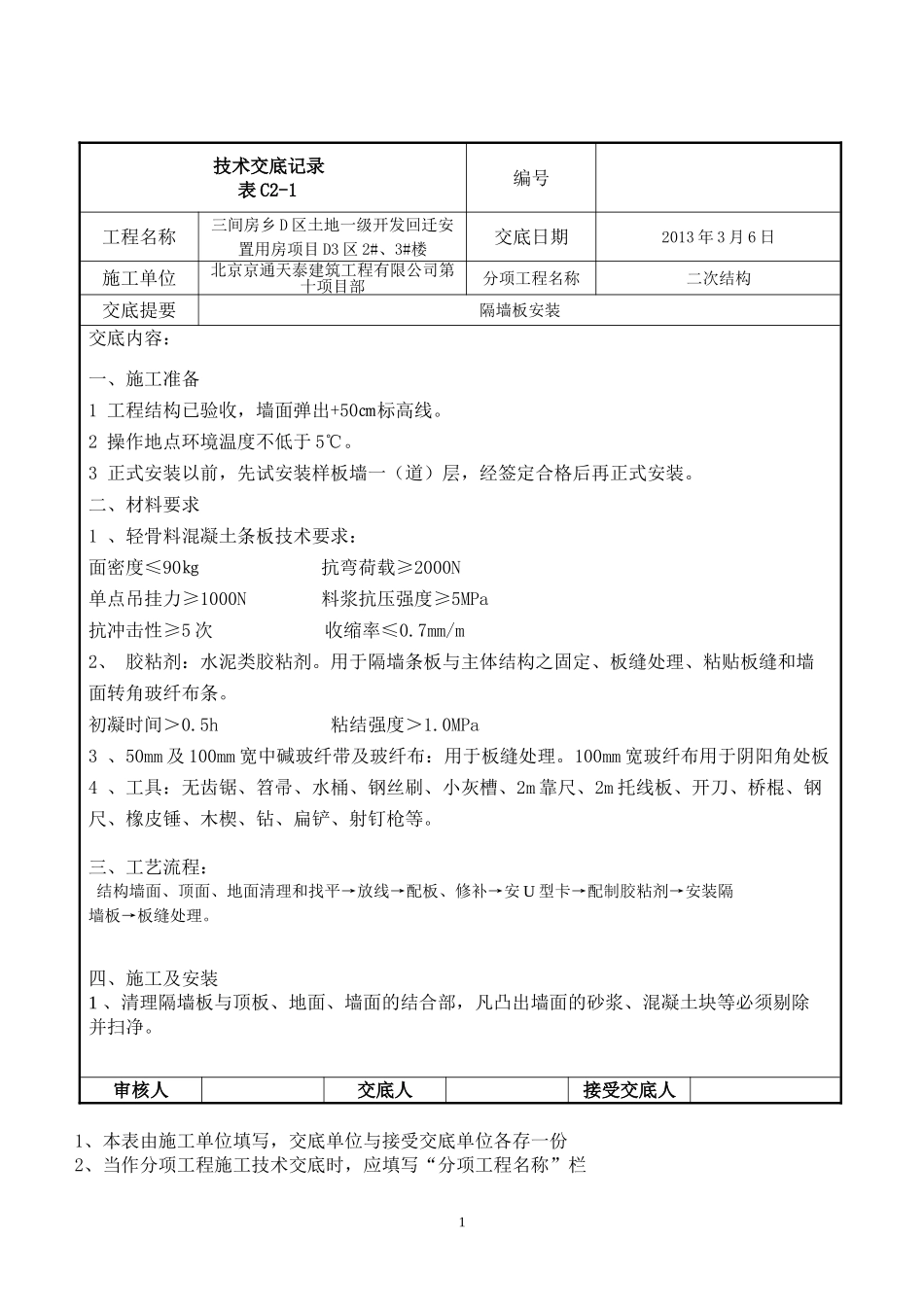

技术交底记录表C2-1编号工程名称三间房乡D区土地一级开发回迁安置用房项目D3区2#、3#楼交底日期2013年3月6日施工单位北京京通天泰建筑工程有限公司第十项目部分项工程名称二次结构交底提要隔墙板安装交底内容:一、施工准备1工程结构已验收,墙面弹出+50㎝标高线
2操作地点环境温度不低于5℃
3正式安装以前,先试安装样板墙一(道)层,经签定合格后再正式安装
二、材料要求1、轻骨料混凝土条板技术要求:面密度≤90㎏抗弯荷载≥2000N单点吊挂力≥1000N料浆抗压强度≥5MPa抗冲击性≥5次收缩率≤0
7mm/m2、胶粘剂:水泥类胶粘剂
用于隔墙条板与主体结构之固定、板缝处理、粘贴板缝和墙面转角玻纤布条
初凝时间>0
5h粘结强度>1
0MPa3、50mm及100mm宽中碱玻纤带及玻纤布:用于板缝处理
100mm宽玻纤布用于阴阳角处板4、工具:无齿锯、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、桥棍、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等
三、工艺流程:结构墙面、顶面、地面清理和找平→放线→配板、修补→安U型卡→配制胶粘剂→安装隔墙板→板缝处理
四、施工及安装1、清理隔墙板与顶板、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净

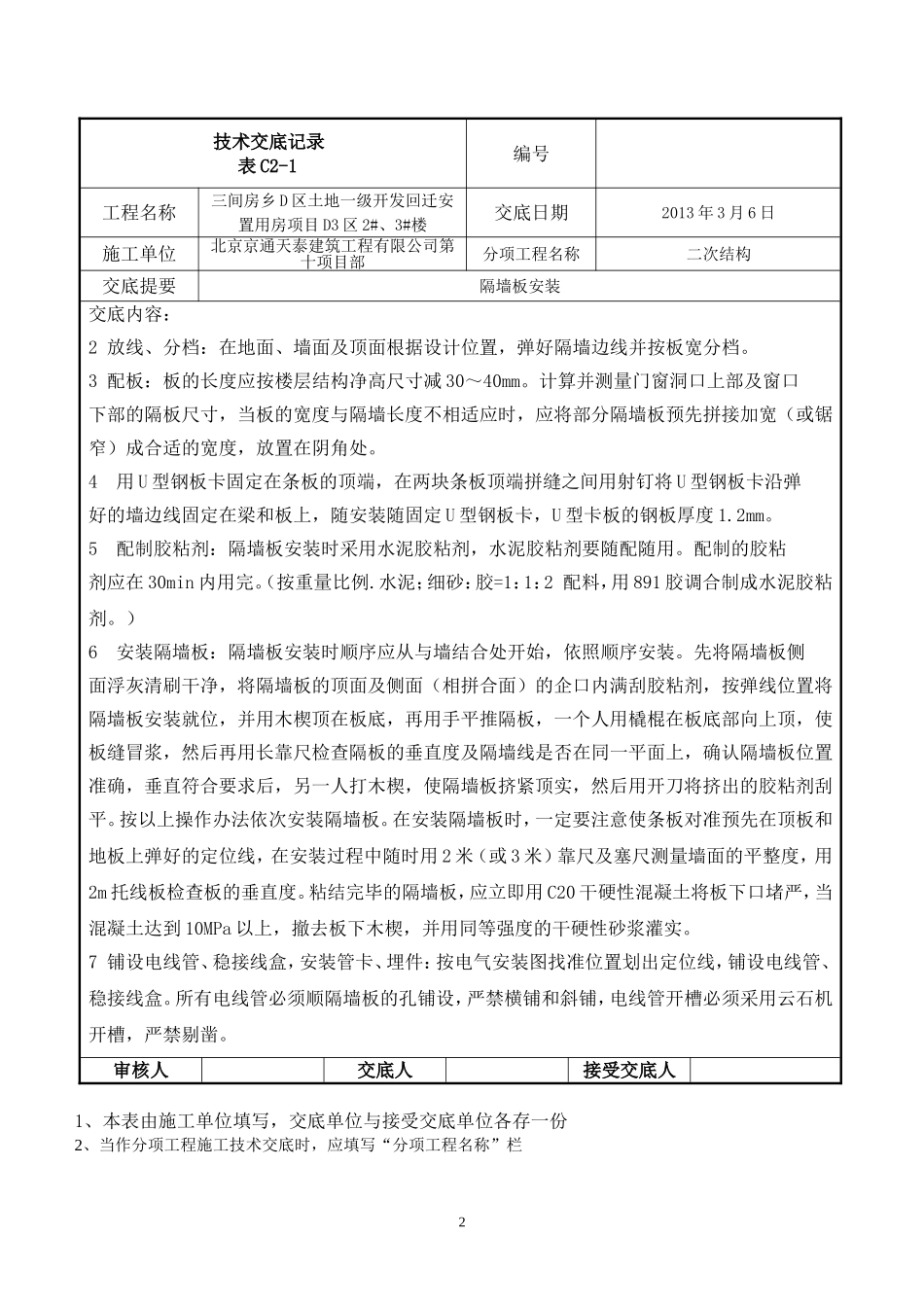

审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份2、当作分项工程施工技术交底时,应填写“分项工程名称”栏1技术交底记录表C2-1编号工程名称三间房乡D区土地一级开发回迁安置用房项目D3区2#、3#楼交底日期2013年3月6日施工单位北京京通天泰建筑工程有限公司第十项目部分项工程名称二次结构交底提要隔墙板安装交底内容:2放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线并按板宽分档
3配板:板的长度应按楼层结构净高尺寸减30~40mm
计算并测量门窗洞口上部及窗口下部的隔板尺寸,当板的宽度与
