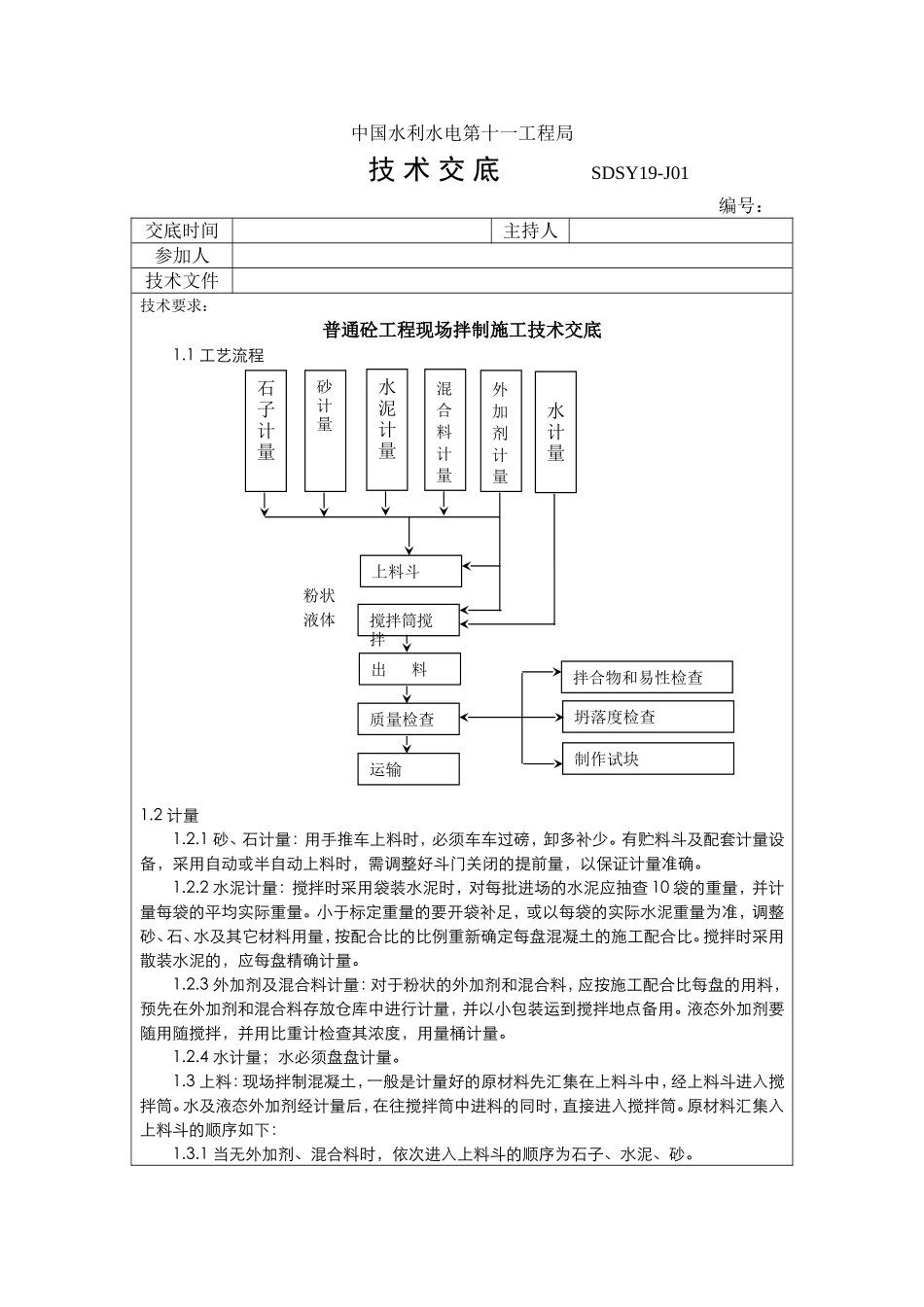

中国水利水电第十一工程局技术交底SDSY19-J01编号:交底时间主持人参加人技术文件技术要求:普通砼工程现场拌制施工技术交底1
1工艺流程粉状液体1
1砂、石计量:用手推车上料时,必须车车过磅,卸多补少
有贮料斗及配套计量设备,采用自动或半自动上料时,需调整好斗门关闭的提前量,以保证计量准确
2水泥计量:搅拌时采用袋装水泥时,对每批进场的水泥应抽查10袋的重量,并计量每袋的平均实际重量
小于标定重量的要开袋补足,或以每袋的实际水泥重量为准,调整砂、石、水及其它材料用量,按配合比的比例重新确定每盘混凝土的施工配合比
搅拌时采用散装水泥的,应每盘精确计量
3外加剂及混合料计量:对于粉状的外加剂和混合料,应按施工配合比每盘的用料,预先在外加剂和混合料存放仓库中进行计量,并以小包装运到搅拌地点备用
液态外加剂要随用随搅拌,并用比重计检查其浓度,用量桶计量
4水计量;水必须盘盘计量
3上料:现场拌制混凝土,一般是计量好的原材料先汇集在上料斗中,经上料斗进入搅拌筒
水及液态外加剂经计量后,在往搅拌筒中进料的同时,直接进入搅拌筒
原材料汇集入上料斗的顺序如下:1
1当无外加剂、混合料时,依次进入上料斗的顺序为石子、水泥、砂
石子计量砂计量水泥计量混合料计量外加剂计量水计量上料斗搅拌筒搅拌出料质量检查运输拌合物和易性检查坍落度检查制作试块1

2当掺混合料时,其顺序为石子、水泥、混合料、砂
3当掺干粉状外加剂时,其顺序为石子、外加剂、水泥、砂或顺序为石子、水泥、砂、外加剂
4搅拌技术要求:1

1第一盘混凝土拌制的操作:每次上班拌制第一盘混凝土时,先加水使搅拌筒空转数分钟,搅拌筒被充分湿润后,将剩余积水倒净
搅拌第一盘时,由于砂浆粘筒壁而损失,因此,石子的用量应按配合比减半
2搅拌时间控制:混凝土搅拌的最短时间应按表7
