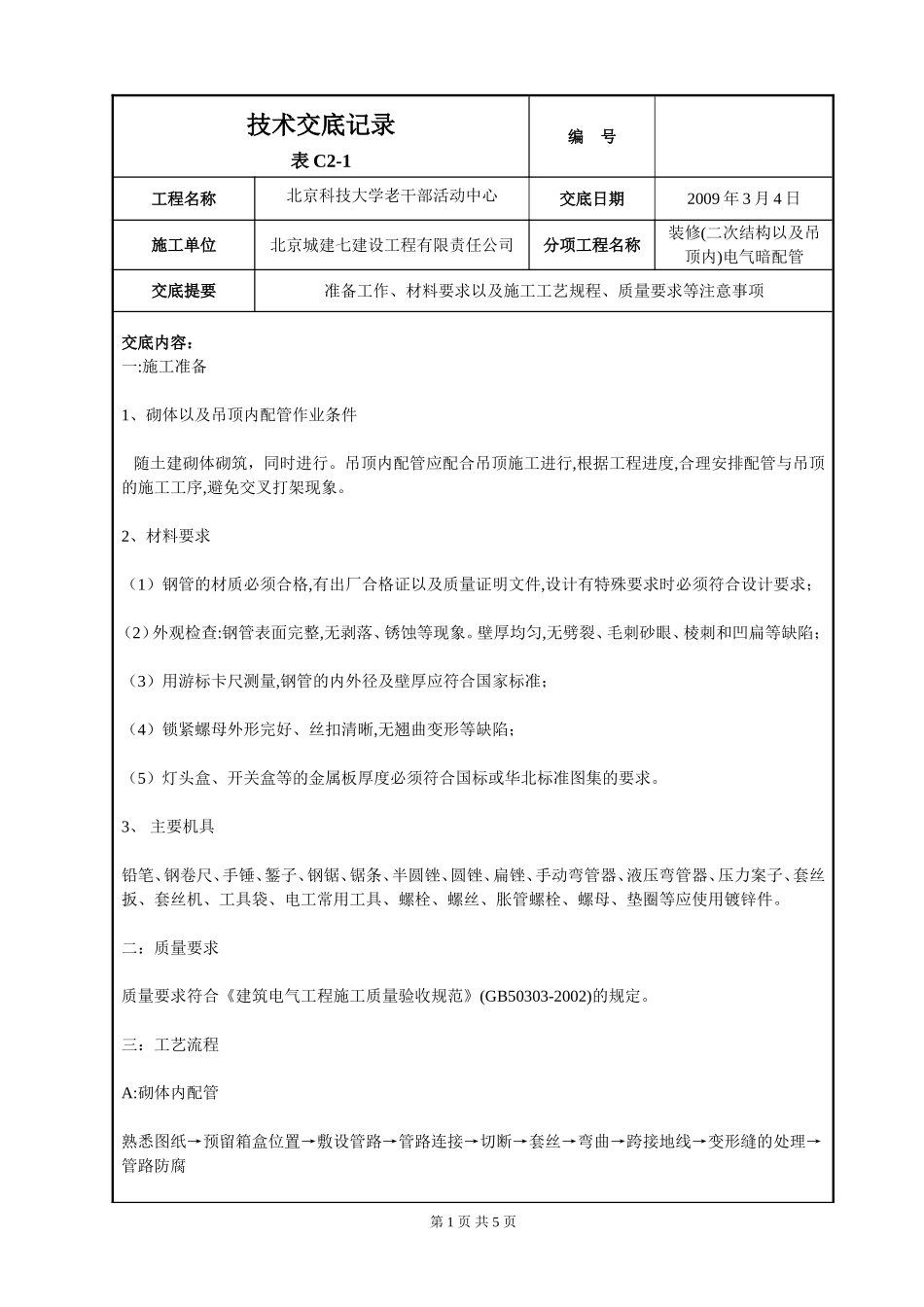

技术交底记录表C2-1编号工程名称北京科技大学老干部活动中心交底日期2009年3月4日施工单位北京城建七建设工程有限责任公司分项工程名称装修(二次结构以及吊顶内)电气暗配管交底提要准备工作、材料要求以及施工工艺规程、质量要求等注意事项交底内容:一:施工准备1、砌体以及吊顶内配管作业条件随土建砌体砌筑,同时进行
吊顶内配管应配合吊顶施工进行,根据工程进度,合理安排配管与吊顶的施工工序,避免交叉打架现象
2、材料要求(1)钢管的材质必须合格,有出厂合格证以及质量证明文件,设计有特殊要求时必须符合设计要求;(2)外观检查:钢管表面完整,无剥落、锈蚀等现象
壁厚均匀,无劈裂、毛刺砂眼、棱刺和凹扁等缺陷;(3)用游标卡尺测量,钢管的内外径及壁厚应符合国家标准;(4)锁紧螺母外形完好、丝扣清晰,无翘曲变形等缺陷;(5)灯头盒、开关盒等的金属板厚度必须符合国标或华北标准图集的要求
3、主要机具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、圆锉、扁锉、手动弯管器、液压弯管器、压力案子、套丝扳、套丝机、工具袋、电工常用工具、螺栓、螺丝、胀管螺栓、螺母、垫圈等应使用镀锌件
二:质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定

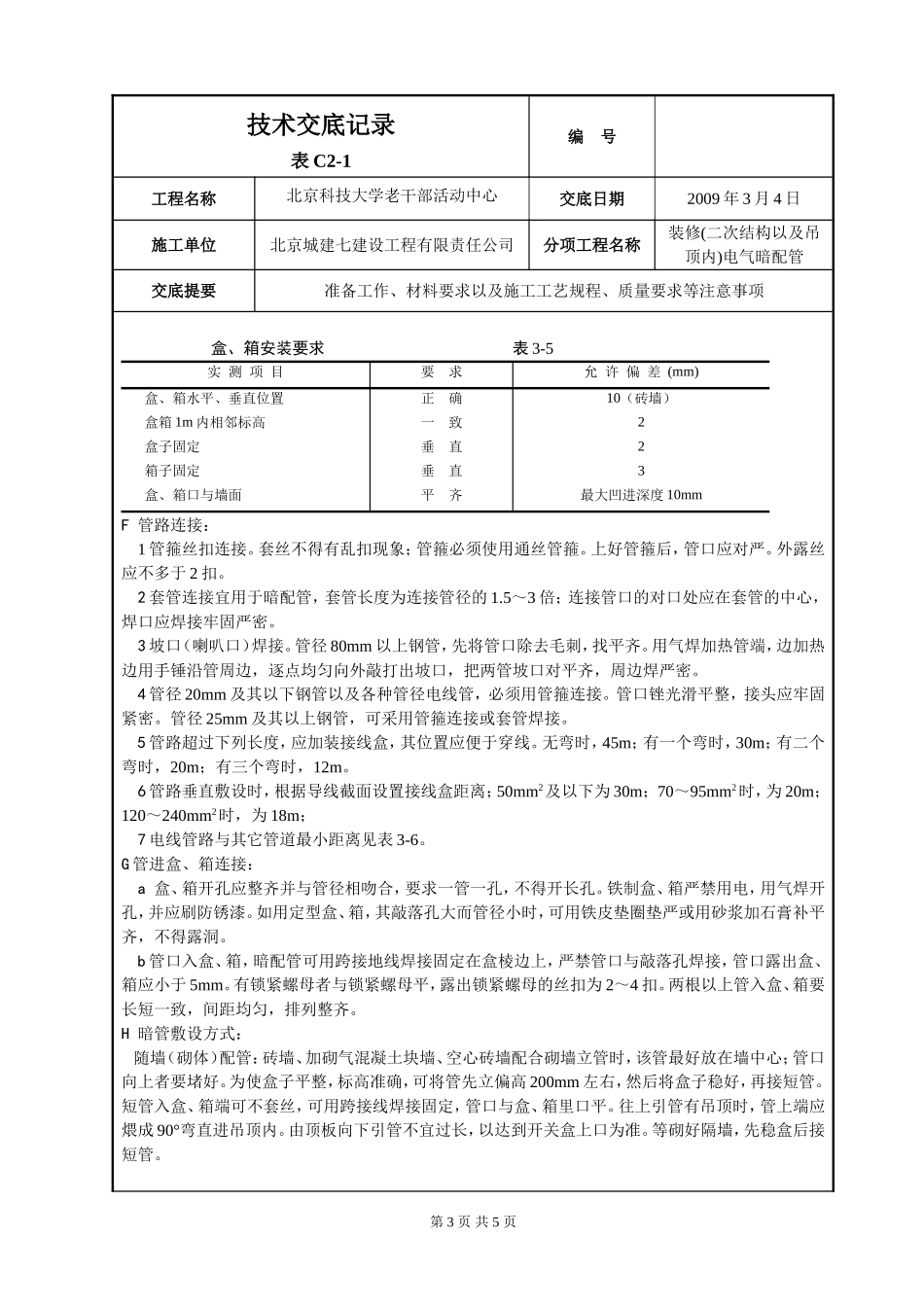

三:工艺流程A:砌体内配管熟悉图纸→预留箱盒位置→敷设管路→管路连接→切断→套丝→弯曲→跨接地线→变形缝的处理→管路防腐第1页共5页技术交底记录表C2-1编号工程名称北京科技大学老干部活动中心交底日期2009年3月4日施工单位北京城建七建设工程有限责任公司分项工程名称装修(二次结构以及吊顶内)电气暗配管交底提要准备工作、材料要求以及施工工艺规程、质量要求等注意事项B:吊顶内配管1熟悉图纸→测量盒、管路以及吊杆的位置→预制加工钢管、吊杆、打膨胀螺栓→敷设管路→管路连接→切断→套丝→弯曲→专用跨接地线→变形缝的处理→管路防腐2结构施工时,
