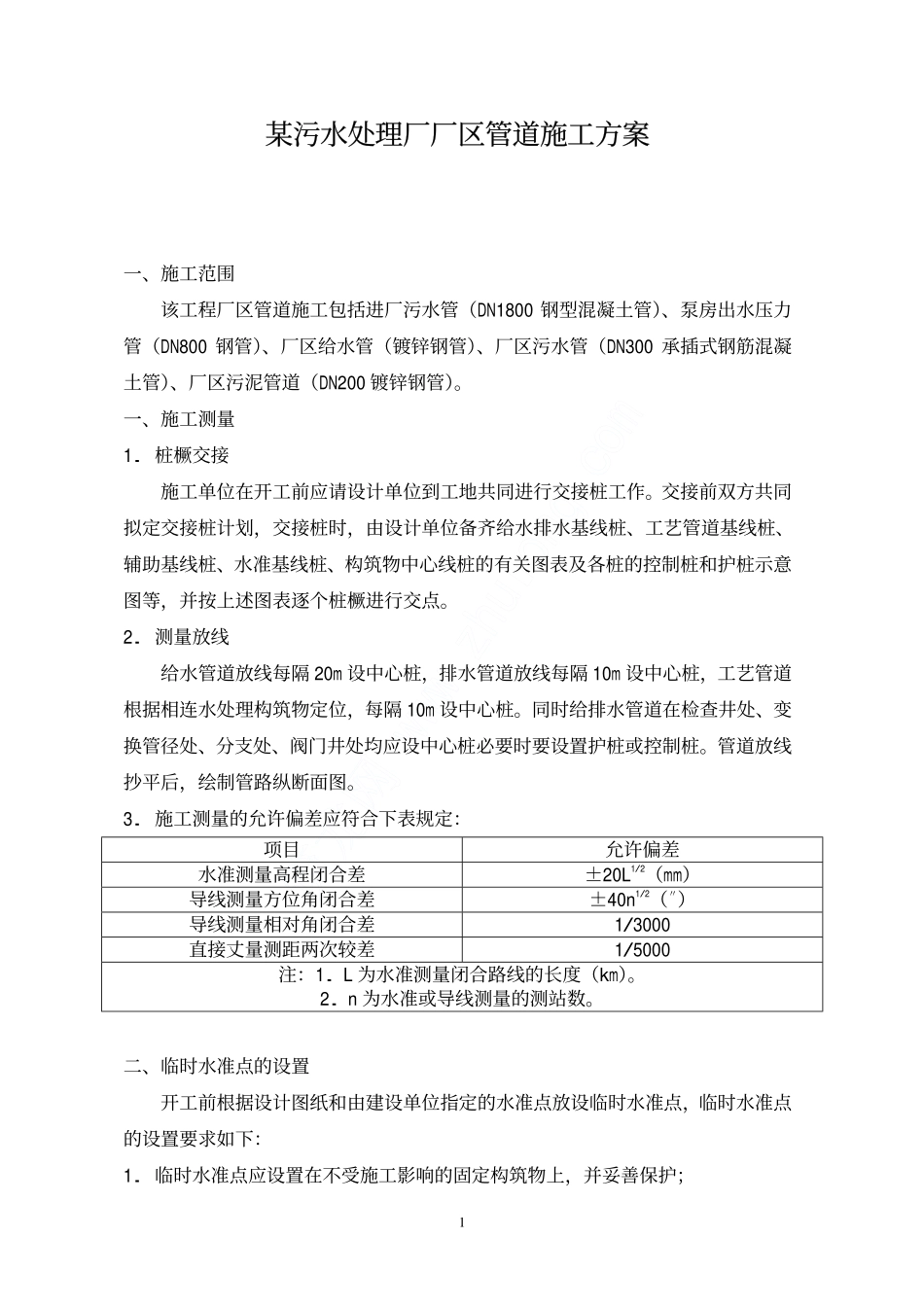

com1某污水处理厂厂区管道施工方案一、施工范围该工程厂区管道施工包括进厂污水管(DN1800钢型混凝土管)、泵房出水压力管(DN800钢管)、厂区给水管(镀锌钢管)、厂区污水管(DN300承插式钢筋混凝土管)、厂区污泥管道(DN200镀锌钢管)
一、施工测量1
桩橛交接施工单位在开工前应请设计单位到工地共同进行交接桩工作
交接前双方共同拟定交接桩计划,交接桩时,由设计单位备齐给水排水基线桩、工艺管道基线桩、辅助基线桩、水准基线桩、构筑物中心线桩的有关图表及各桩的控制桩和护桩示意图等,并按上述图表逐个桩橛进行交点
测量放线给水管道放线每隔20m设中心桩,排水管道放线每隔10m设中心桩,工艺管道根据相连水处理构筑物定位,每隔10m设中心桩
同时给排水管道在检查井处、变换管径处、分支处、阀门井处均应设中心桩必要时要设置护桩或控制桩
管道放线抄平后,绘制管路纵断面图
施工测量的允许偏差应符合下表规定:项目允许偏差水准测量高程闭合差±20L1/2(mm)导线测量方位角闭合差±40n1/2(〃)导线测量相对角闭合差1/3000直接丈量测距两次较差1/5000注:1
L为水准测量闭合路线的长度(km)
n为水准或导线测量的测站数
二、临时水准点的设置开工前根据设计图纸和由建设单位指定的水准点放设临时水准点,临时水准点的设置要求如下:1
临时水准点应设置在不受施工影响的固定构筑物上,并妥善保护;筑龙网www
zhulong

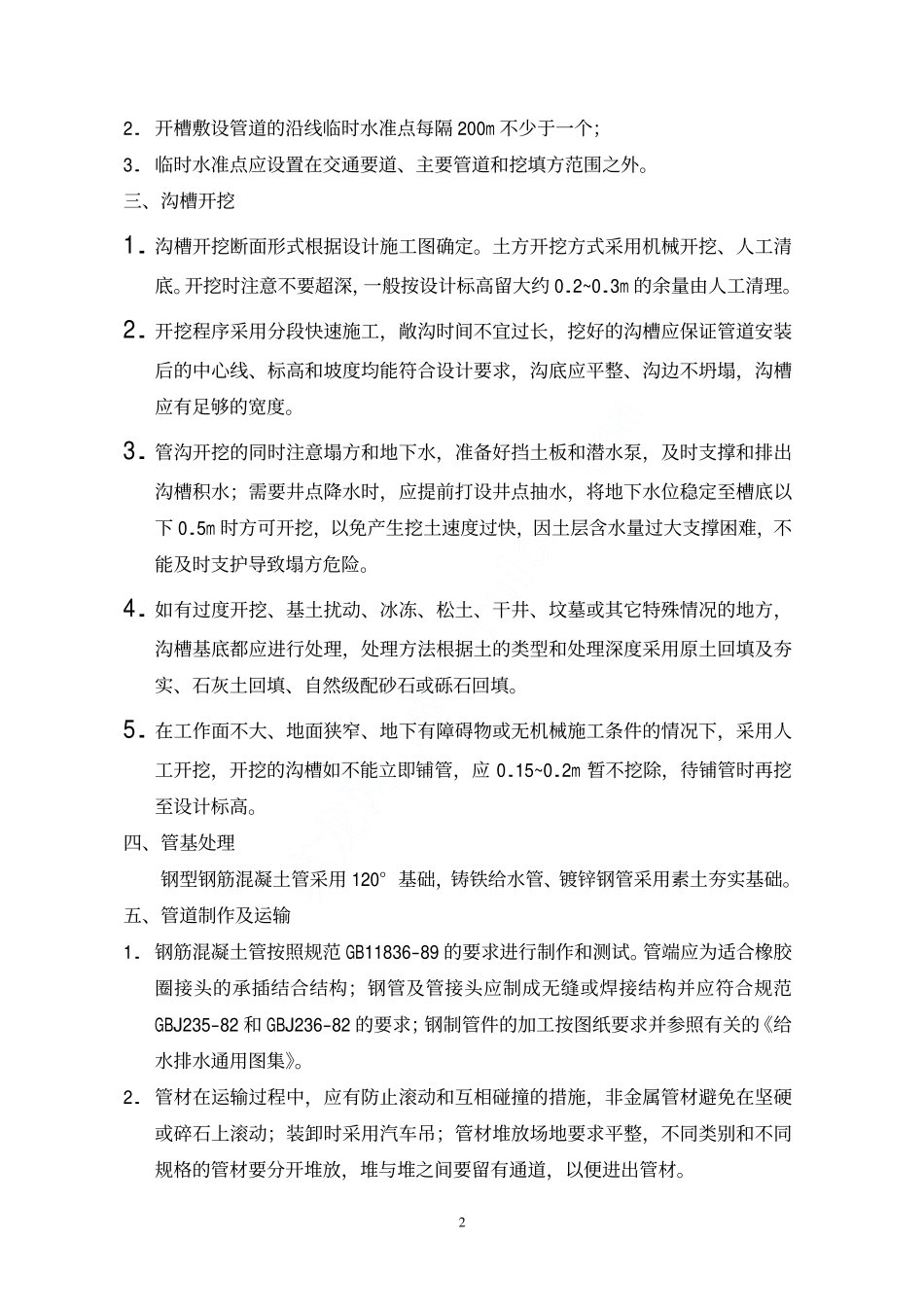

开槽敷设管道的沿线临时水准点每隔200m不少于一个;3
临时水准点应设置在交通要道、主要管道和挖填方范围之外
三、沟槽开挖1
沟槽开挖断面形式根据设计施工图确定
土方开挖方式采用机械开挖、人工清底
开挖时注意不要超深,一般按设计标高留大约0
3m的余量由人工清理
开挖程序采用分段快速施工,敞沟时间不宜过
