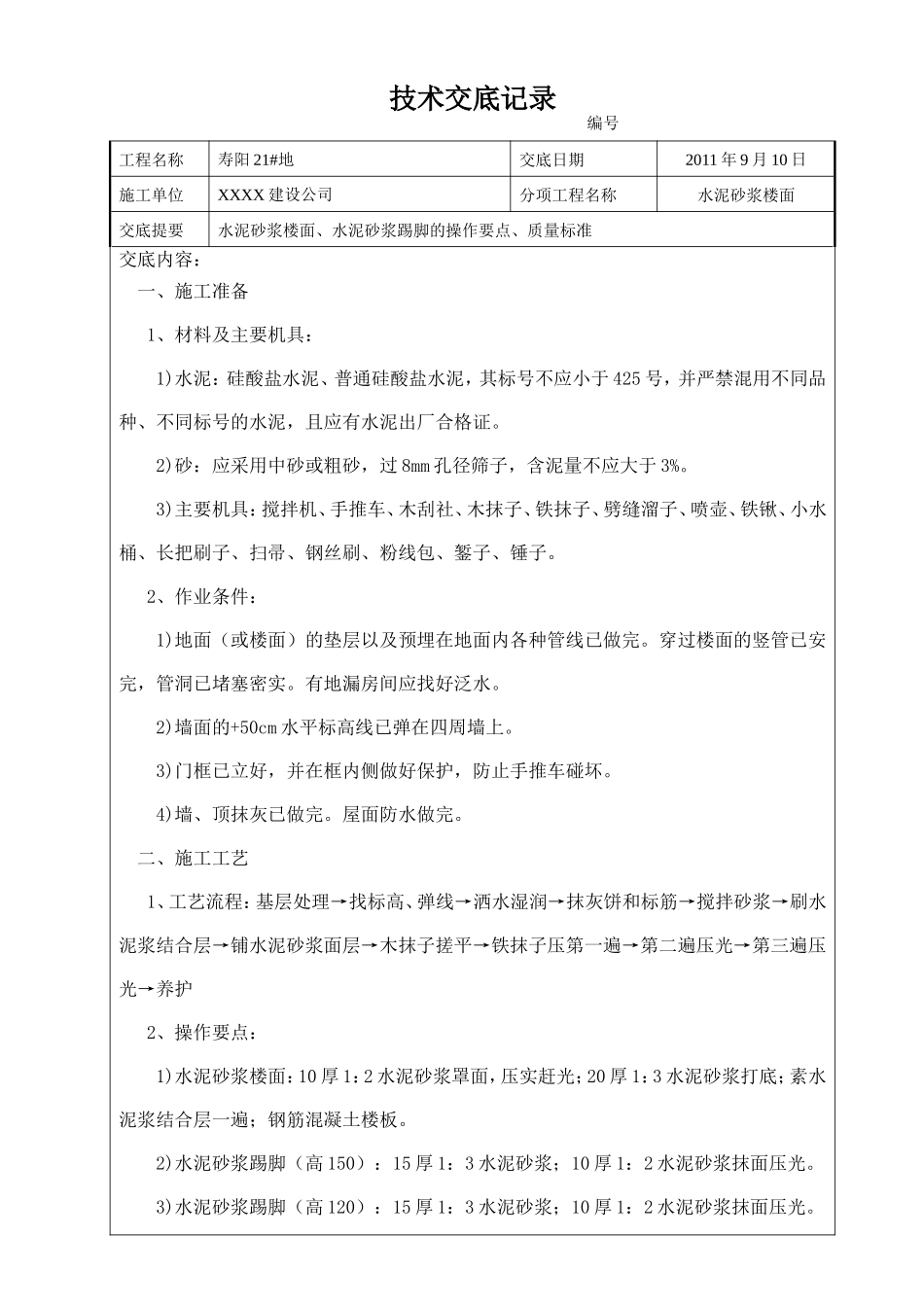

技术交底记录编号工程名称寿阳21#地交底日期2011年9月10日施工单位XXXX建设公司分项工程名称水泥砂浆楼面交底提要水泥砂浆楼面、水泥砂浆踢脚的操作要点、质量标准交底内容:一、施工准备1、材料及主要机具:1)水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于425号,并严禁混用不同品种、不同标号的水泥,且应有水泥出厂合格证
2)砂:应采用中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%
3)主要机具:搅拌机、手推车、木刮社、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子
2、作业条件:1)地面(或楼面)的垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
2)墙面的+50cm水平标高线已弹在四周墙上
3)门框已立好,并在框内侧做好保护,防止手推车碰坏
4)墙、顶抹灰已做完
屋面防水做完
二、施工工艺1、工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护2、操作要点:1)水泥砂浆楼面:10厚1:2水泥砂浆罩面,压实赶光;20厚1:3水泥砂浆打底;素水泥浆结合层一遍;钢筋混凝土楼板
2)水泥砂浆踢脚(高150):15厚1:3水泥砂浆;10厚1:2水泥砂浆抹面压光
3)水泥砂浆踢脚(高120):15厚1:3水泥砂浆;10厚1:2水泥砂浆抹面压光
3、操作要点:1)基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净
2)找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上
3)洒水湿润:用喷壶将地面基层均匀洒水一遍

4)抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹
