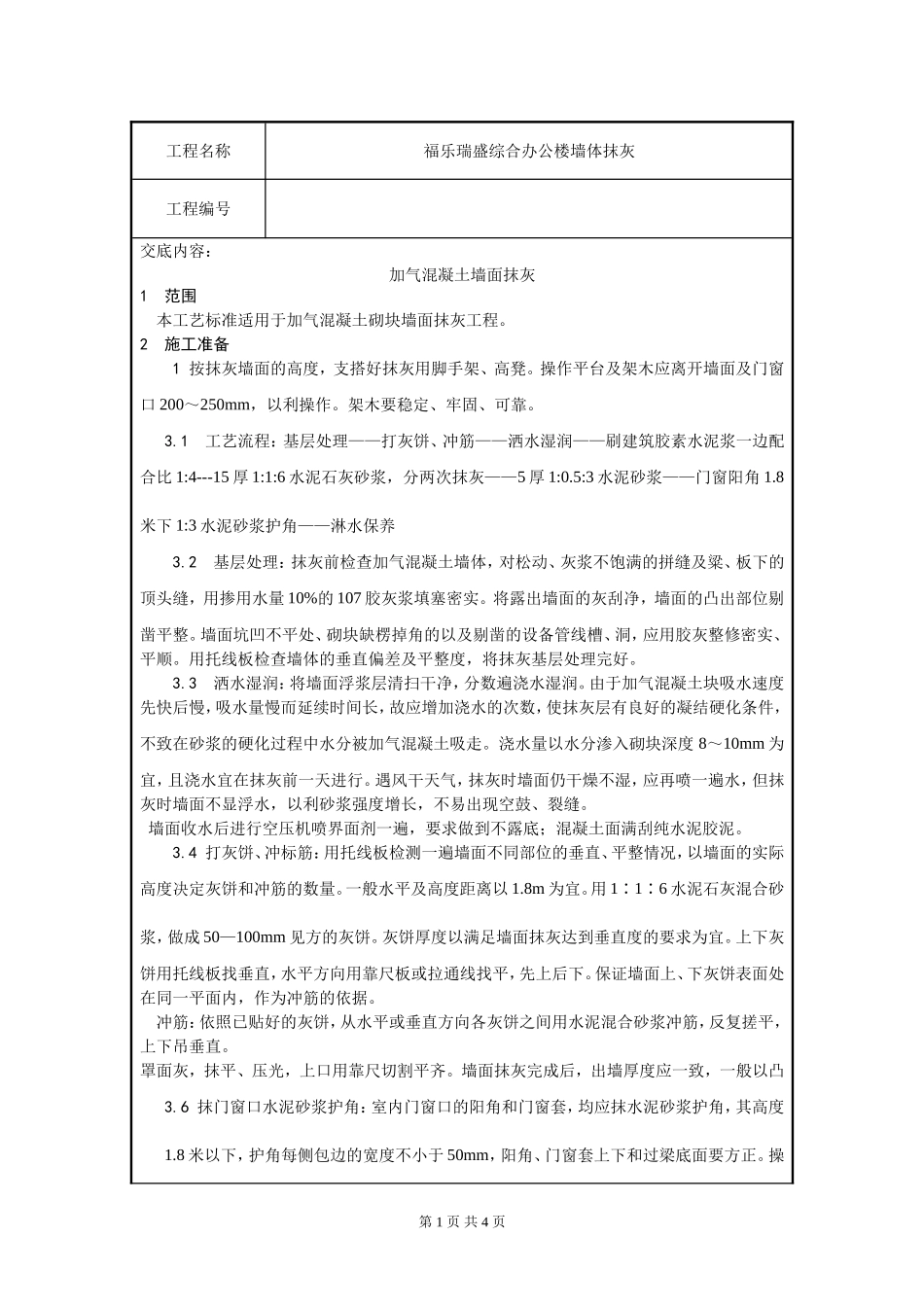

工程名称福乐瑞盛综合办公楼墙体抹灰工程编号交底内容:加气混凝土墙面抹灰1范围本工艺标准适用于加气混凝土砌块墙面抹灰工程
2施工准备1按抹灰墙面的高度,支搭好抹灰用脚手架、高凳
操作平台及架木应离开墙面及门窗口200~250mm,以利操作
架木要稳定、牢固、可靠
1工艺流程:基层处理——打灰饼、冲筋——洒水湿润——刷建筑胶素水泥浆一边配合比1:4---15厚1:1:6水泥石灰砂浆,分两次抹灰——5厚1:0
5:3水泥砂浆——门窗阳角1
8米下1:3水泥砂浆护角——淋水保养3
2基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的107胶灰浆填塞密实
将露出墙面的灰刮净,墙面的凸出部位剔凿平整
墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺
用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好
3洒水湿润:将墙面浮浆层清扫干净,分数遍浇水湿润
由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走
浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行
遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝
墙面收水后进行空压机喷界面剂一遍,要求做到不露底;混凝土面满刮纯水泥胶泥
4打灰饼、冲标筋:用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量
一般水平及高度距离以1
用1∶1∶6水泥石灰混合砂浆,做成50—100mm见方的灰饼
灰饼厚度以满足墙面抹灰达到垂直度的要求为宜
上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下

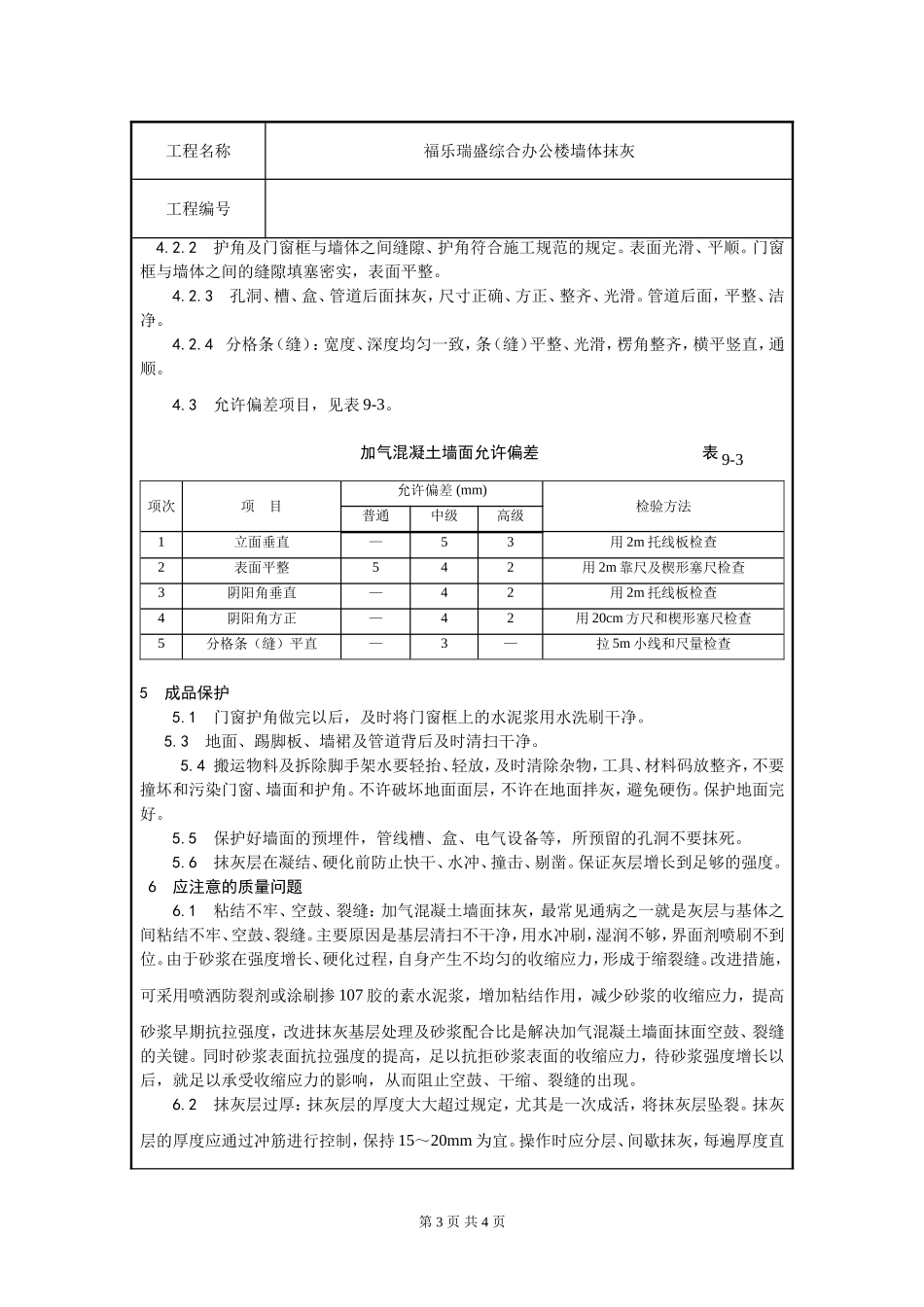

保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据
