塑钢门窗制作和安装工艺一、塑钢门窗制作工艺:(一)原材入库检验1、由2名以上品检人员对所采购入库的原材料进行检验
主要是外观、型号、规格、数量、种类、材料保护等仔细检查,合格后方能入库
2、入库后做好采购材料的登记、建帐、领用等完善手续
3、材料的堆放应分类、分位放置、摆放整齐,不能造成挤压、重叠、压迫变形等现象产生,并应贴上标签做标示
(二)领料切割1、根据工程技术部下料生产单核对尺寸、材料种类,计算好型材的长度合理利用,方能领用材料开始切割
2、调整好机器设备,运行状态、刀头位置准确性复检,刻度尺寸擦干净,读数清楚
切料时刀片过程应均匀用力,防止切爆
3、所切材料要严格核对种类、尺寸、抽查率不低于50%

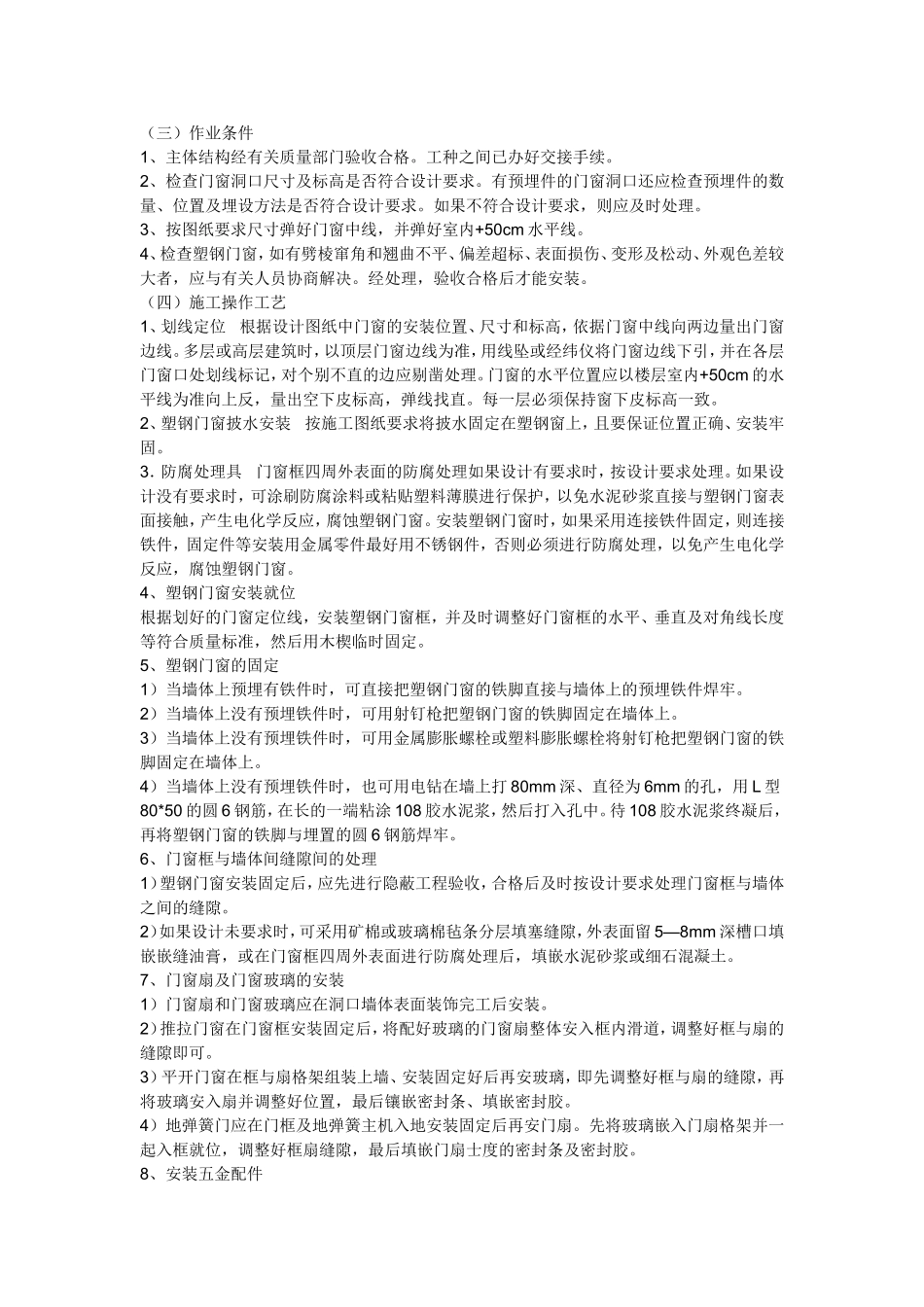

4、切完的材料及时做好标记,写上长度尺寸,并摆放好待下道工序使用,误差应控制在2㎜范围内
(三)铣排水槽1、铣排水槽时应事先分清该铣哪一面,一般固定框铣小面穿透大面;推拉框应确定纱窗轨朝里还是朝外后,再确认铣什么位置
2、将材料压紧后,刀头运行的长度为30㎜左右,宽度为5-8㎜左右,一般而言,推拉窗(含门)的排水孔应比固定、平开窗的铣长一点,利于排水
3、铣完后检查排水孔内外的角度、斜度,确定有无铣破加强筋,如已破裂,应及时用胶处理好
4、对于三轨推拉窗(含门)而言,铣排水孔的位置、数量应根据实际需要,大推拉门应铣3个排水孔,小推拉窗铣2个
其中三轨的型材必须在中间一根轨道开上互通孔,具体工艺是用铲刀切下一个三角孔,底面与型材框底平行,利于排水互通
5、排水孔的准确位置,按标准应在构件两端300㎜处下刀,如中间距离过大(推拉门)再加一排水孔

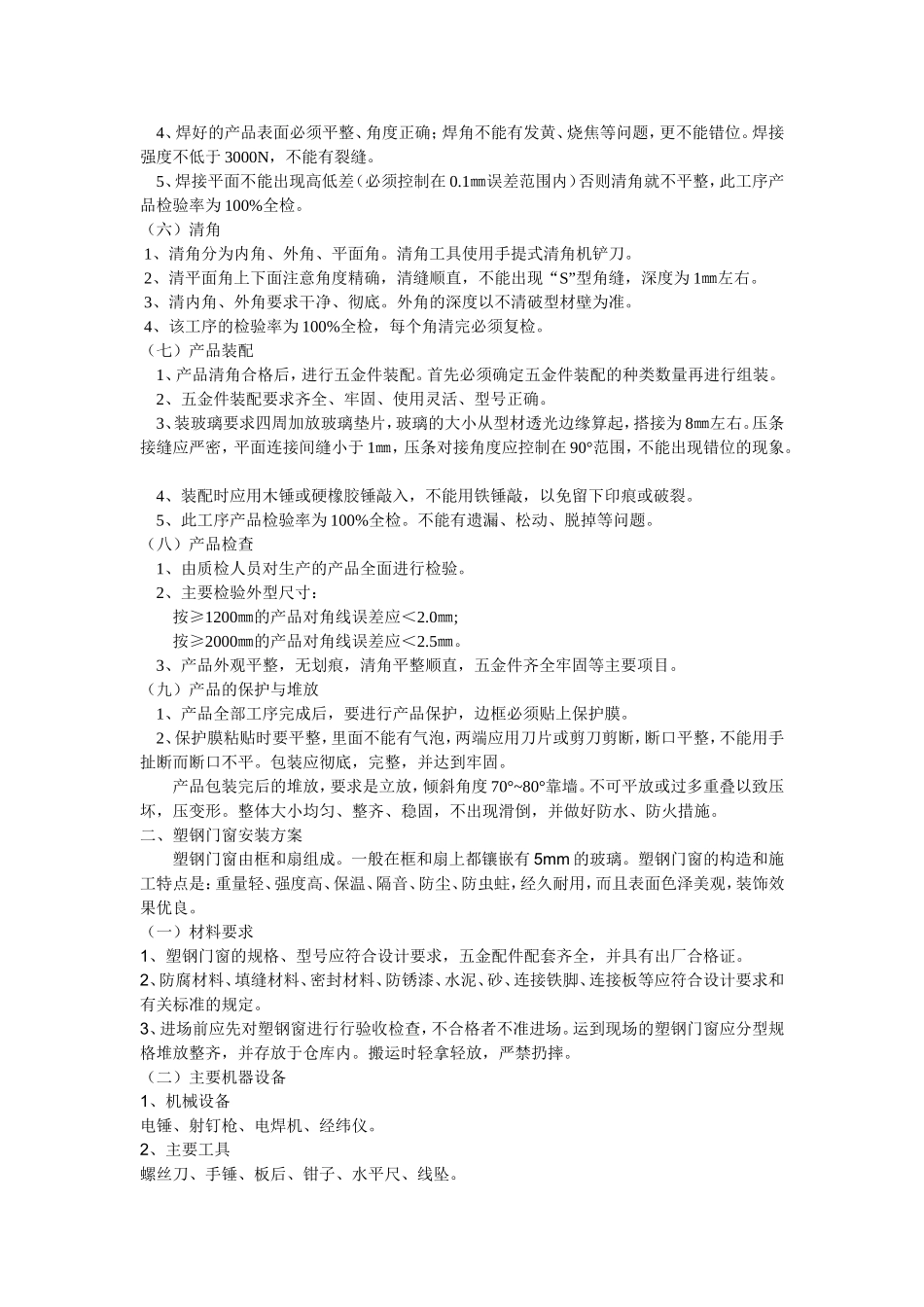

(四)入钢1、入钢前必须分清型材该入什么规格的钢,一般衬钢应和型材内腔吻合,不能出现松动、太紧等现象
2、长度均按国家标准:衬钢两端比拼樘料长出15㎜
3、自攻螺丝紧固时,距构件两端头180㎜,中间间距400㎜
4、自攻螺丝应采用平
