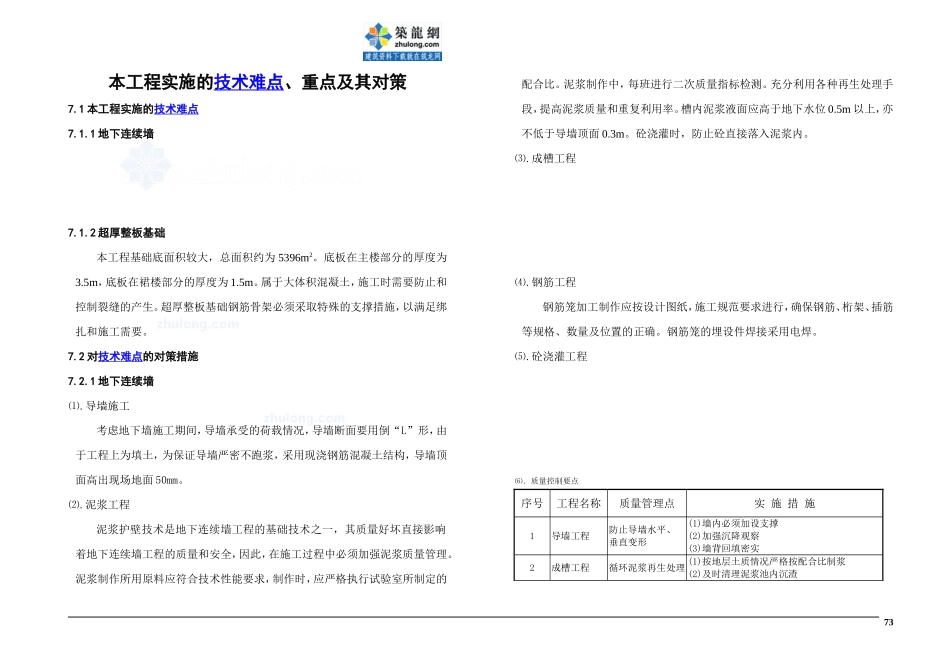

本工程实施的技术难点、重点及其对策7

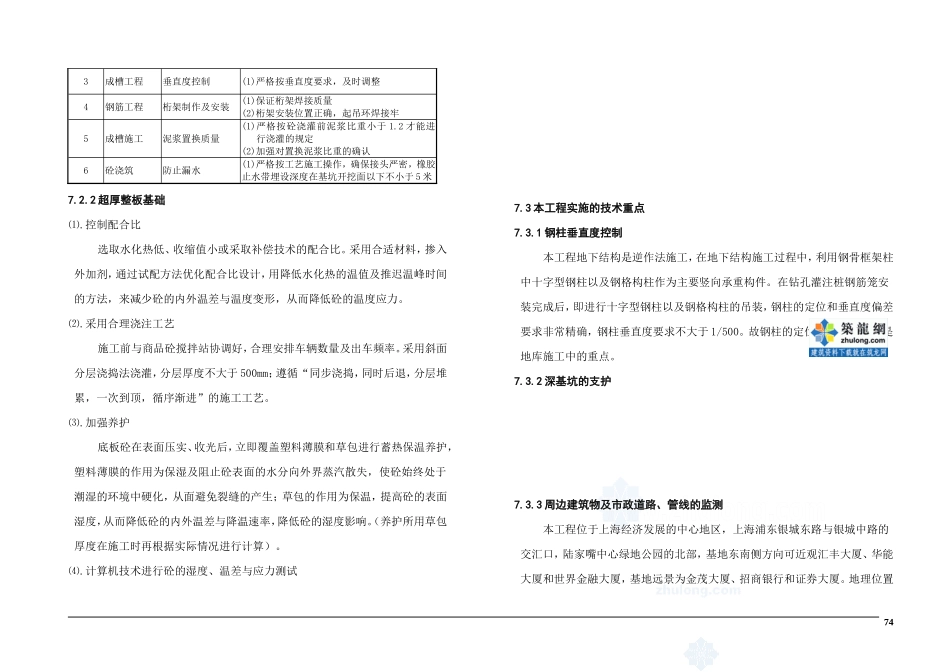

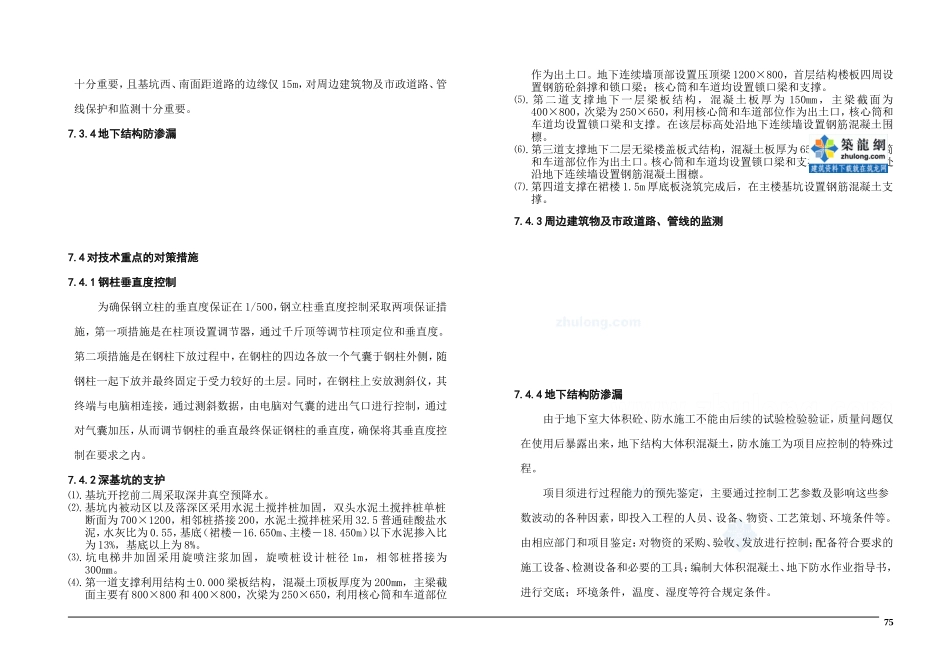

1本工程实施的技术难点7
1地下连续墙7
2超厚整板基础本工程基础底面积较大,总面积约为5396m2
底板在主楼部分的厚度为3
5m,底板在裙楼部分的厚度为1
属于大体积混凝土,施工时需要防止和控制裂缝的产生
超厚整板基础钢筋骨架必须采取特殊的支撑措施,以满足绑扎和施工需要
2对技术难点的对策措施7
1地下连续墙⑴
导墙施工考虑地下墙施工期间,导墙承受的荷载情况,导墙断面要用倒“L”形,由于工程上为填土,为保证导墙严密不跑浆,采用现浇钢筋混凝土结构,导墙顶面高出现场地面50mm
泥浆工程泥浆护壁技术是地下连续墙工程的基础技术之一,其质量好坏直接影响着地下连续墙工程的质量和安全,因此,在施工过程中必须加强泥浆质量管理
泥浆制作所用原料应符合技术性能要求,制作时,应严格执行试验室所制定的配合比
泥浆制作中,每班进行二次质量指标检测
充分利用各种再生处理手段,提高泥浆质量和重复利用率
槽内泥浆液面应高于地下水位0
5m以上,亦不低于导墙顶面0
砼浇灌时,防止砼直接落入泥浆内
钢筋工程钢筋笼加工制作应按设计图纸,施工规范要求进行,确保钢筋、桁架、插筋等规格、数量及位置的正确
钢筋笼的埋设件焊接采用电焊
砼浇灌工程⑹.质量控制要点序号工程名称质量管理点实施措施1导墙工程防止导墙水平、垂直变形(1)墙内必须加设支撑(2)加强沉降观察(3)墙背回填密实2成槽工程循环泥浆再生处理(1)按地层土质情况严格按配合比制浆(2)及时清理泥浆池内沉渣733成槽工程垂直度控制(1)严格按垂直度要求,及时调整4钢筋工程桁架制作及安装(1)保证桁架焊接质量(2)桁架安装位置正确,起吊环焊接牢5成槽施工泥浆置换质量(1)严格按砼浇灌前泥浆比重小于1
2才能进行浇灌的规定(2)加强对置换泥浆比重的确认6砼浇筑防止漏水(1
