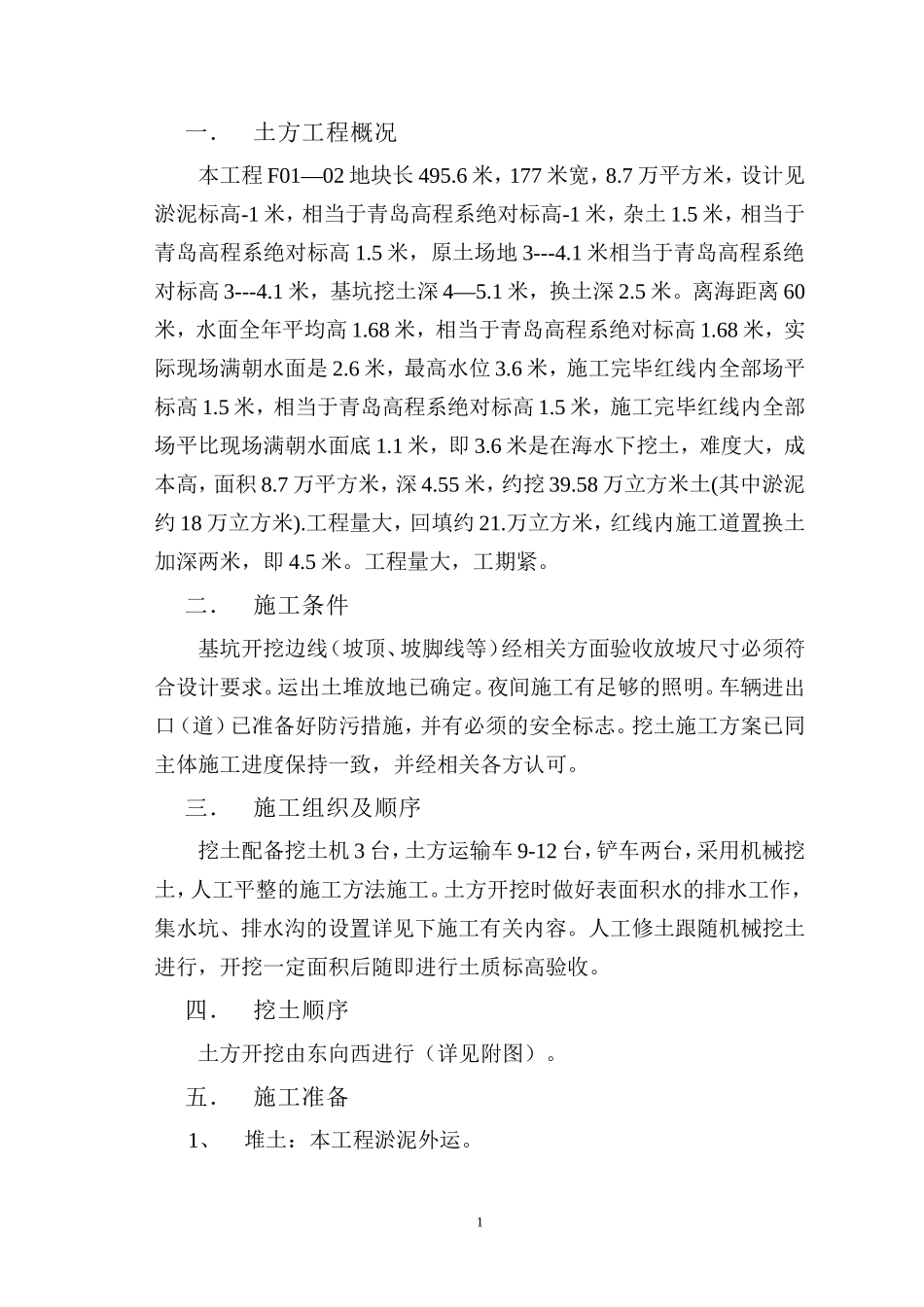

一.土方工程概况本工程F01—02地块长495
6米,177米宽,8
7万平方米,设计见淤泥标高-1米,相当于青岛高程系绝对标高-1米,杂土1
5米,相当于青岛高程系绝对标高1
5米,原土场地3---4
1米相当于青岛高程系绝对标高3---4
1米,基坑挖土深4—5
1米,换土深2
离海距离60米,水面全年平均高1
68米,相当于青岛高程系绝对标高1
68米,实际现场满朝水面是2
6米,最高水位3
6米,施工完毕红线内全部场平标高1
5米,相当于青岛高程系绝对标高1
5米,施工完毕红线内全部场平比现场满朝水面底1
6米是在海水下挖土,难度大,成本高,面积8
7万平方米,深4
55米,约挖39
58万立方米土(其中淤泥约18万立方米)
工程量大,回填约21
万立方米,红线内施工道置换土加深两米,即4
工程量大,工期紧
二.施工条件基坑开挖边线(坡顶、坡脚线等)经相关方面验收放坡尺寸必须符合设计要求
运出土堆放地已确定
夜间施工有足够的照明
车辆进出口(道)已准备好防污措施,并有必须的安全标志
挖土施工方案已同主体施工进度保持一致,并经相关各方认可

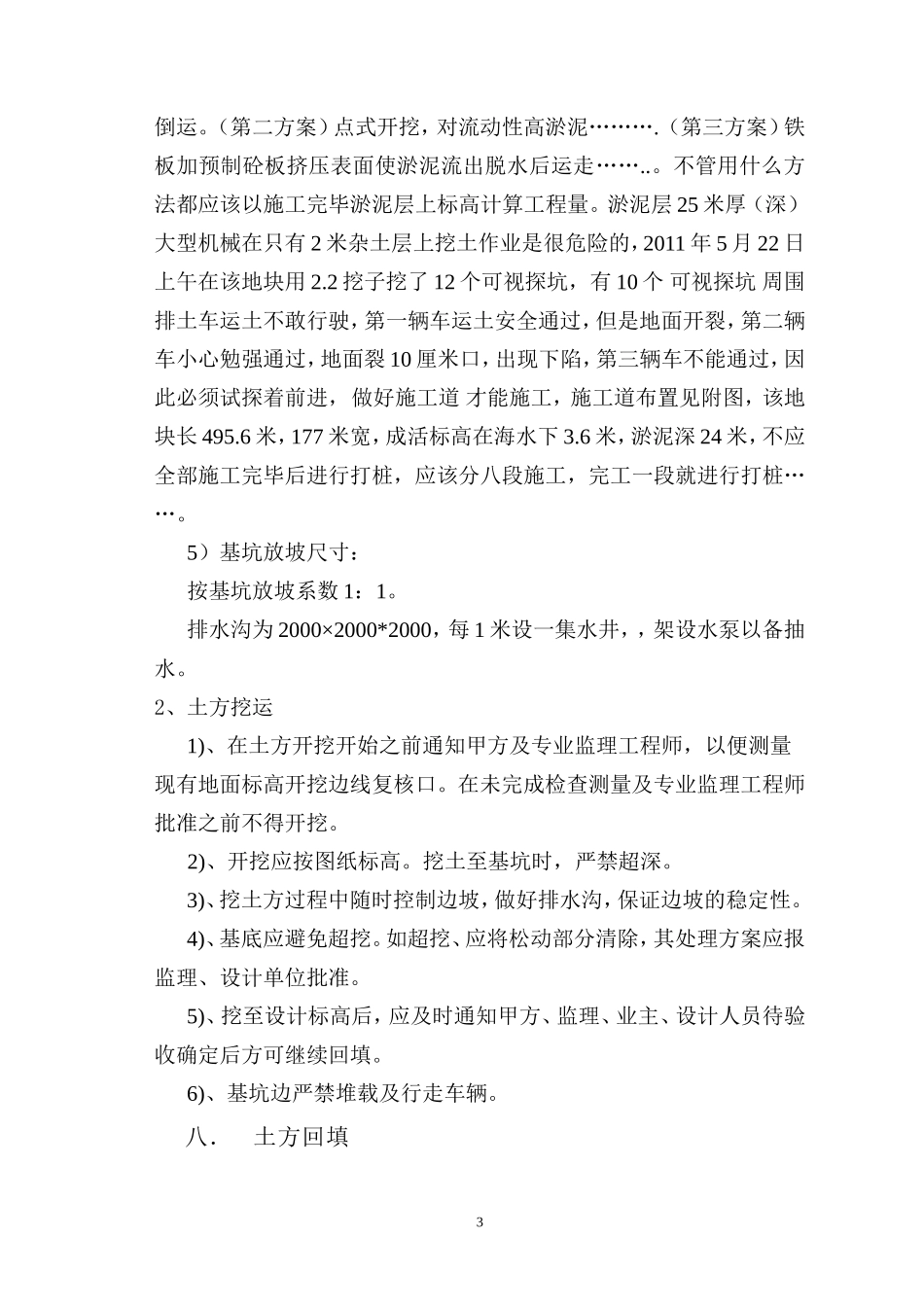

三.施工组织及顺序挖土配备挖土机3台,土方运输车9-12台,铲车两台,采用机械挖土,人工平整的施工方法施工
土方开挖时做好表面积水的排水工作,集水坑、排水沟的设置详见下施工有关内容
人工修土跟随机械挖土进行,开挖一定面积后随即进行土质标高验收
四.挖土顺序土方开挖由东向西进行(详见附图)
五.施工准备1、堆土:本工程淤泥外运
12、机械准备1)各施工机械进行检查、维修,确保完好,做好进场准备

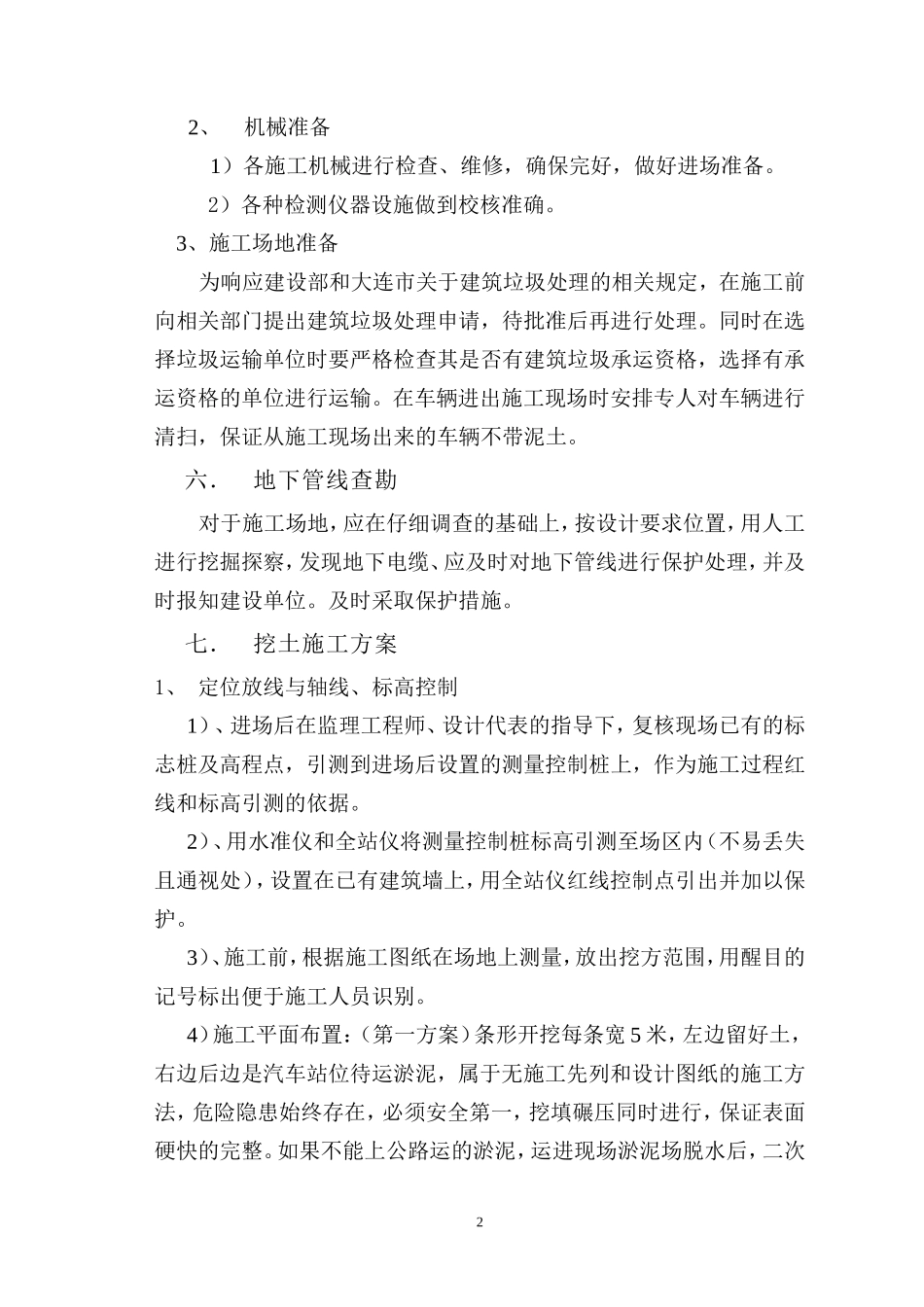

2)各种检测仪器设施做到校核准确
3、施工场地准备为响应建设部和大连市关于建筑垃圾处理的相关规定,在施工前向相关部门提出建筑垃圾处理申请,待批准后再进行处理
同时在选择垃圾运输单位时要严格检查其是否有建筑垃圾承运资格,选
