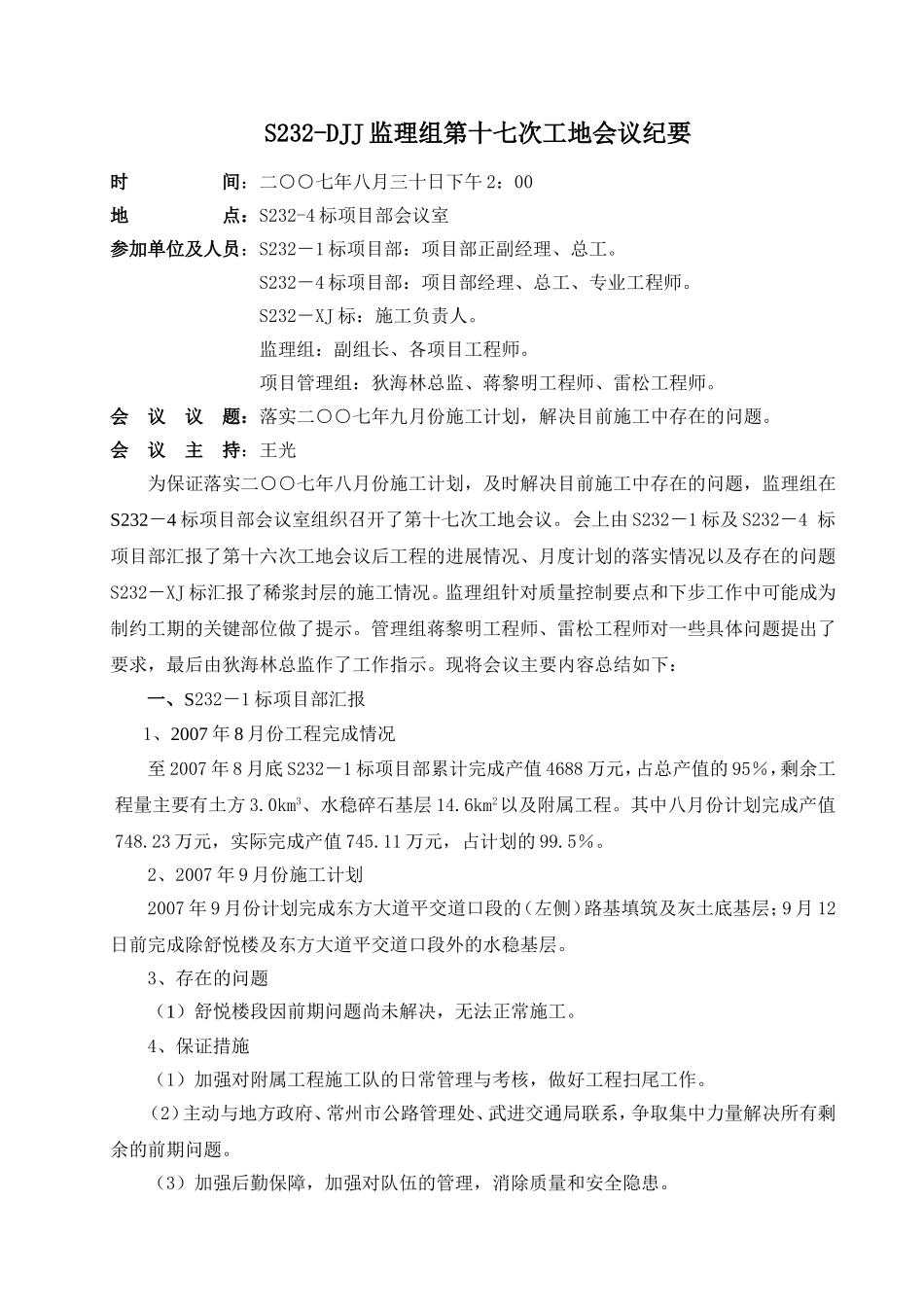

232省道常州段改建工程项目S232-DJJ监理组第十七次工地会议纪要山东恒建工程监理咨询有限公司S232-DJJ监理组2007年8月30日S232-DJJ监理组第十七次工地会议纪要时间:二○○七年八月三十日下午2:00地点:S232-4标项目部会议室参加单位及人员:S232-1标项目部:项目部正副经理、总工
S232-4标项目部:项目部经理、总工、专业工程师
S232-XJ标:施工负责人
监理组:副组长、各项目工程师
项目管理组:狄海林总监、蒋黎明工程师、雷松工程师
会议议题:落实二○○七年九月份施工计划,解决目前施工中存在的问题
会议主持:王光为保证落实二○○七年八月份施工计划,及时解决目前施工中存在的问题,监理组在S232-4标项目部会议室组织召开了第十七次工地会议
会上由S232-1标及S232-4标项目部汇报了第十六次工地会议后工程的进展情况、月度计划的落实情况以及存在的问题S232-XJ标汇报了稀浆封层的施工情况
监理组针对质量控制要点和下步工作中可能成为制约工期的关键部位做了提示
管理组蒋黎明工程师、雷松工程师对一些具体问题提出了要求,最后由狄海林总监作了工作指示

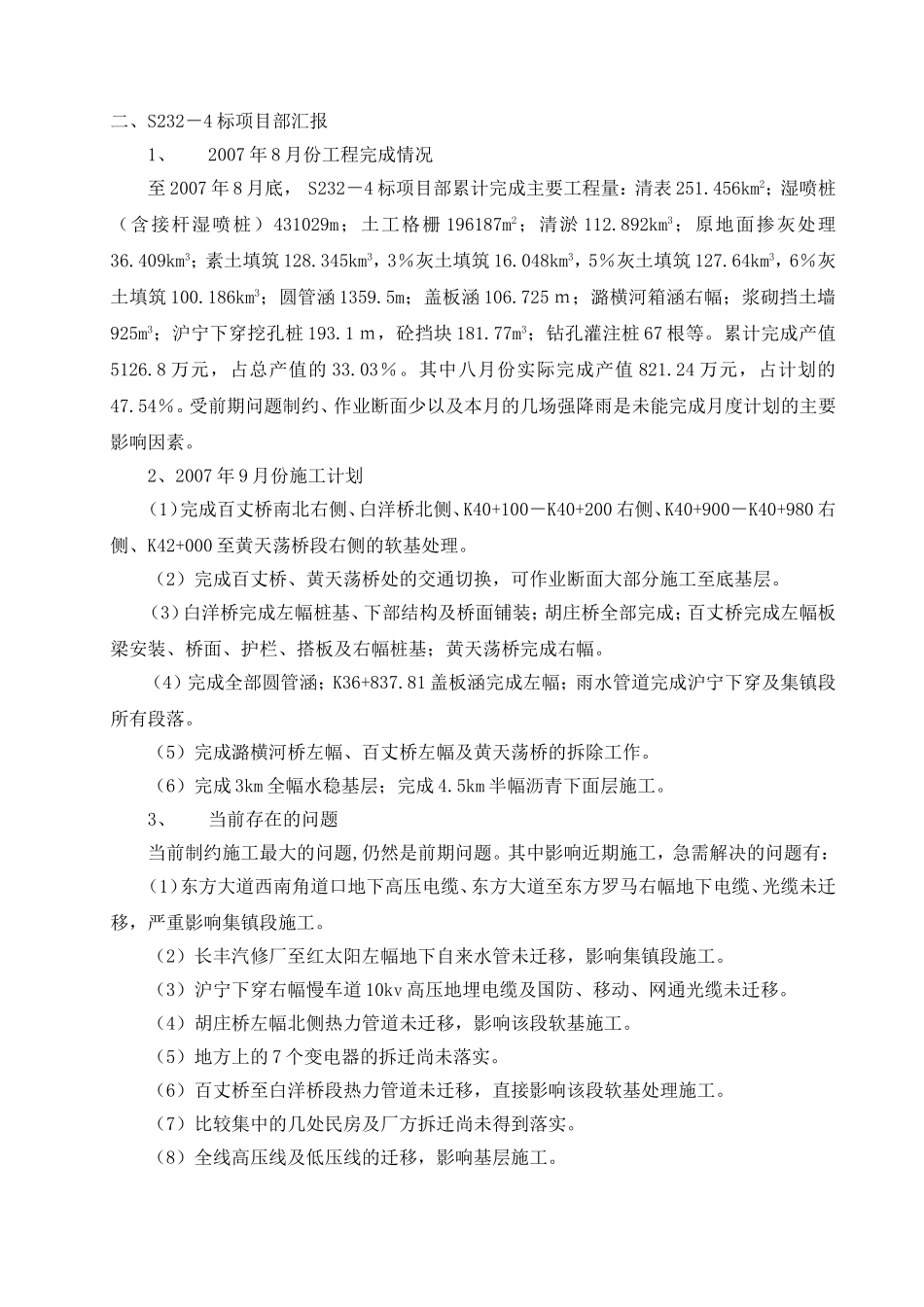

现将会议主要内容总结如下:一、S232-1标项目部汇报1、2007年8月份工程完成情况至2007年8月底S232-1标项目部累计完成产值4688万元,占总产值的95%,剩余工程量主要有土方3
0km3、水稳碎石基层14
6km2以及附属工程
其中八月份计划完成产值748
23万元,实际完成产值745
11万元,占计划的99
2、2007年9月份施工计划2007年9月份计划完成东方大道平交道口段的(左侧)路基填筑及灰土底基层;9月12日前完成除舒悦楼及东方大道平交道口段外的水稳基层
3、存在的问题(1)舒悦楼段因前期问题尚未解决,无法正常施工
4、保证措施(1)加强对附属工程施工队的日常管理与考
