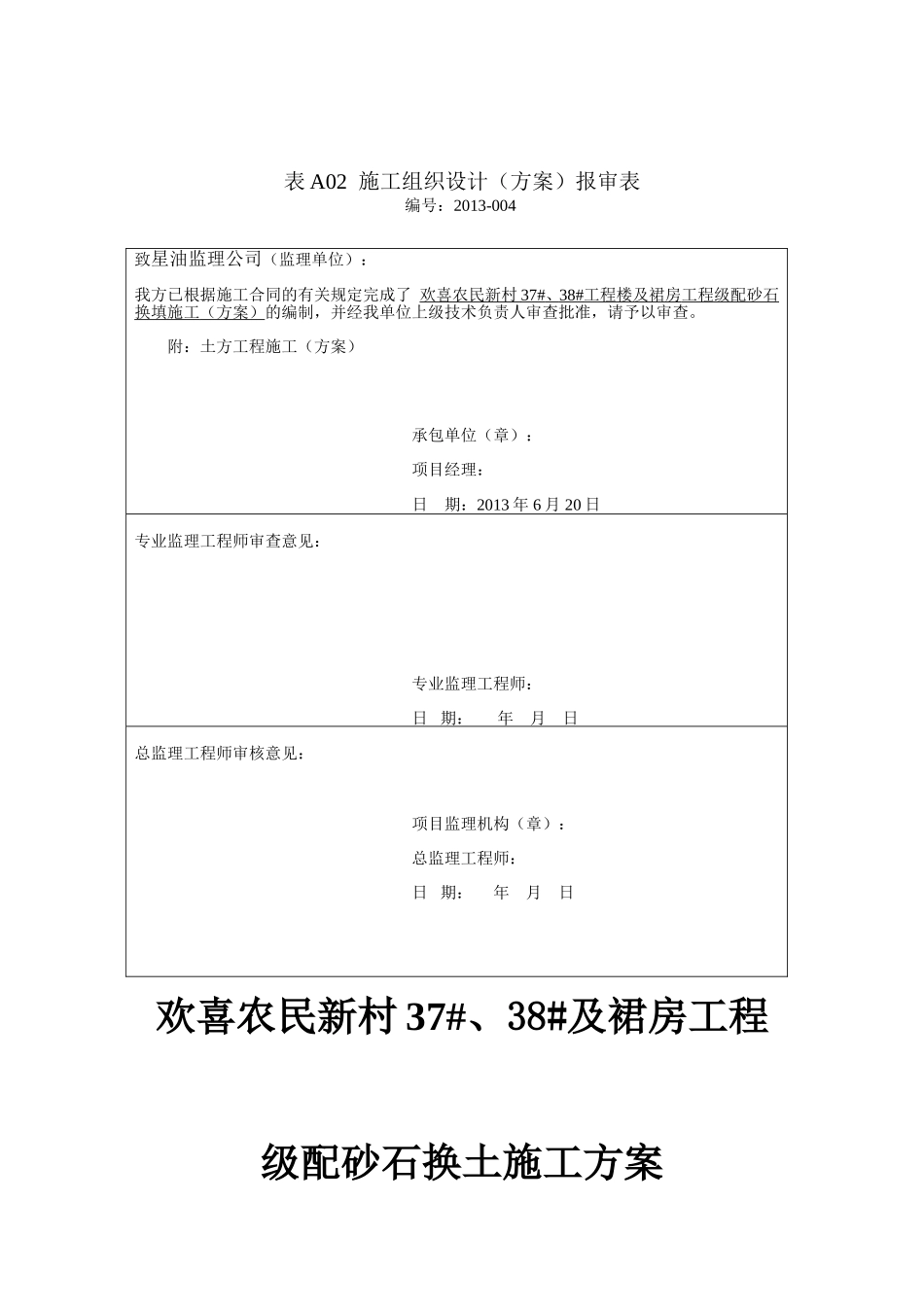

表A02施工组织设计(方案)报审表编号:2013-004欢喜农民新村37#、38#及裙房工程级配砂石换土施工方案致星油监理公司(监理单位):我方已根据施工合同的有关规定完成了欢喜农民新村37#、38#工程楼及裙房工程级配砂石换填施工(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
附:土方工程施工(方案)承包单位(章):项目经理:日期:2013年6月20日专业监理工程师审查意见:专业监理工程师:日期:年月日总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:年月日建设单位:欢喜房地产开发有限公司监理单位:星油监理公司施工单位:鑫丰建筑安装工程有限责任公司编辑人:解本顺审核人:张永勤吉林市鑫丰建筑安装有限公司二零一三年六月二十二日天然级配砂石换填施工方案一、工程概况欢喜农民新村37#、38#楼工程,位于吉林市长春路与压走廊路交汇处东南侧,基础为筏板基础,1-3层为商业网点,4-17层为普通住宅
000为203
400m,基础底标高设计为198
900,其基底相对设计标高为-4
二、编制依据1、根据甲方提供的地勘报告、设计图、施工现场现状平面布置图
2、地基与基础工程工质量验收规范GB50202—20023、建筑工程施工质量验收统一标准GB50300—20014、建筑机械使用安全技术规程JGJ33—20125、建筑工程施工安全技术操作规程三、地质、设计及现场简介:1、地质情况:根据长春民用建筑设计有限责任公司提供的本工程的地质勘察报告,其基础持力层应为第3层圆砾(角砾)层
地基承载力特征值为240Kpa
2、开挖情况:本工程基础设计开挖深度为-4
600m,在基础开挖过程中,当挖到设计标高后,发现了淤泥土,由于土质较差,暂停开挖
3、开挖方案确定:经建设单位、监理单位、勘察单位、设计单位及施工单位共同对现场情况勘察,并最终做出如下施工
