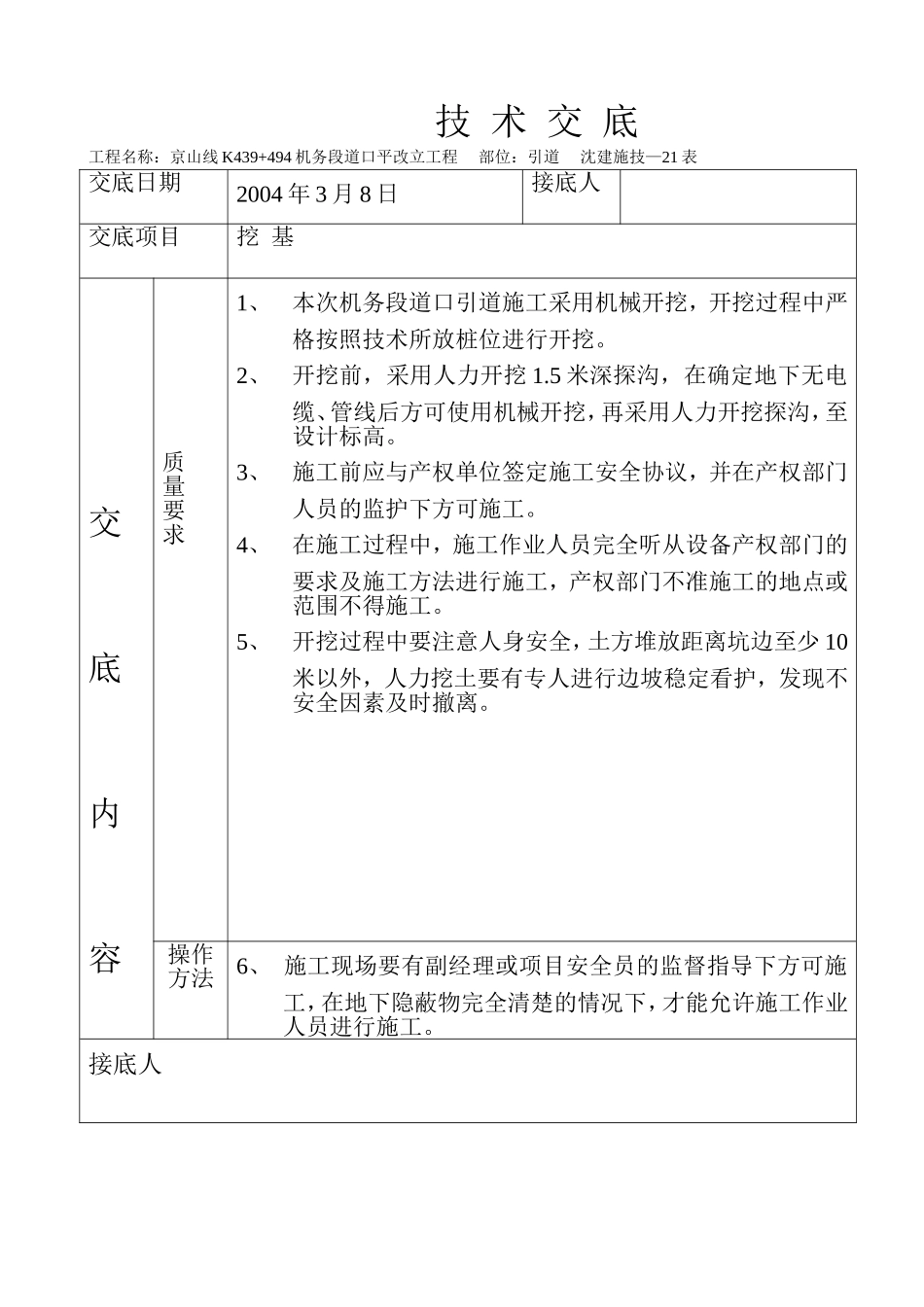

技术交底工程名称:京山线K439+494机务段道口平改立工程部位:引道沈建施技—21表交底日期2004年3月8日接底人交底项目挖基交底内容质量要求1、本次机务段道口引道施工采用机械开挖,开挖过程中严格按照技术所放桩位进行开挖
2、开挖前,采用人力开挖1
5米深探沟,在确定地下无电缆、管线后方可使用机械开挖,再采用人力开挖探沟,至设计标高
3、施工前应与产权单位签定施工安全协议,并在产权部门人员的监护下方可施工
4、在施工过程中,施工作业人员完全听从设备产权部门的要求及施工方法进行施工,产权部门不准施工的地点或范围不得施工
5、开挖过程中要注意人身安全,土方堆放距离坑边至少10米以外,人力挖土要有专人进行边坡稳定看护,发现不安全因素及时撤离
操作方法6、施工现场要有副经理或项目安全员的监督指导下方可施工,在地下隐蔽物完全清楚的情况下,才能允许施工作业人员进行施工

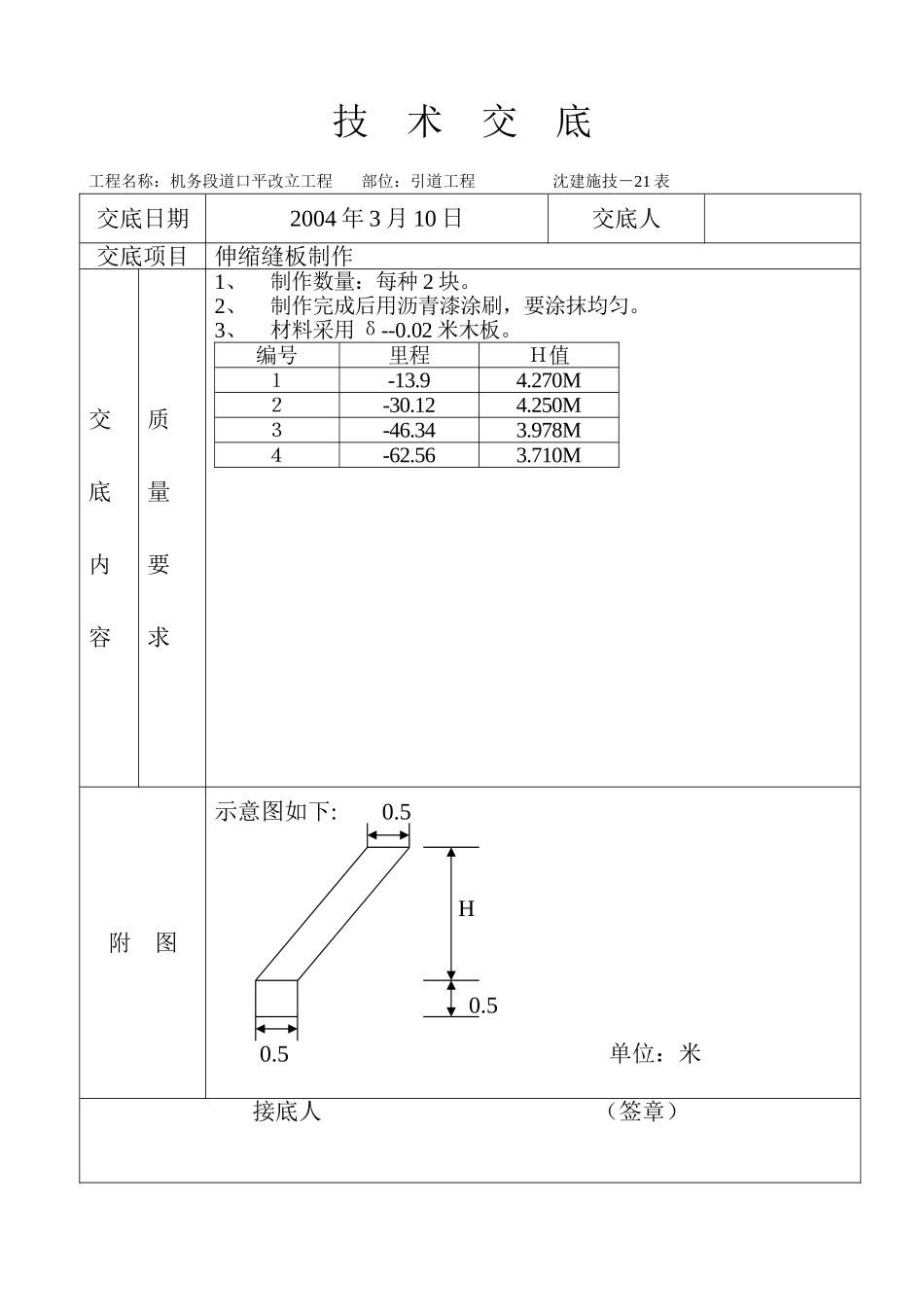

接底人技术交底工程名称:机务段道口平改立工程部位:引道工程沈建施技-21表交底日期2004年3月10日交底人交底项目伸缩缝板制作交底内容质量要求1、制作数量:每种2块
2、制作完成后用沥青漆涂刷,要涂抹均匀
3、材料采用δ--0
编号里程H值1-13
270M2-30
250M3-46
978M4-62

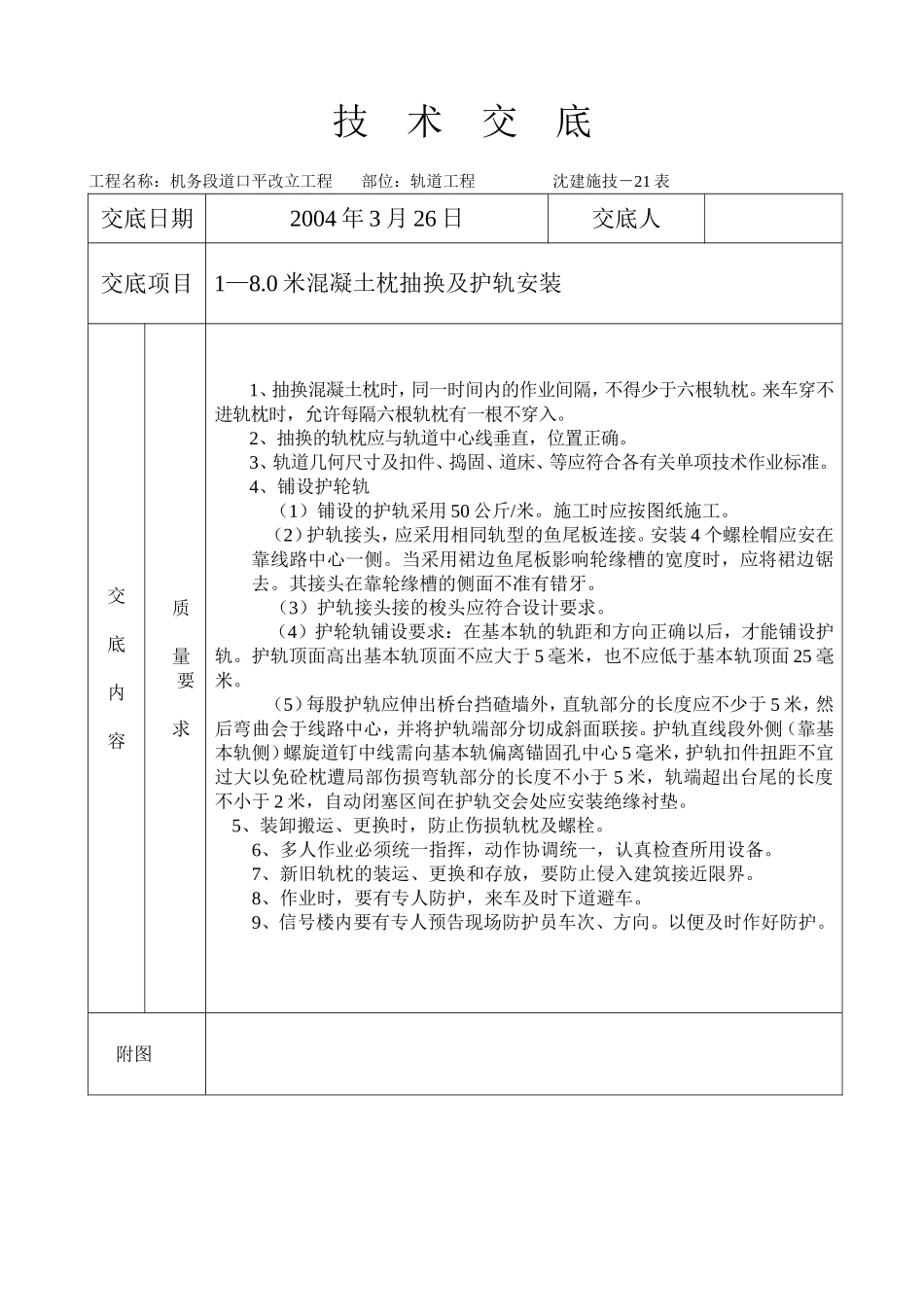

710M附图示意图如下:0
5单位:米接底人(签章)技术交底工程名称:机务段道口平改立工程部位:轨道工程沈建施技-21表交底日期2004年3月26日交底人交底项目1—8
0米混凝土枕抽换及护轨安装交底内容质量要求1、抽换混凝土枕时,同一时间内的作业间隔,不得少于六根轨枕
来车穿不进轨枕时,允许每隔六根轨枕有一根不穿入
2、抽换的轨枕应与轨道中心线垂直,位置正确
3、轨道几何尺寸及扣件、捣固、道床、等应符合各有关单项技术作业标准
4、铺设护轮轨(1)铺设的护轨采用
