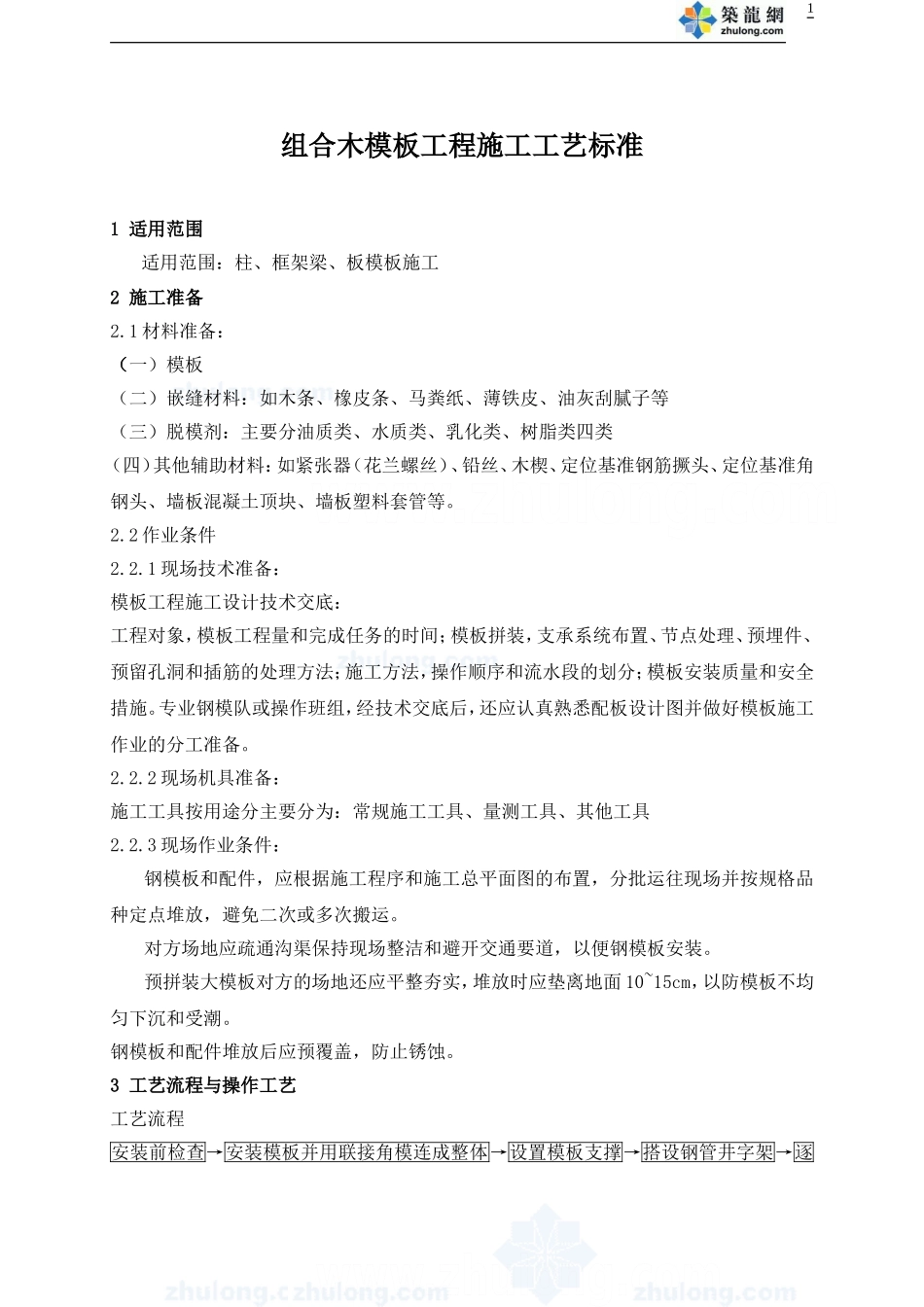

组合木模板工程施工工艺标准1适用范围适用范围:柱、框架梁、板模板施工2施工准备2
1材料准备:(一)模板(二)嵌缝材料:如木条、橡皮条、马粪纸、薄铁皮、油灰刮腻子等(三)脱模剂:主要分油质类、水质类、乳化类、树脂类四类(四)其他辅助材料:如紧张器(花兰螺丝)、铅丝、木楔、定位基准钢筋撅头、定位基准角钢头、墙板混凝土顶块、墙板塑料套管等
2作业条件2
1现场技术准备:模板工程施工设计技术交底:工程对象,模板工程量和完成任务的时间;模板拼装,支承系统布置、节点处理、预埋件、预留孔洞和插筋的处理方法;施工方法,操作顺序和流水段的划分;模板安装质量和安全措施
专业钢模队或操作班组,经技术交底后,还应认真熟悉配板设计图并做好模板施工作业的分工准备
2现场机具准备:施工工具按用途分主要分为:常规施工工具、量测工具、其他工具2
3现场作业条件:钢模板和配件,应根据施工程序和施工总平面图的布置,分批运往现场并按规格品种定点堆放,避免二次或多次搬运
对方场地应疏通沟渠保持现场整洁和避开交通要道,以便钢模板安装
预拼装大模板对方的场地还应平整夯实,堆放时应垫离地面10~15cm,以防模板不均匀下沉和受潮
钢模板和配件堆放后应预覆盖,防止锈蚀
3工艺流程与操作工艺工艺流程安装前检查→安装模板并用联接角模连成整体→设置模板支撑→搭设钢管井字架→逐1块安装模板→安装箍→安装箍安装固定支撑→校正模中心调正好固定→群体固定操作工艺:墙模板安装时,先在基础或地面上弹出墙的中线及边线,根据边线立一侧模板,临时用支撑撑住,用线锤校正模板的垂直,然后钉牵杠,在用斜撑和平撑固定
也可不用临时支撑,直接将斜撑和平撑的一端先钉在牵杠上,用线锤校正侧板的垂直,即将另一端钉牢
用大块侧模时,上下竖向拼缝要互相错开,先立两端,后立中间部分
待钢筋绑扎后,按相同方法安装另一侧模板以及斜撑等

为了保证墙体的
