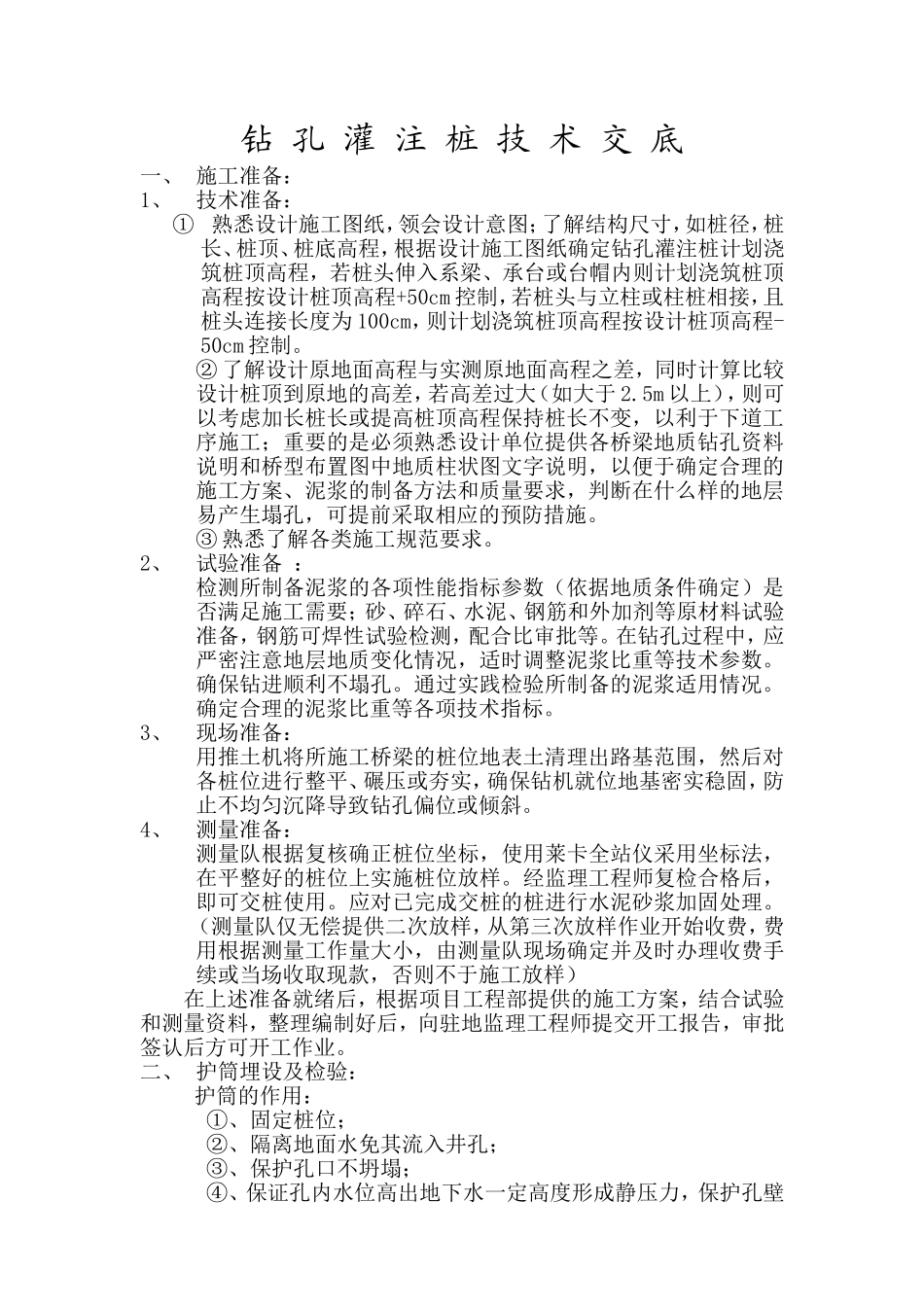

钻孔灌注桩技术交底一、施工准备:1、技术准备:①熟悉设计施工图纸,领会设计意图;了解结构尺寸,如桩径,桩长、桩顶、桩底高程,根据设计施工图纸确定钻孔灌注桩计划浇筑桩顶高程,若桩头伸入系梁、承台或台帽内则计划浇筑桩顶高程按设计桩顶高程+50cm控制,若桩头与立柱或柱桩相接,且桩头连接长度为100cm,则计划浇筑桩顶高程按设计桩顶高程-50cm控制
②了解设计原地面高程与实测原地面高程之差,同时计算比较设计桩顶到原地的高差,若高差过大(如大于2
5m以上),则可以考虑加长桩长或提高桩顶高程保持桩长不变,以利于下道工序施工;重要的是必须熟悉设计单位提供各桥梁地质钻孔资料说明和桥型布置图中地质柱状图文字说明,以便于确定合理的施工方案、泥浆的制备方法和质量要求,判断在什么样的地层易产生塌孔,可提前采取相应的预防措施
③熟悉了解各类施工规范要求
2、试验准备:检测所制备泥浆的各项性能指标参数(依据地质条件确定)是否满足施工需要;砂、碎石、水泥、钢筋和外加剂等原材料试验准备,钢筋可焊性试验检测,配合比审批等
在钻孔过程中,应严密注意地层地质变化情况,适时调整泥浆比重等技术参数
确保钻进顺利不塌孔
通过实践检验所制备的泥浆适用情况
确定合理的泥浆比重等各项技术指标
3、现场准备:用推土机将所施工桥梁的桩位地表土清理出路基范围,然后对各桩位进行整平、碾压或夯实,确保钻机就位地基密实稳固,防止不均匀沉降导致钻孔偏位或倾斜
4、测量准备:测量队根据复核确正桩位坐标,使用莱卡全站仪采用坐标法,在平整好的桩位上实施桩位放样
经监理工程师复检合格后,即可交桩使用
应对已完成交桩的桩进行水泥砂浆加固处理

(测量队仅无偿提供二次放样,从第三次放样作业开始收费,费用根据测量工作量大小,由测量队现场确定并及时办理收费手续或当场收取现款,否则不于施工放样)在上述准备就绪后,根据项目工程部提供的施工方案,结合试验
