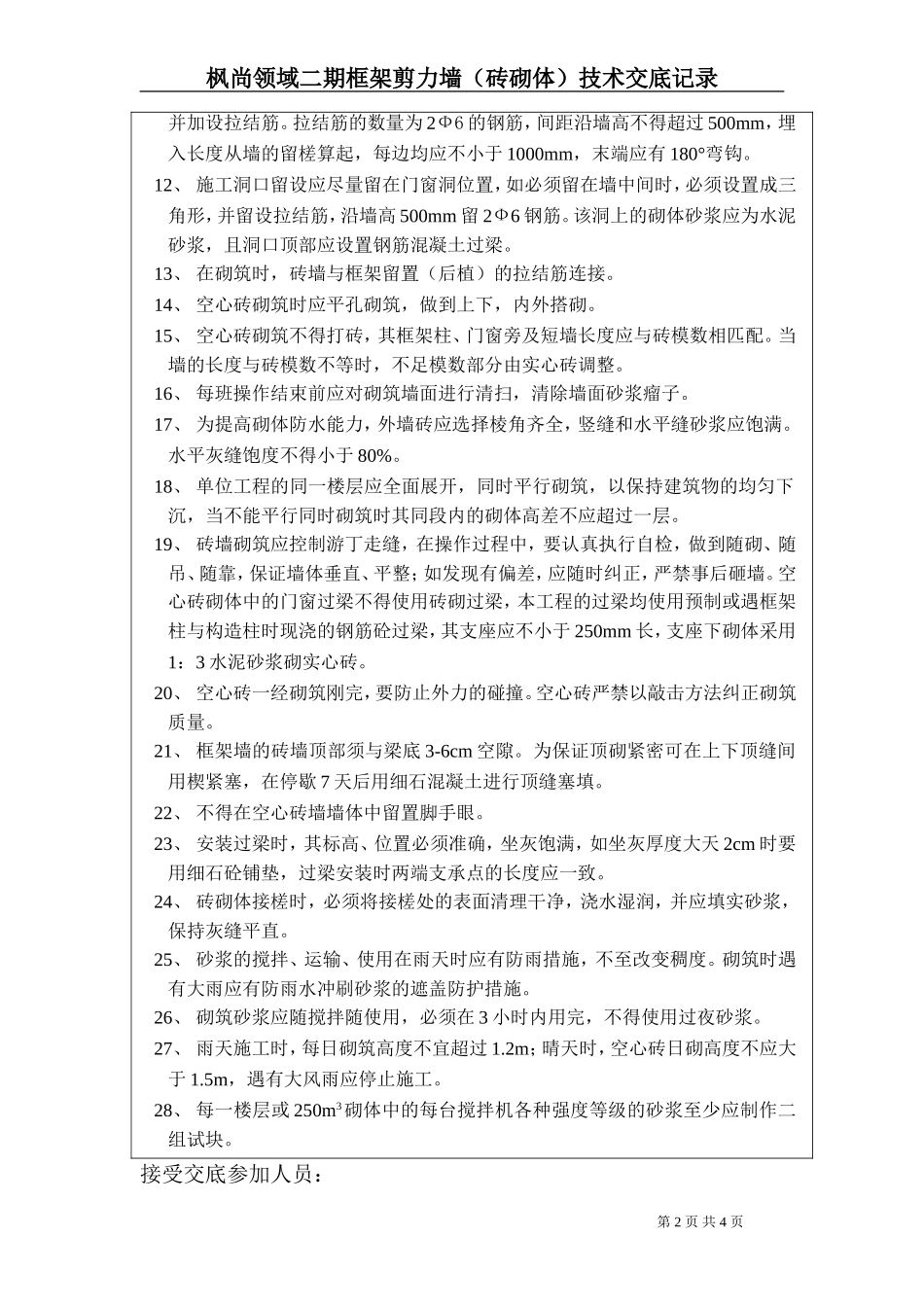

枫尚领域二期框架剪力墙(砖砌体)技术交底记录第1页共4页框架、剪力墙(砖砌体)技术交底记录编号001日期2013-10-11工程名称枫尚领域二期8#楼施工单位四川众杰发展建筑工程有限责任公司交底人接受交底人交底内容:高层框架结构主体砖砌体1、参加本工程砖砌体技术人员应认真熟悉设计施工图纸,了解设计意图,弄清该工程砖砌体的施工方法,砌体部位,砌体材料的使用等
严格按照设计图纸和现行施工规范进行施工和操作,根据设计要求,本工程填充墙外墙采用自保温空心砖8排20孔,内墙均采用页岩空心砖块,墙厚为200㎜,外墙用M5
0水泥砂浆砌筑
0水泥混合砂浆砌筑
2、页岩空心砖块经送检试验强度达到要求,水泥采用42
5R普通水泥,砂子采用岷江砂,含泥量不超过5%,使用前经送检测所作了配合比实验方可使用
3、砂浆配合比采用试验室配制的M5
0水泥砂浆,及混合砂浆
水泥:砂:=1:6
5,稠度50-70
应严格按配合比进行下料搅制
砂浆配合比应采用重量比,计量精度水泥为±2%,砂及掺合料±5%以内
采用机械搅拌,搅拌时间不少于1
4、砌筑前,将基层表面应清扫干净,再放出墙身线、轴线、门窗洞高宽位置线,经复核正确后方可进行砌筑
5、框架填充均墙为200mm厚空心砖砌筑,排砖时,根据弹好门窗洞口位置线认真核对门窗间墙
6、砌墙前应先用配砖砌二至三线,有构造柱位置要留马牙槎,马牙槎做法先退后进,五进五出,拉墙筋从楼板起300mm高开始布置,每到拉墙筋是用二根圆6
5钢筋,每隔500mm设置一道以此内推
7、水平灰缝均匀一致,大角盘好后再复一遍,平整和垂直完全符合规范要求,才可以挂线砌墙

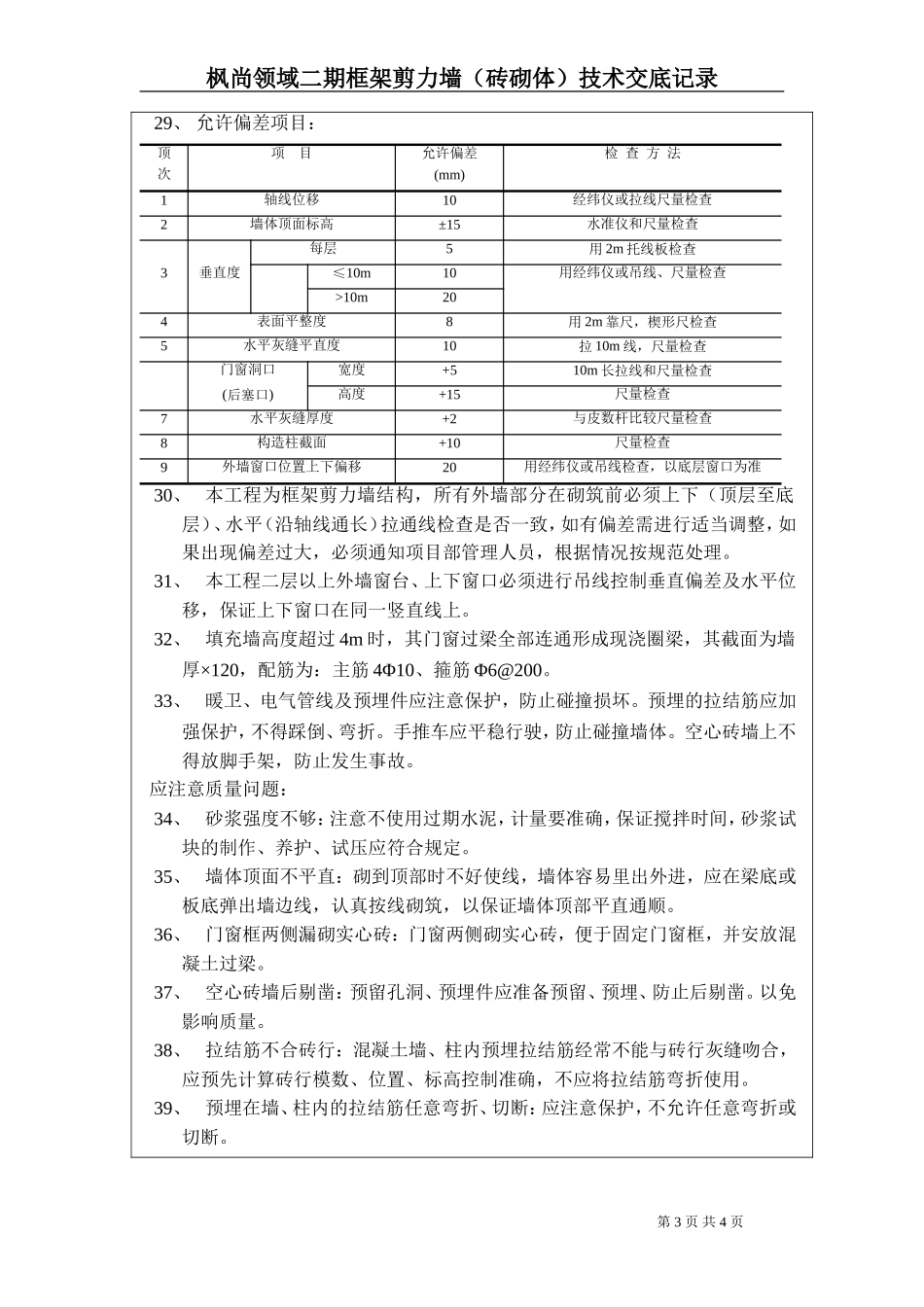

8、砌筑时必须层层拉线挂线,如果几个人使用一根通线,中间应设几个支线点(挑线),小线要拉紧,每层砖都要拉通看平,使水平缝均匀一致,平直通顺,一定要跟线,做到上跟线,下跟棱,左右相邻要对平
