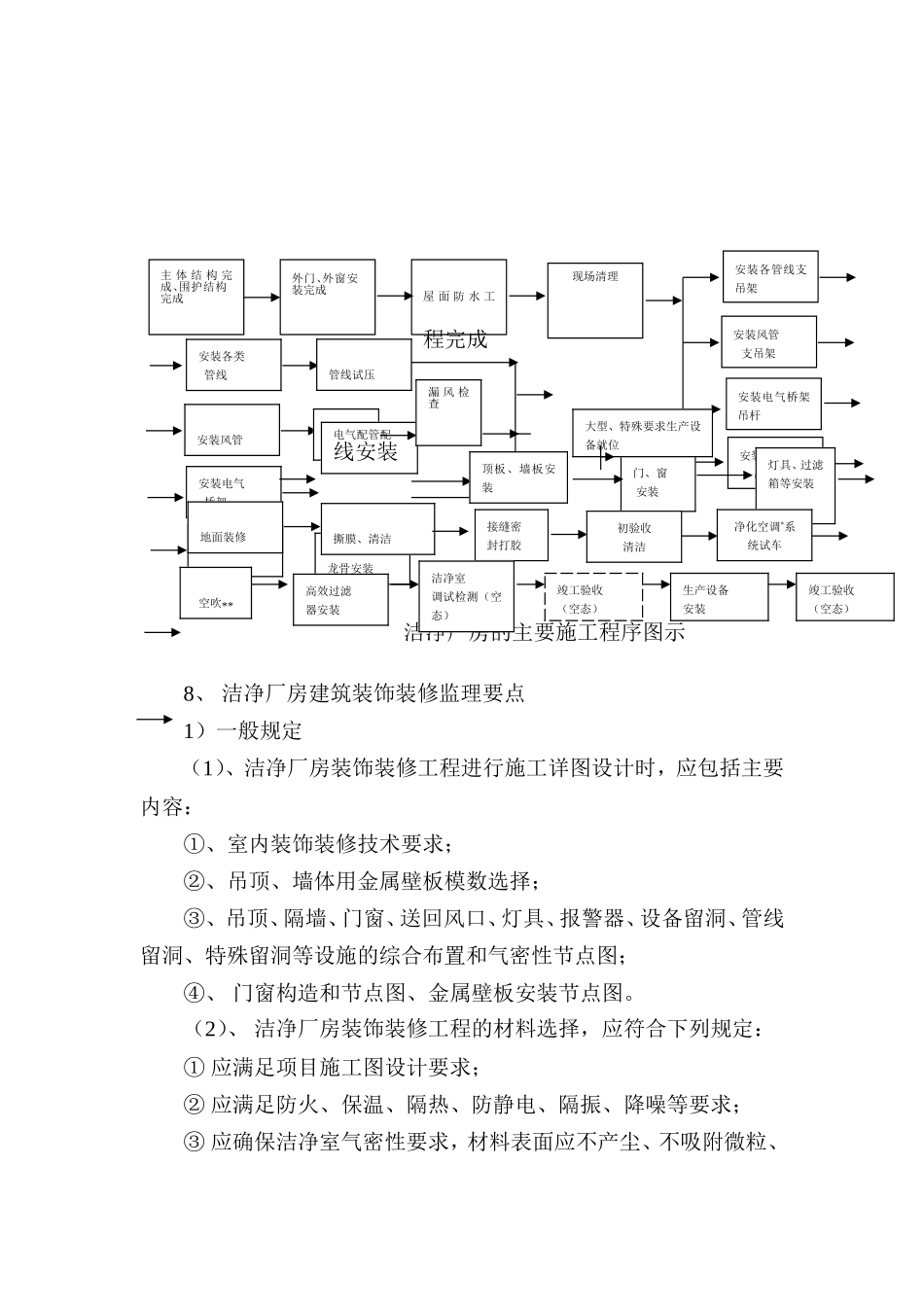

洁净监理细则1、一般规定1)、施工单位应编制施工组织设计,制定具体工程的施工程序,并按程序对施工全过程实施质量控制。2)、施工过程中,不得违反设计文件擅自改动系统、参数、设备选型、配套设施和主要使用功能。当修改设计时,应经原设计单位确认、签字,并得到建设单位的同意,在通知监理方之后执行。3)、施工安装的全过程。竣工设施的详细情况、所有操作和维护程序,都应采用文件形式确认。4)、应加强施工现场的防火工作,严格执行防火安全规定,施工队伍进入现场应建立防火组织,责任到人。5)、应做好安全技术工作的书面交底,并认真做好记录,加强防范意识。2、人员和文件1)、施工生产管理和质量管理的责任人不得互相谦任。必须配备质量检查人员。2)、各级施工负责人和质量检验人员应定期经过洁净室施工验收规范的专业技术培训。3)、施工安装工程中应有设备开箱检查记录、土建隐蔽工程记录、管线隐蔽工程系统封闭记录、管道压力试验记录、管道系统清洗(脱脂)记录、风管清洗记录、风管漏风检查记录、设备单机试运转记录、系统联合试运转记录等。4)、工程竣工后,施工方应提供关于工程详细情况的工程施工说明书。施工说明书应包含以下内容:工程及其功能作用,性能,最后验收的竣工图,设备清单及库存备件。3、施工措施1)、严格按照施工图及相关规范施工。不得违反设计文件擅自改动图纸;不得未经设计确认和有关部门批准擅自拆改水、暖、电、燃气、通信等配套设施。2)、实行施工人员挂牌,应严格自律。3)、对关键技术、关键工序、特殊难点应编制作业指导书。4)、施工过程中应采取以下成品保护措施:(1)、统一全场成品保护和警示标志。(2)、设备材料应有防雨雪、防晒的措施。(3)对于空气过滤器等重要器材与设备,应设置专门区域保管。4、环境保护与节能1)、施工过程中应做到当天施工当天清理现场,并有专人负责的制度。在完成了高效过滤器安装、地面墙面的装饰工作之后,洁净室内不应再进行产尘、扬尘作业。2)、施工完成后根据需要可进行环保测评。3)、施工组织设计应包括施工节能内容,编制施工节能方案,并经监理(建设)单位审查批准,对从事施工节能作业的专业人员应进行技术交底和必要的实际操作培训。5、工程检验1)、测洁净度级别时检验人员应保持最低数量,必须穿洁净工作服,测微生物浓度时必须穿无菌服、戴口罩。测定人员应位于下风向,尽量少走动。2)、检验之前,应对所测环境作彻底清洁,但不得使用一般吸尘机吸尘。擦拭人员应穿洁净工作服,清洗剂可根据场合选用纯化水、有机溶剂、中性洗涤剂或自来水。6、验收1)、洁净室验应按工程验收和使用验收两方面进行。2)、洁净室的工程验收应按分项验收、竣工验收和性能验收三阶段进行。3)、洁净室工程在施工方自行质量检查评定的基础上,应由建设方主导负责,参与建设活动的有关单位共同对主控项目和商定的其他项目的检验批、分项、分部和单位工程的质量进行验收。4)、工程验收应由建设方负责组织,由建设、施工(含分包单位)、设计、监理各方(项目)负责人参加,组成工程验收组负责执行和确认。5)、当建设方要求进行洁净室使用验收时,应由建设方、施工方协商制定使用验收方案,在“工艺全面运行,操作人员在场”的动态条件下由建设方组织进行。7、洁净厂房主要施工程序1)洁净厂房的施工安装内容主要有:建筑装饰、净化空调系统、各动力公用和安全设施以及各种配管配线等;洁净厂房的施工安装应根据具体工程特点,使用功能,还应安排好相关生产工艺设备的安装和二次配管配线的安装。2)洁净厂房的施工安装程序中,应根据具体工程情况、复杂程度等因素,必要时应进行二次洁净室装饰设计或二次配管配线设计等。3)洁净厂房的施工安装需各专业、多工种密切配合,按具体工程实际情况,制定施工安装程序和计划进度,循环渐进地完成洁净厂房的施工建造。下图是洁净厂房的主要施工程序图示。洁净厂房的主要施工程序图示8、洁净厂房建筑装饰装修监理要点1)一般规定(1)、洁净厂房装饰装修工程进行施工详图设计时,应包括主要内容:①、室内装饰装修技术要求;②、吊顶、墙体用金属壁板模数选择;③...
