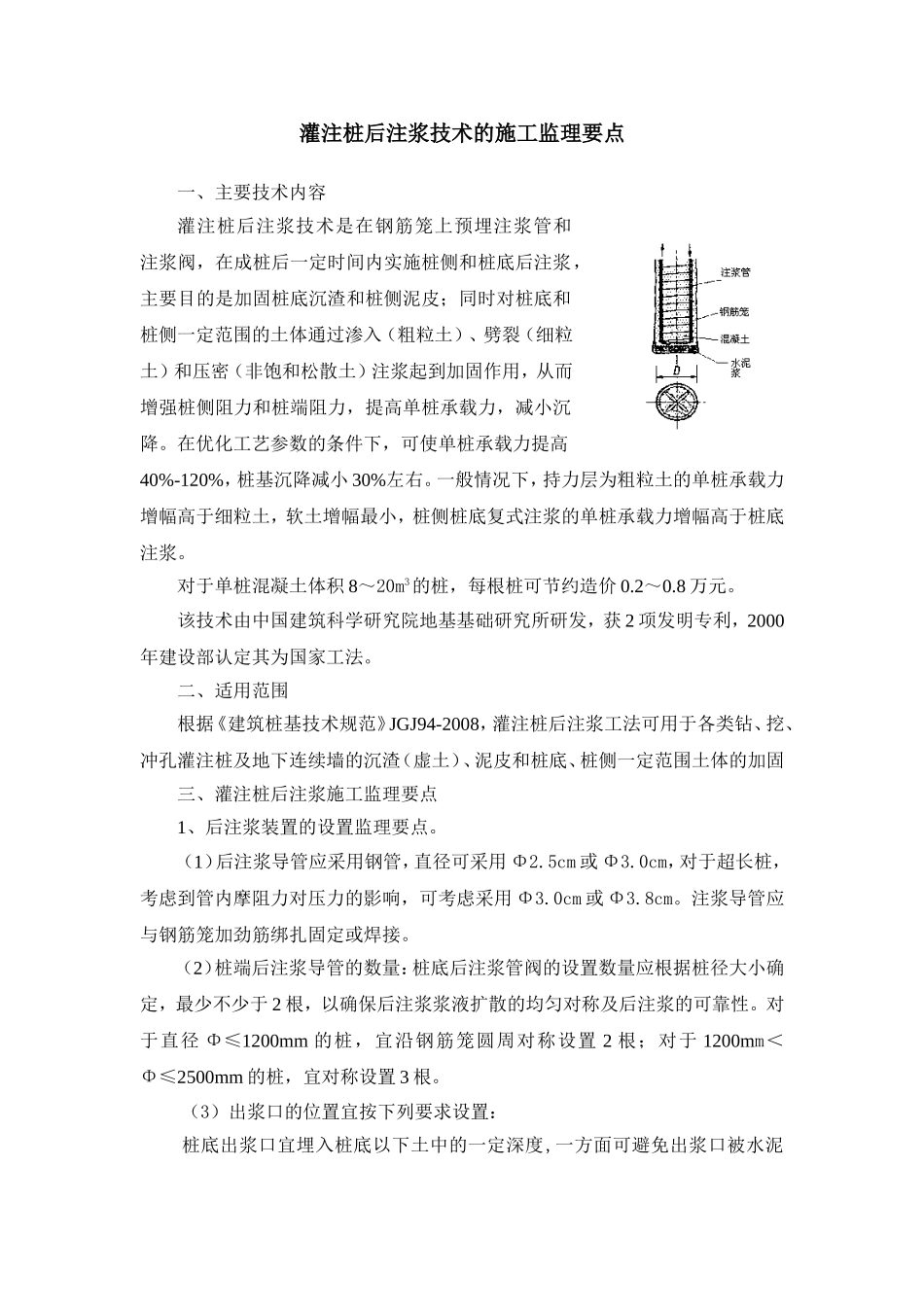

灌注桩后注浆技术的施工监理要点一、主要技术内容灌注桩后注浆技术是在钢筋笼上预埋注浆管和注浆阀,在成桩后一定时间内实施桩侧和桩底后注浆,主要目的是加固桩底沉渣和桩侧泥皮;同时对桩底和桩侧一定范围的土体通过渗入(粗粒土)、劈裂(细粒土)和压密(非饱和松散土)注浆起到加固作用,从而增强桩侧阻力和桩端阻力,提高单桩承载力,减小沉降
在优化工艺参数的条件下,可使单桩承载力提高40%-120%,桩基沉降减小30%左右
一般情况下,持力层为粗粒土的单桩承载力增幅高于细粒土,软土增幅最小,桩侧桩底复式注浆的单桩承载力增幅高于桩底注浆
对于单桩混凝土体积8~20m3的桩,每根桩可节约造价0
该技术由中国建筑科学研究院地基基础研究所研发,获2项发明专利,2000年建设部认定其为国家工法
二、适用范围根据《建筑桩基技术规范》JGJ94-2008,灌注桩后注浆工法可用于各类钻、挖、冲孔灌注桩及地下连续墙的沉渣(虚土)、泥皮和桩底、桩侧一定范围土体的加固三、灌注桩后注浆施工监理要点1、后注浆装置的设置监理要点
(1)后注浆导管应采用钢管,直径可采用Φ2
5cm或Φ3
0cm,对于超长桩,考虑到管内摩阻力对压力的影响,可考虑采用Φ3
0cm或Φ3
注浆导管应与钢筋笼加劲筋绑扎固定或焊接
(2)桩端后注浆导管的数量:桩底后注浆管阀的设置数量应根据桩径大小确定,最少不少于2根,以确保后注浆浆液扩散的均匀对称及后注浆的可靠性

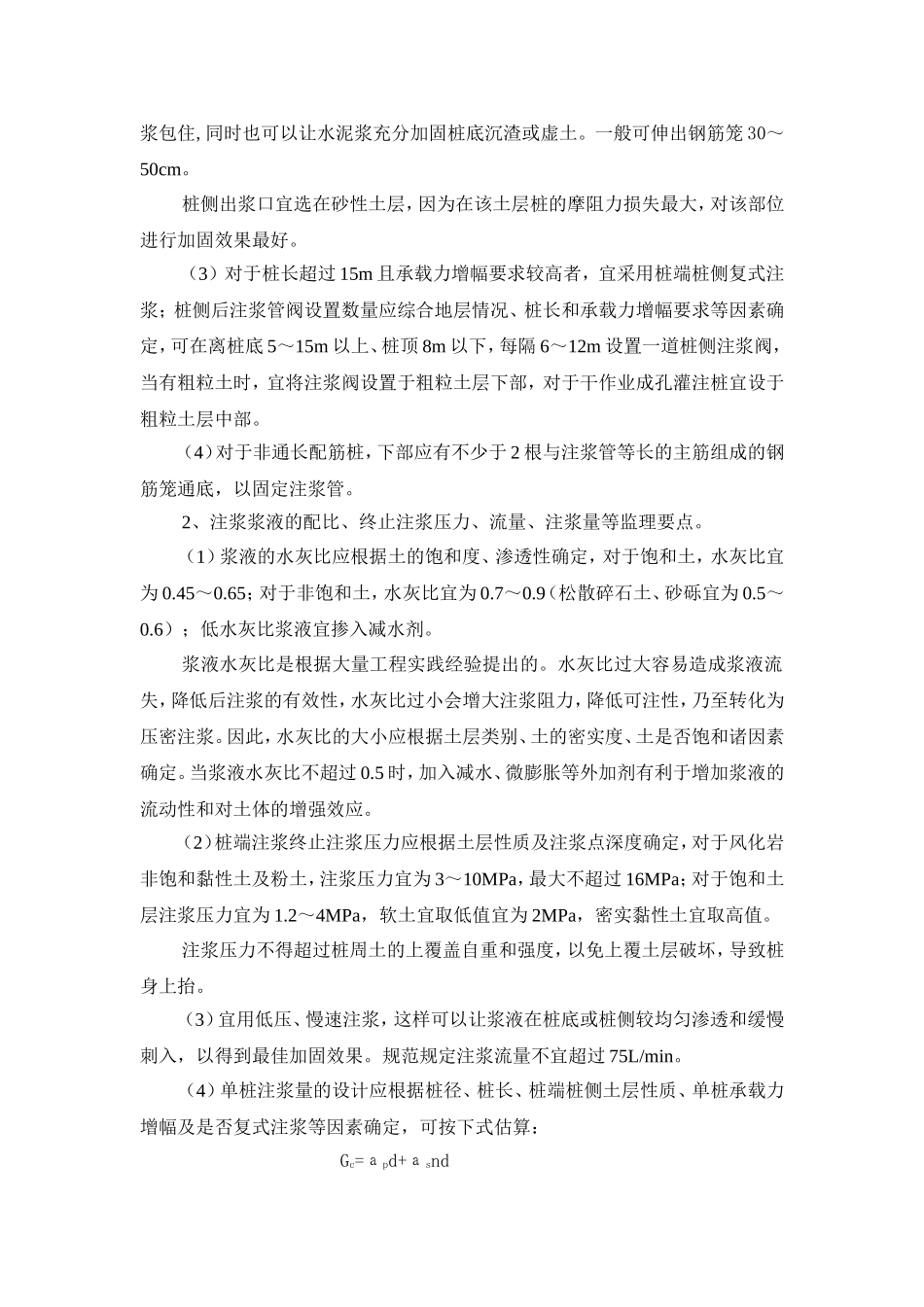

对于直径Φ≤1200mm的桩,宜沿钢筋笼圆周对称设置2根;对于1200mm<Φ≤2500mm的桩,宜对称设置3根
(3)出浆口的位置宜按下列要求设置:桩底出浆口宜埋入桩底以下土中的一定深度,一方面可避免出浆口被水泥浆包住,同时也可以让水泥浆充分加固桩底沉渣或虚土
一般可伸出钢筋笼30~50cm
桩侧出浆口宜选在砂性土层,因为在该土层桩的摩阻力损失最大,对该部位进
