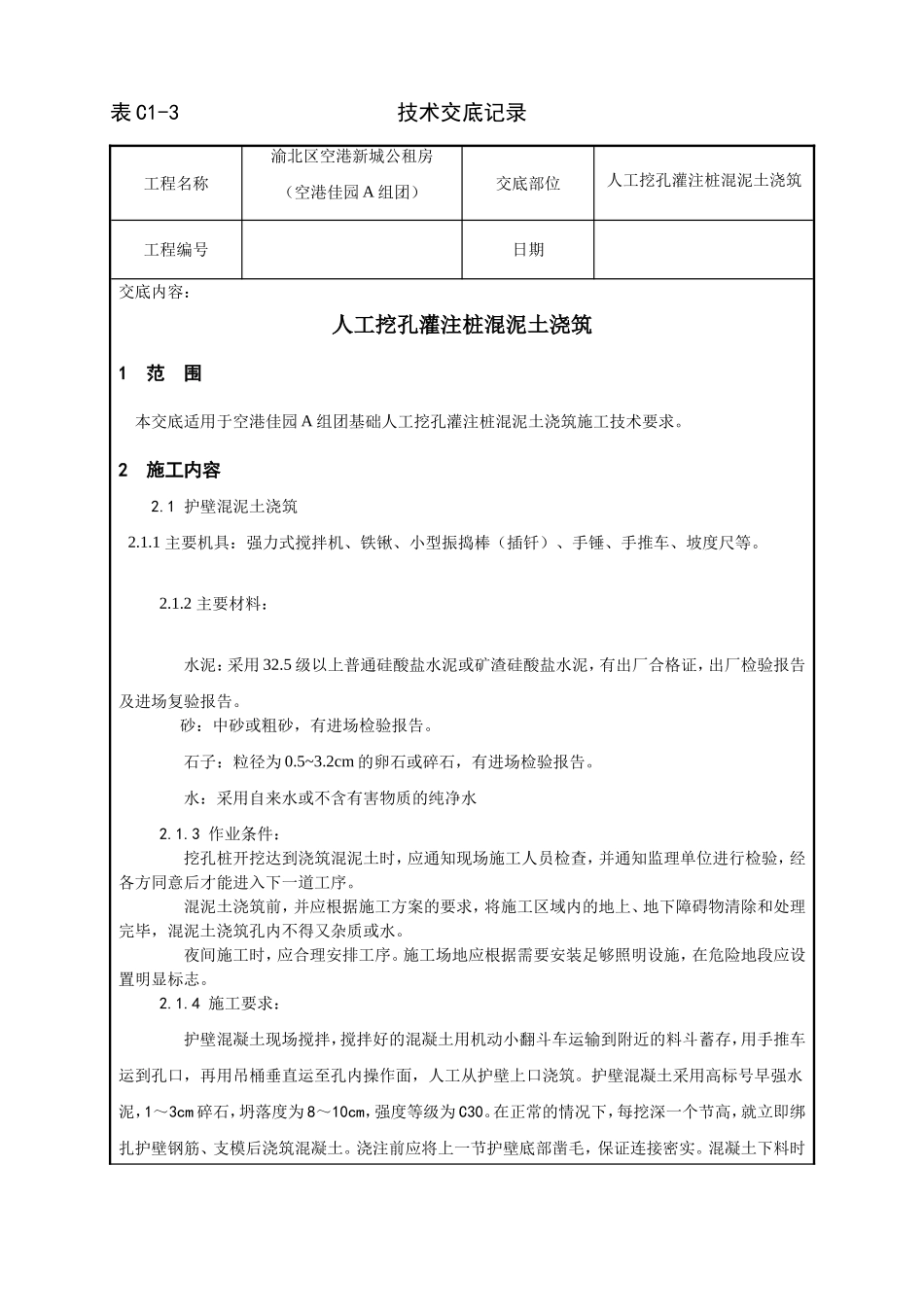

表C1-3技术交底记录工程名称渝北区空港新城公租房(空港佳园A组团)交底部位人工挖孔灌注桩混泥土浇筑工程编号日期交底内容:人工挖孔灌注桩混泥土浇筑1范围本交底适用于空港佳园A组团基础人工挖孔灌注桩混泥土浇筑施工技术要求
2施工内容2
1护壁混泥土浇筑2
1主要机具:强力式搅拌机、铁锹、小型振捣棒(插钎)、手锤、手推车、坡度尺等
2主要材料:水泥:采用32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证,出厂检验报告及进场复验报告
砂:中砂或粗砂,有进场检验报告
石子:粒径为0
2cm的卵石或碎石,有进场检验报告
水:采用自来水或不含有害物质的纯净水2
3作业条件:挖孔桩开挖达到浇筑混泥土时,应通知现场施工人员检查,并通知监理单位进行检验,经各方同意后才能进入下一道工序
混泥土浇筑前,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕,混泥土浇筑孔内不得又杂质或水
夜间施工时,应合理安排工序
施工场地应根据需要安装足够照明设施,在危险地段应设置明显标志

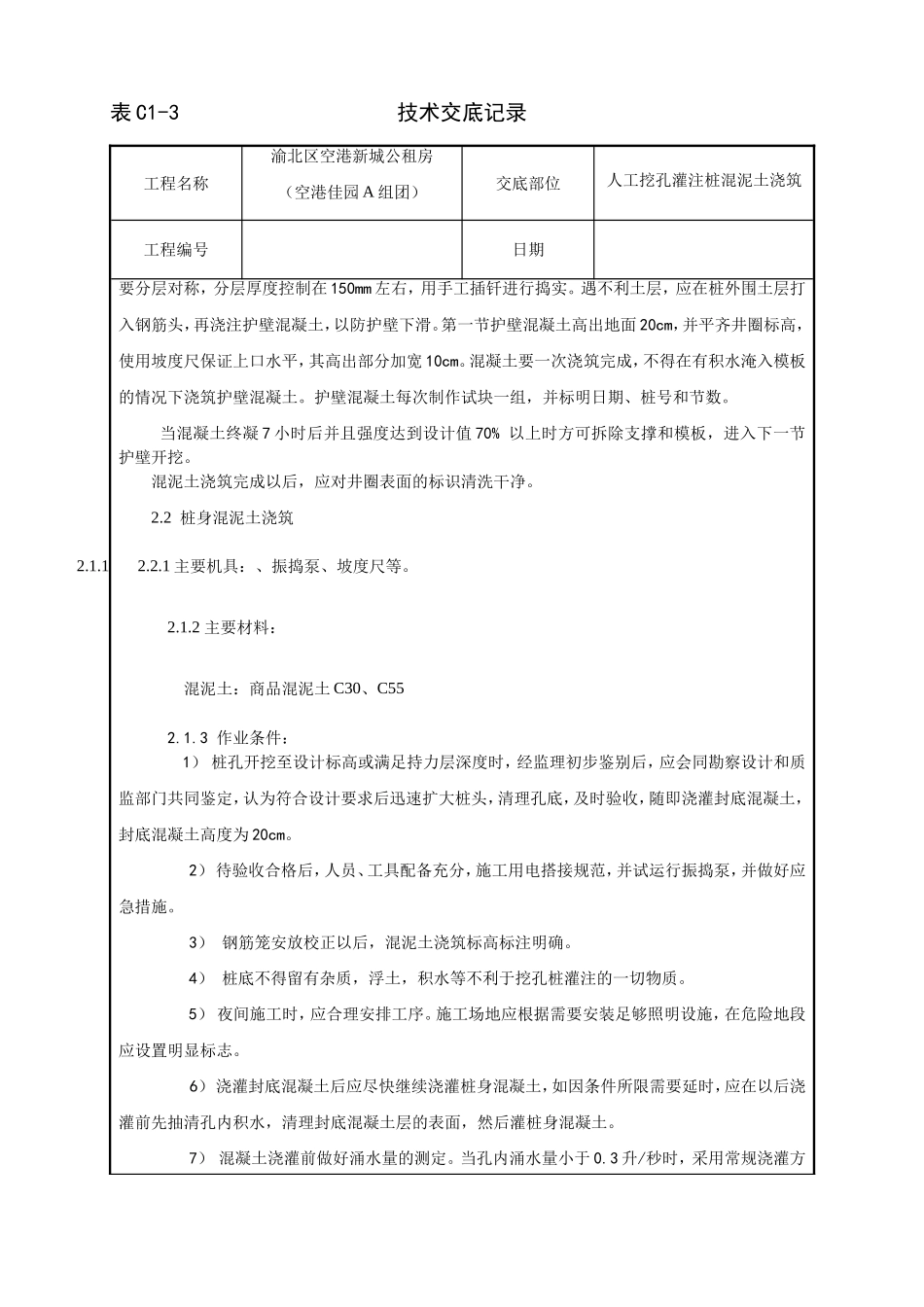

4施工要求:护壁混凝土现场搅拌,搅拌好的混凝土用机动小翻斗车运输到附近的料斗蓄存,用手推车运到孔口,再用吊桶垂直运至孔内操作面,人工从护壁上口浇筑
护壁混凝土采用高标号早强水泥,1~3cm碎石,坍落度为8~10cm,强度等级为C30
在正常的情况下,每挖深一个节高,就立即绑扎护壁钢筋、支模后浇筑混凝土
浇注前应将上一节护壁底部凿毛,保证连接密实

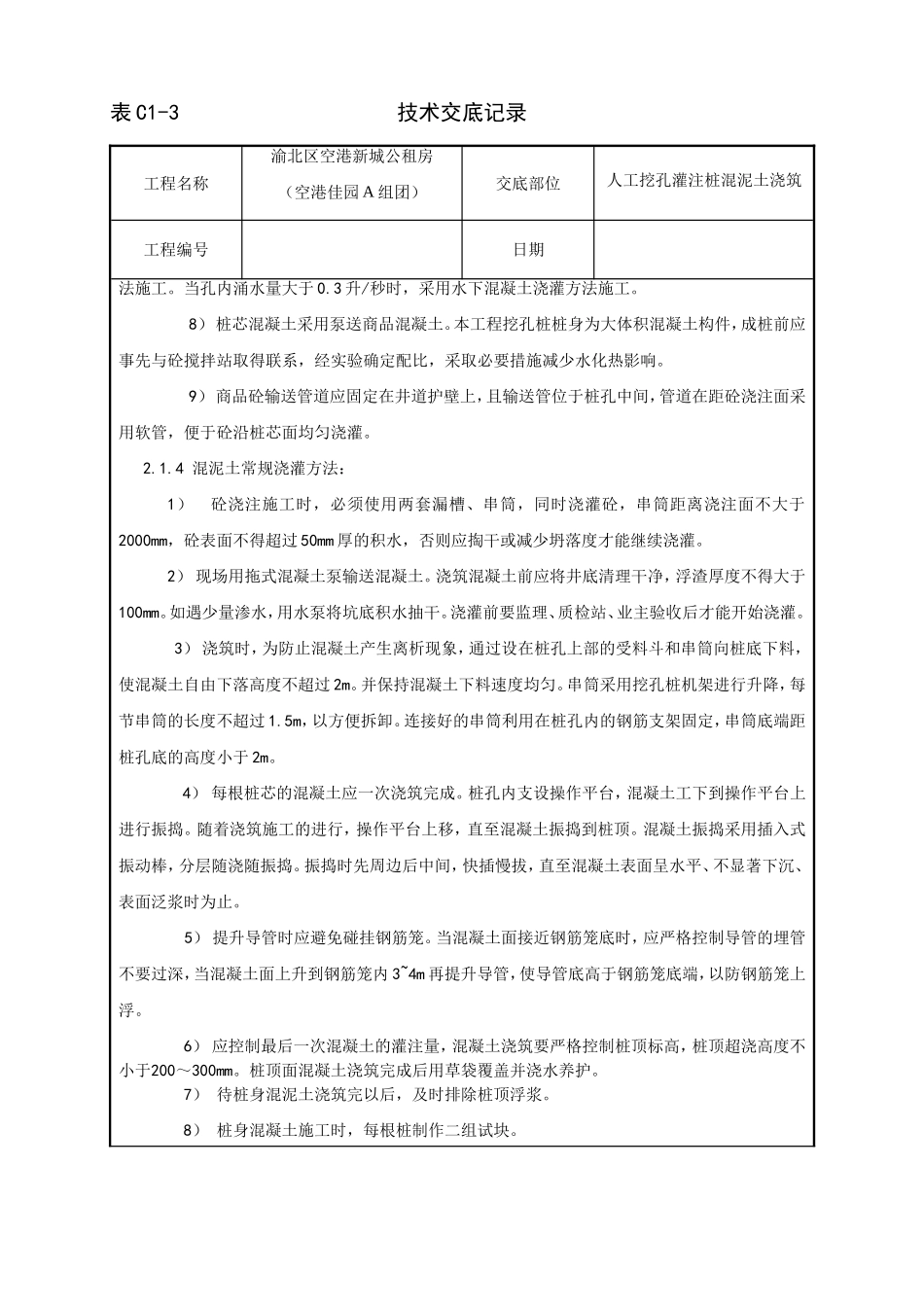

混凝土下料时表C1-3技术交底记录工程名称渝北区空港新城公租房(空港佳园A组团)交底部位人工挖孔灌注桩混泥土浇筑工程编号日期要分层对称,分层厚度控制在150mm左右,用手工插钎进行捣实
遇不利土层,应在桩外围土层打入钢筋头,再浇注护壁混凝土,以防护壁下滑
第一节护壁混凝土高出地面20cm,并平齐井圈标高,使用坡度尺保证上口水平,其
