华晋焦煤有限责任公司沙曲进风井稳车安装安全技术措施措施编号:SQCS07-03编制单位:四处沙曲项目部施工单位:四处沙曲项目部编制日期:07-02进风井稳车安装安全技术措施1一、工程概况沙曲矿隶属于华晋焦煤有限责任公司,现须对通风系统进行改进,其进风井由我处承建,井筒深度为583m,井筒直径为8m,采用一台2JK-3
5米绞车与一台JKZ-2
5绞车组成的双提升系统
根据我处筹备情况,现须对稳车进行安装
进风井筒所用稳车共有15台,其中:主提升稳绳悬吊稳车1台JZ2—10/600;副提升悬吊稳车2台JZ2—10/600;吊盘悬吊稳车4台JZ—25/1300;抓岩机悬吊稳车2台JZ2—16/800;模板悬吊稳车4台JZ2—10/600;安全梯悬吊稳车1台JZA—5/1000;放炮电缆悬吊稳车1台JZ2—10/600
其附图见稳绞布置平面图
为确保安装过程中安全、顺利、高效的完成本次施工任务,特编制本措施
二、编制依据本措施依据《煤矿安全规程》、《沙曲矿回风井施工组织设计》、《煤矿安装工程质量检验评定标准》,等相关资料编制

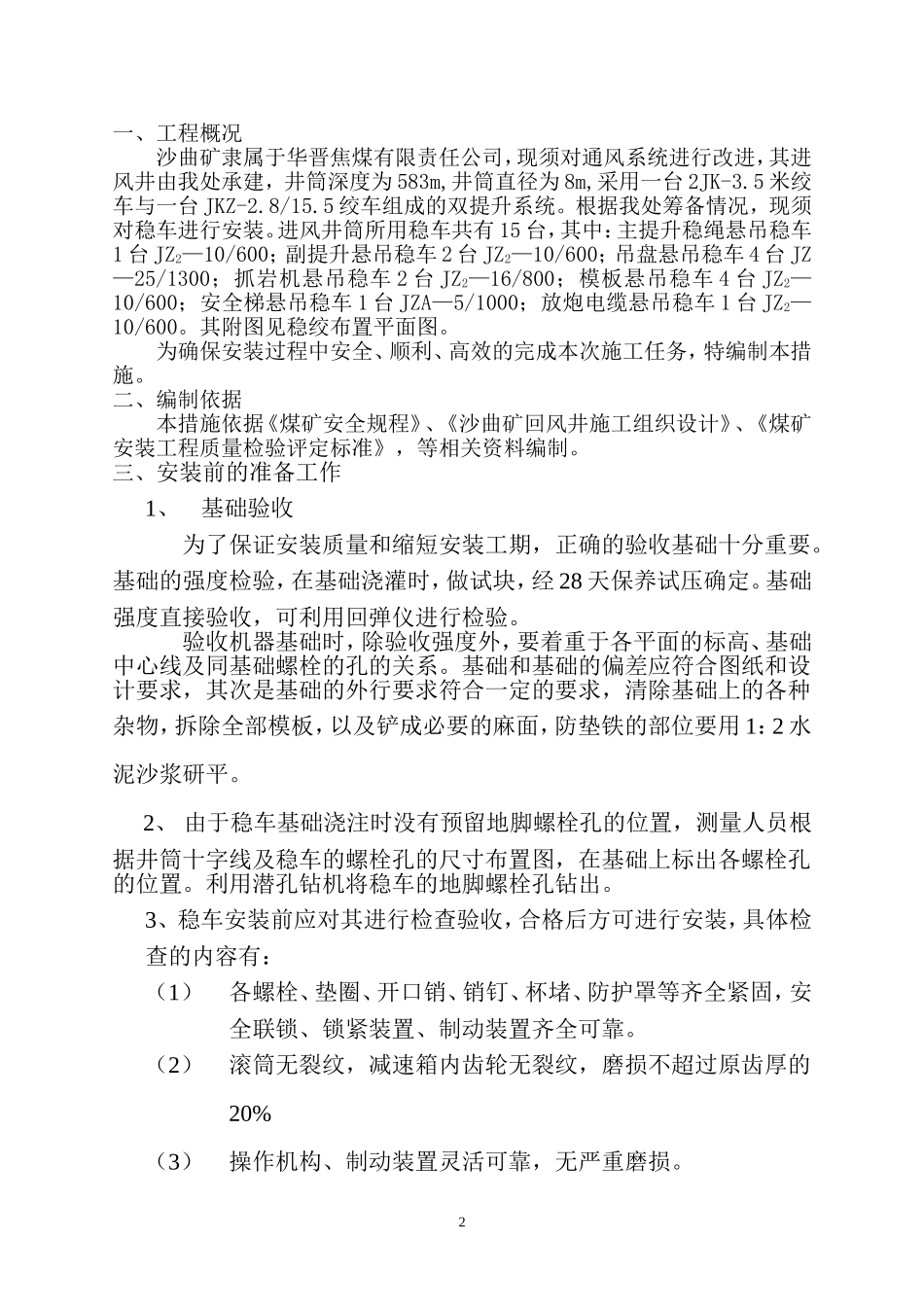

三、安装前的准备工作1、基础验收为了保证安装质量和缩短安装工期,正确的验收基础十分重要
基础的强度检验,在基础浇灌时,做试块,经28天保养试压确定
基础强度直接验收,可利用回弹仪进行检验
验收机器基础时,除验收强度外,要着重于各平面的标高、基础中心线及同基础螺栓的孔的关系
基础和基础的偏差应符合图纸和设计要求,其次是基础的外行要求符合一定的要求,清除基础上的各种杂物,拆除全部模板,以及铲成必要的麻面,防垫铁的部位要用1:2水泥沙浆研平
2、由于稳车基础浇注时没有预留地脚螺栓孔的位置,测量人员根据井筒十字线及稳车的螺栓孔的尺寸布置图,在基础上标出各螺栓孔的位置
利用潜孔钻机将稳车的地脚螺栓孔钻出
3、稳车安装前应对其进行检查验收,合格后方可进行安装,
