-1一、工程概况海湖新区电力住宅小区三标段工程共计15栋住宅楼,共由12栋18层与3栋33层组成,结构形式均为剪力墙结构,抗震等级:33层住宅楼二级、18层住宅楼三级,抗震设防烈度7度
本工程的砌体材料及砂浆选用:砌块(容重KN/m3)砂浆土中MU10实心砼小砌块(≤24)M10水泥砂浆其它部位外墙170厚M2
5B06蒸压加气砼砌块(≤6
5混合砂浆内墙170厚或100厚M2
5B06蒸压加气砼砌块(≤6
1)除顶层外≥M5混合砂浆顶层为≥M7
5混合砂浆二、编制依据1、施工图纸、图纸会审纪要及设计变更2、《砌体工程施工质量验收规范》(GB50203—2002)4、《砌体工程施工工艺标准》(J10693-2006)5、国家及青海省的有关规范、规程、标准、图集
三、施工部署及计划安排1、部署原则:加强施工过程中的动态管理,合理安排劳动力和施工设备的投入,施工时先砌筑外墙、管道井等为下道工序创造工作面,在确保每道工序之间的工程质量和安全前提下,立足抢时间、争速度,科学地组织交叉施工,严格劳动纪律,严肃施工调度命令,全面参与质量、安全计划管理,确保按期、优质、高效地完成工程施工任务
2、施工工期:本分项工程施工工期按照各栋号的生产进度计划执行

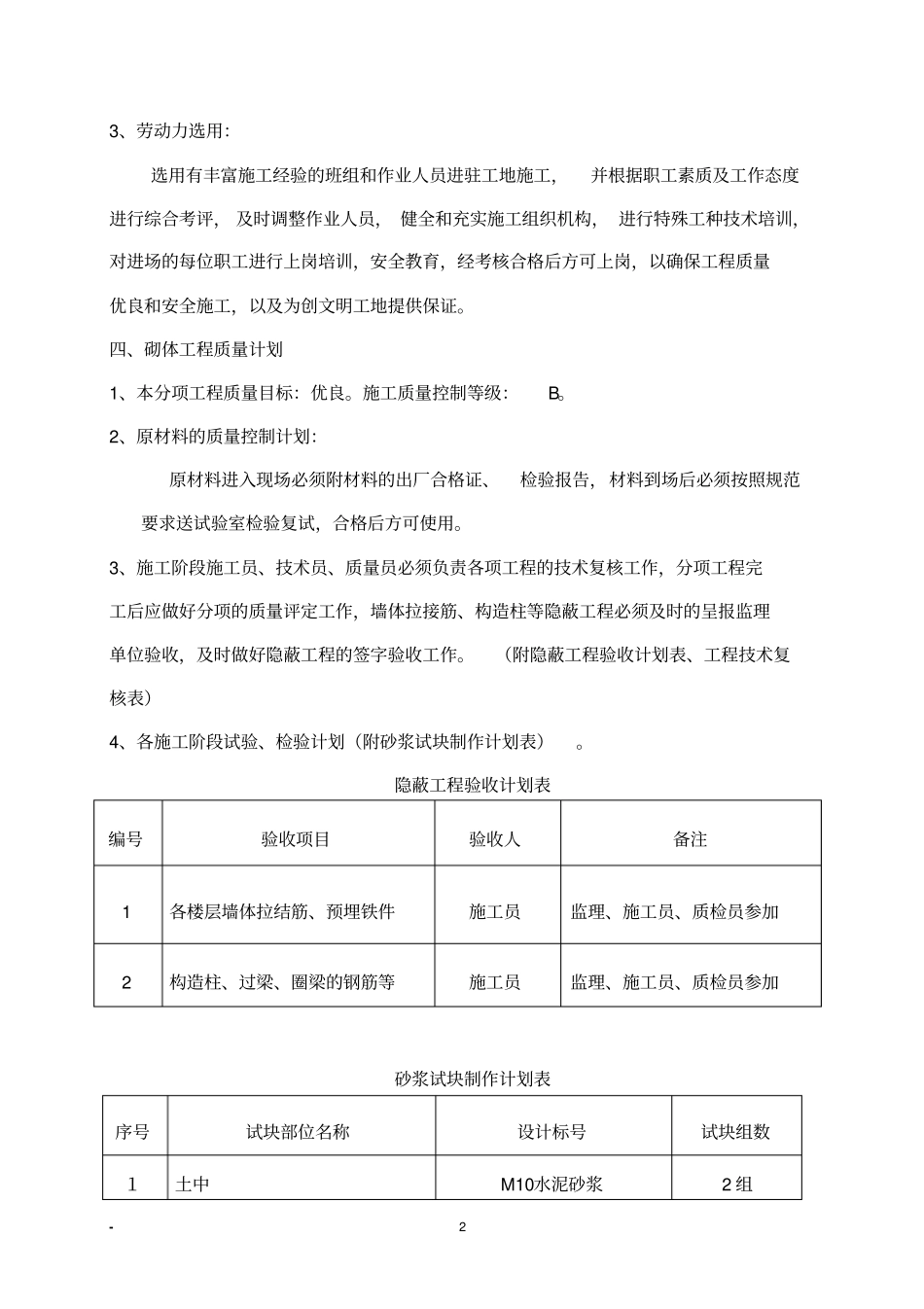

-23、劳动力选用:选用有丰富施工经验的班组和作业人员进驻工地施工,并根据职工素质及工作态度进行综合考评,及时调整作业人员,健全和充实施工组织机构,进行特殊工种技术培训,对进场的每位职工进行上岗培训,安全教育,经考核合格后方可上岗,以确保工程质量优良和安全施工,以及为创文明工地提供保证
四、砌体工程质量计划1、本分项工程质量目标:优良
施工质量控制等级:B
2、原材料的质量控制计划:原材料进入现场必须附材料的出厂合格证、检验报告,材料到场后必须按照规范要求送试验室检验复试,合格后方可使用
3、施工阶段施工员、技术员、质量员必须负
