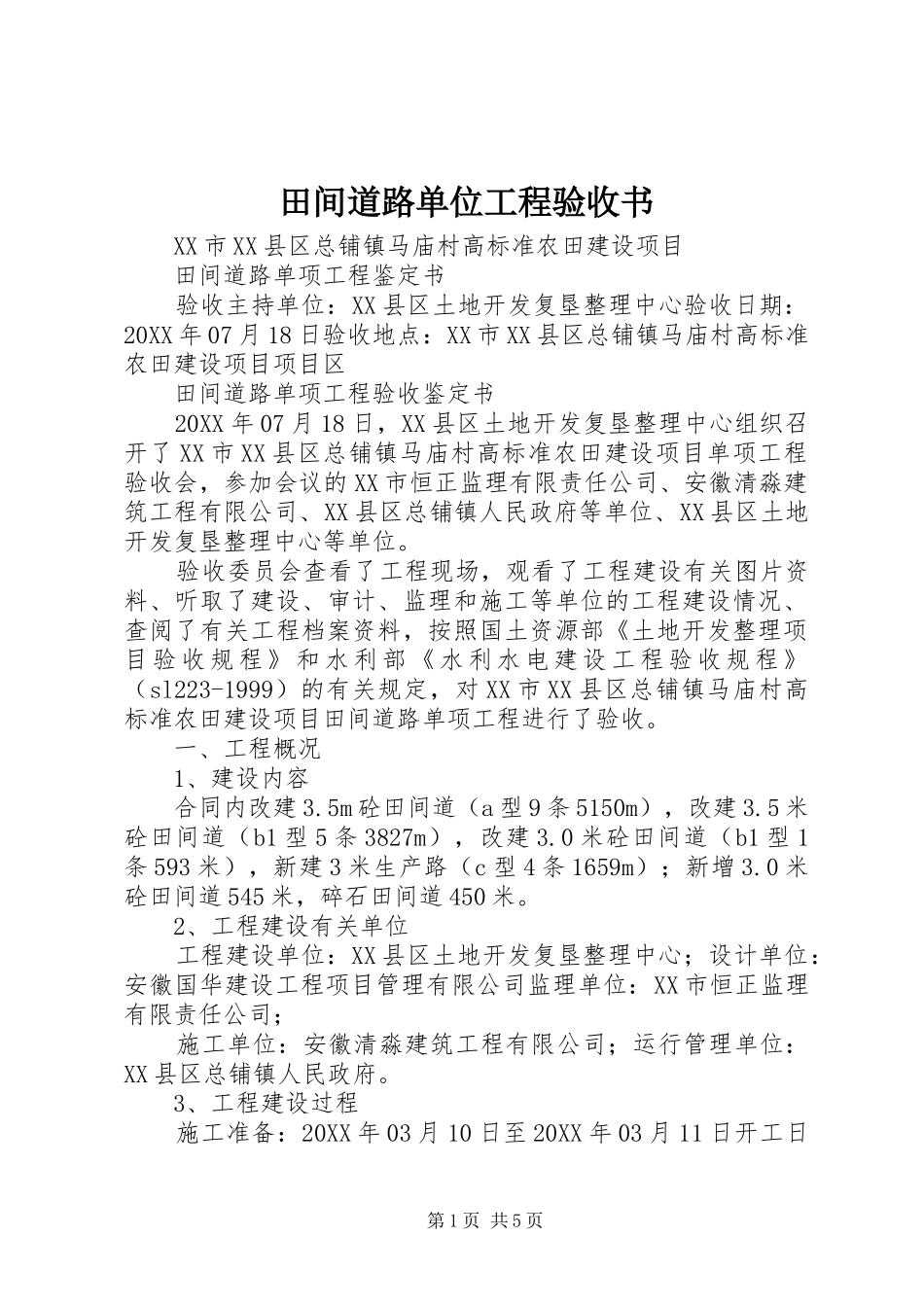

田间道路单位工程验收书XX市XX县区总铺镇马庙村高标准农田建设项目田间道路单项工程鉴定书验收主持单位:XX县区土地开发复垦整理中心验收日期:20XX年07月18日验收地点:XX市XX县区总铺镇马庙村高标准农田建设项目项目区田间道路单项工程验收鉴定书20XX年07月18日,XX县区土地开发复垦整理中心组织召开了XX市XX县区总铺镇马庙村高标准农田建设项目单项工程验收会,参加会议的XX市恒正监理有限责任公司、安徽清淼建筑工程有限公司、XX县区总铺镇人民政府等单位、XX县区土地开发复垦整理中心等单位
验收委员会查看了工程现场,观看了工程建设有关图片资料、听取了建设、审计、监理和施工等单位的工程建设情况、查阅了有关工程档案资料,按照国土资源部《土地开发整理项目验收规程》和水利部《水利水电建设工程验收规程》(sl223-1999)的有关规定,对XX市XX县区总铺镇马庙村高标准农田建设项目田间道路单项工程进行了验收
一、工程概况1、建设内容合同内改建3
5m砼田间道(a型9条5150m),改建3
5米砼田间道(b1型5条3827m),改建3
0米砼田间道(b1型1条593米),新建3米生产路(c型4条1659m);新增3
0米砼田间道545米,碎石田间道450米
2、工程建设有关单位工程建设单位:XX县区土地开发复垦整理中心;设计单位:安徽国华建设工程项目管理有限公司监理单位:XX市恒正监理有限责任公司;施工单位:安徽清淼建筑工程有限公司;运行管理单位:XX县区总铺镇人民政府

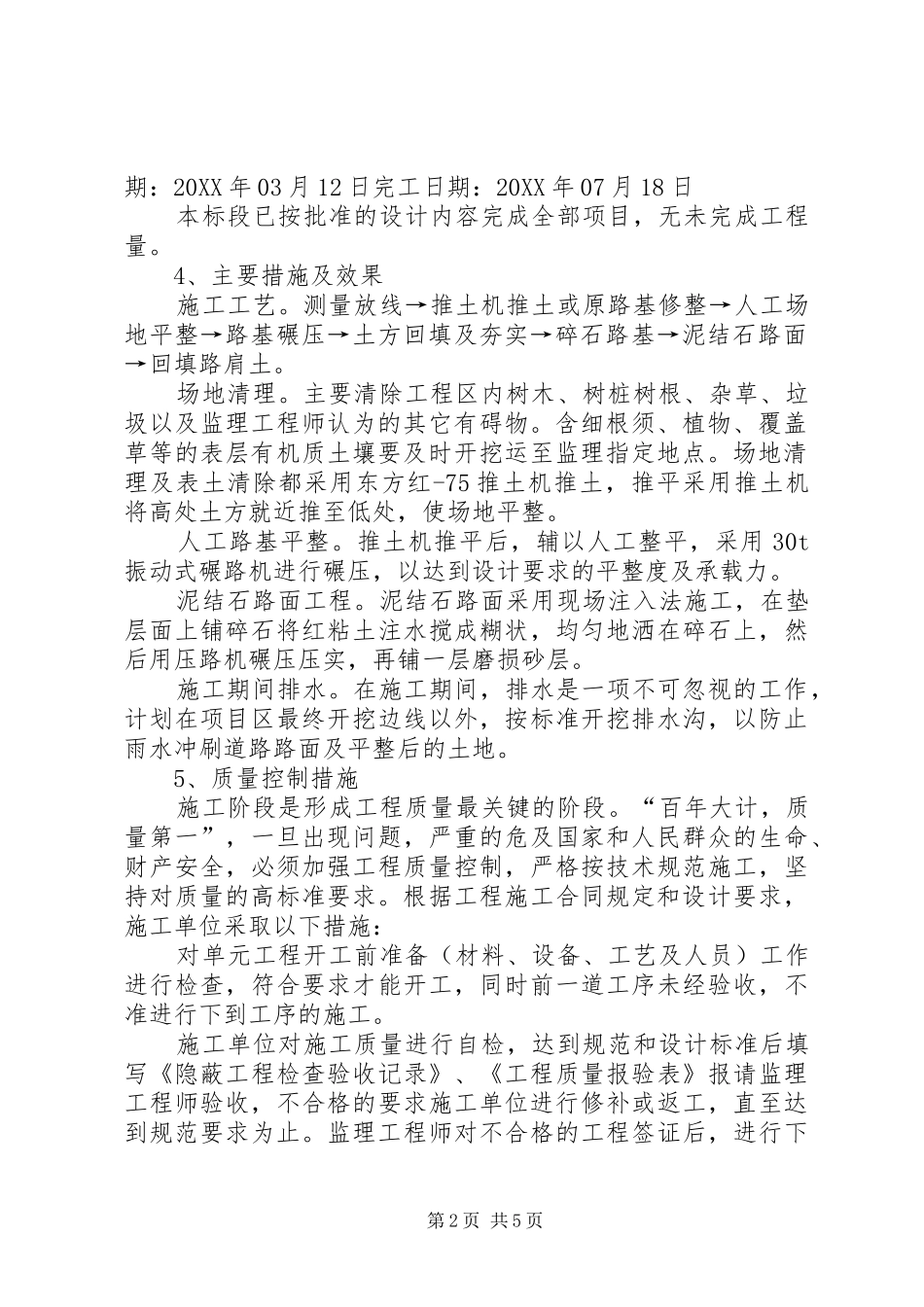

3、工程建设过程施工准备:20XX年03月10日至20XX年03月11日开工日第1页共5页期:20XX年03月12日完工日期:20XX年07月18日本标段已按批准的设计内容完成全部项目,无未完成工程量
4、主要措施及效果施工工艺
测量放线→推土机推土或原路基修整→人工场地平整→路基碾压→土方回填及夯实→碎石路基→
