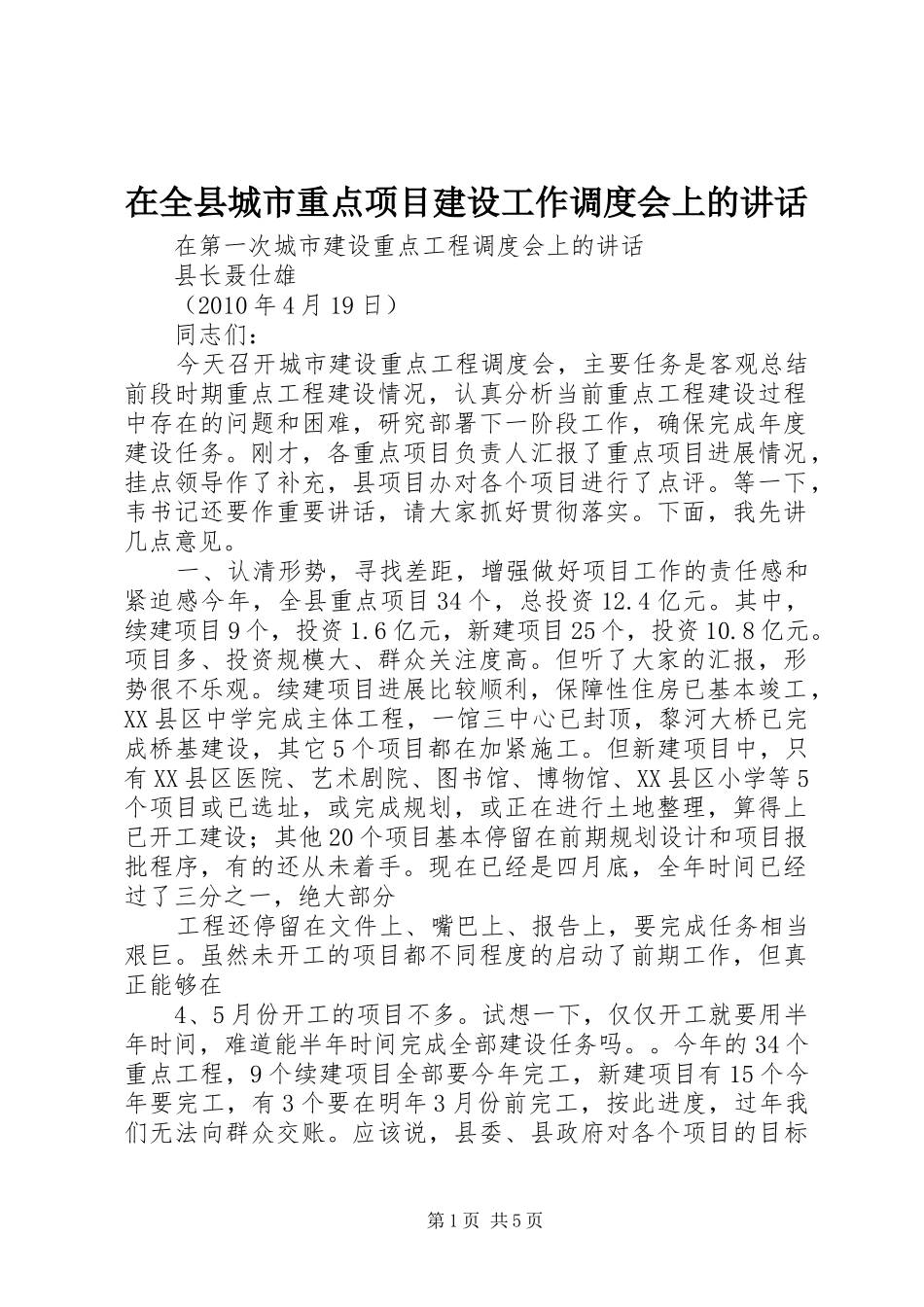

在全县城市重点项目建设工作调度会上的讲话在第一次城市建设重点工程调度会上的讲话县长聂仕雄(2010年4月19日)同志们:今天召开城市建设重点工程调度会,主要任务是客观总结前段时期重点工程建设情况,认真分析当前重点工程建设过程中存在的问题和困难,研究部署下一阶段工作,确保完成年度建设任务
刚才,各重点项目负责人汇报了重点项目进展情况,挂点领导作了补充,县项目办对各个项目进行了点评
等一下,韦书记还要作重要讲话,请大家抓好贯彻落实
下面,我先讲几点意见
一、认清形势,寻找差距,增强做好项目工作的责任感和紧迫感今年,全县重点项目34个,总投资12
其中,续建项目9个,投资1
6亿元,新建项目25个,投资10
项目多、投资规模大、群众关注度高
但听了大家的汇报,形势很不乐观
续建项目进展比较顺利,保障性住房已基本竣工,XX县区中学完成主体工程,一馆三中心已封顶,黎河大桥已完成桥基建设,其它5个项目都在加紧施工
但新建项目中,只有XX县区医院、艺术剧院、图书馆、博物馆、XX县区小学等5个项目或已选址,或完成规划,或正在进行土地整理,算得上已开工建设;其他20个项目基本停留在前期规划设计和项目报批程序,有的还从未着手
现在已经是四月底,全年时间已经过了三分之一,绝大部分工程还停留在文件上、嘴巴上、报告上,要完成任务相当艰巨
虽然未开工的项目都不同程度的启动了前期工作,但真正能够在4、5月份开工的项目不多
试想一下,仅仅开工就要用半年时间,难道能半年时间完成全部建设任务吗
今年的34个重点工程,9个续建项目全部要今年完工,新建项目有15个今年要完工,有3个要在明年3月份前完工,按此进度,过年我们无法向群众交账
应该说,县委、县政府对各个项目的目标第1页共5页管理、责任要求是明确的,县重点办等综合管理部门工作是主动积极的

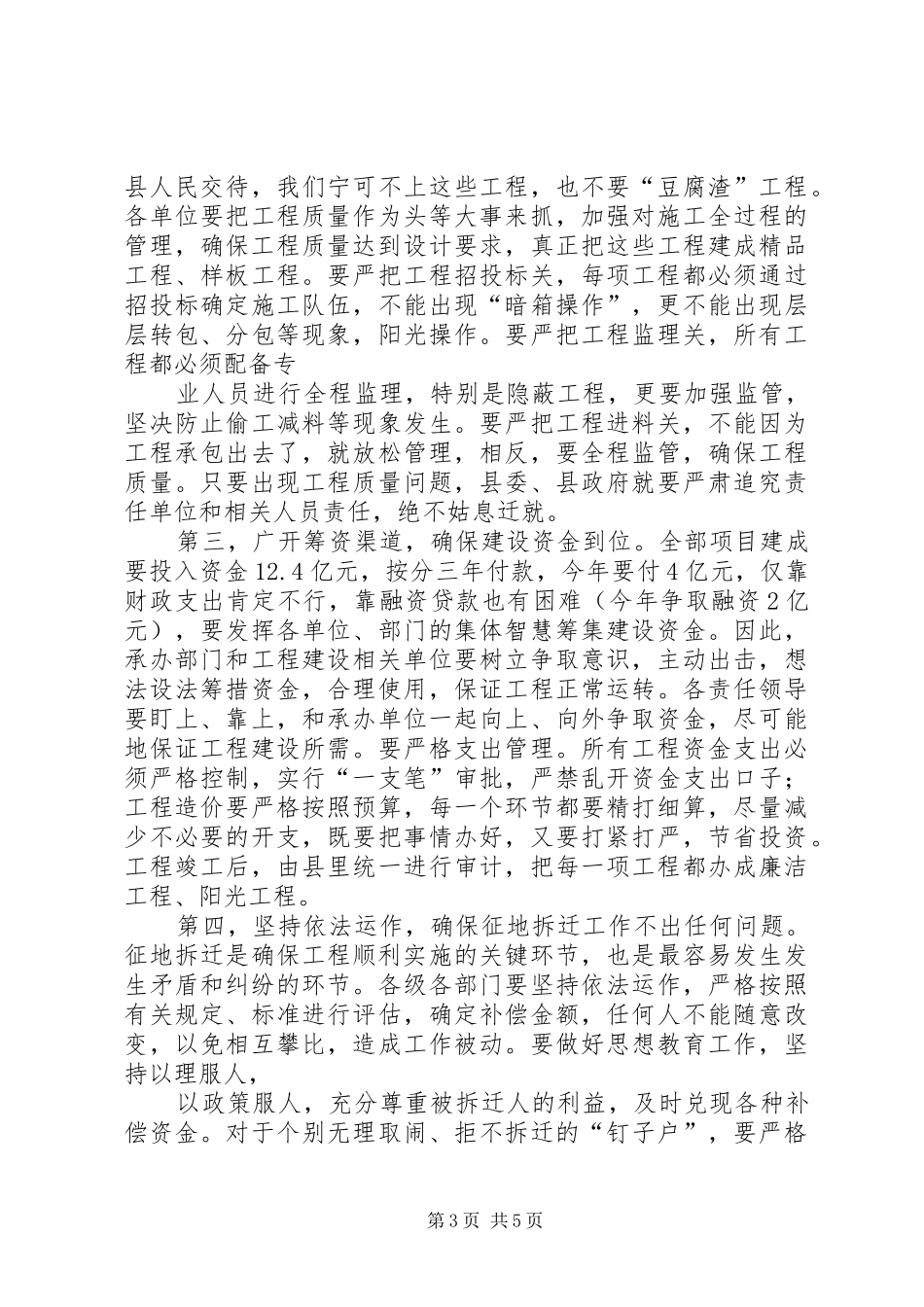

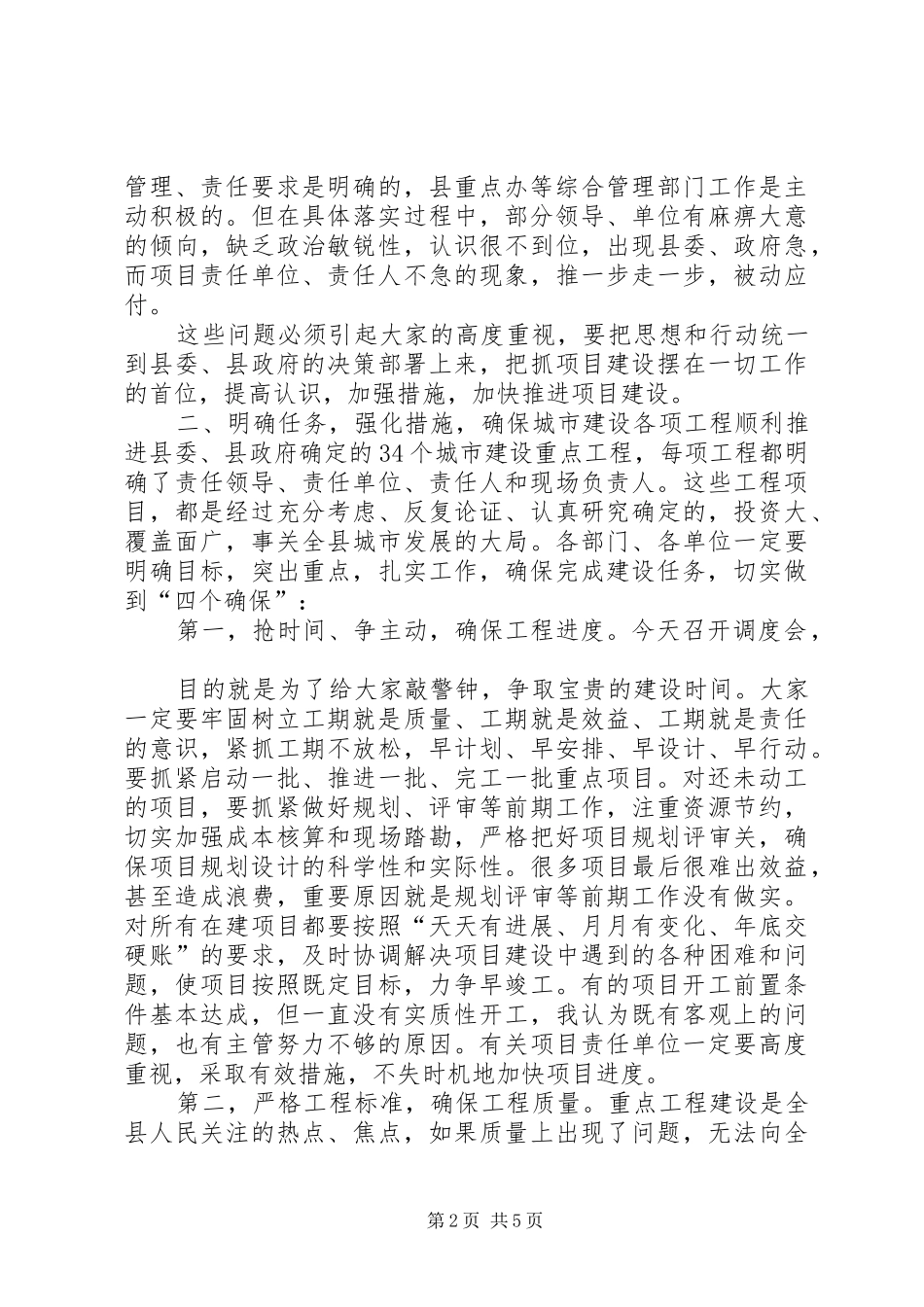

但在具体落实过程中,部分领导、单位有麻痹大意的倾向
