独立柱基础施工技术交底时间:XX年XX月XX日工程名称XX项目施工单位XX有限公司施工部位工序名称、施工准备(一)作业条件1、办完地基验槽及隐检手续
2、办完基槽验线验收手续
3、有混凝土配合比通知单、准备好试验用工器具
(二)材料要求1、水泥:水泥品种、强度等级应根据设计要求确定,质量符合现行水泥标准
工期紧时可做水泥快测
2、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度
砂、石质量符合现行标准要求
3、水:自来水或不含有害物质的洁净水
4、外加剂:根据施工组织设计要求,确定是否采用外加剂
外加剂必须经试验合格后,方可在工程上使用
5、掺合料:根据施工组织设计要求,确定是否采用掺合料
质量符合现行标准要求
6、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准要求
钢筋表面应保持清洁,无锈蚀和油污
7、脱模剂:水质隔离剂

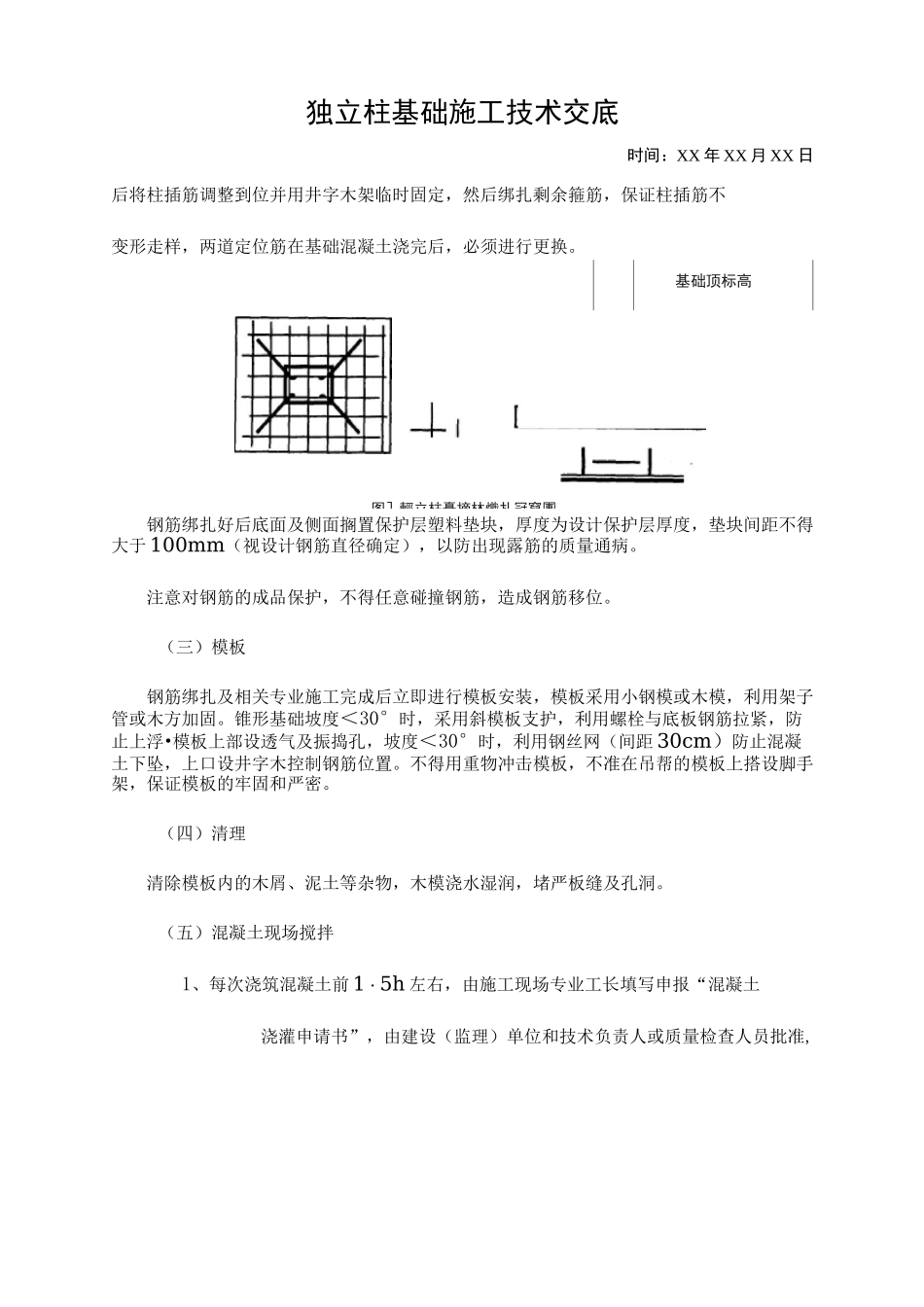

独立柱基础施工技术交底时间:XX年XX月XX日基础顶标高独立柱基础施工技术交底时间:XX年XX月XX日后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换
钢筋绑扎好后底面及侧面搁置保护层塑料垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病
注意对钢筋的成品保护,不得任意碰撞钢筋,造成钢筋移位
(三)模板钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢模或木模,利用架子管或木方加固
锥形基础坡度<30°时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮•模板上部设透气及振捣孔,坡度<30°时,利用钢丝网(间距30cm)防止混凝土下坠,上口设井字木控制钢筋位置
不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密
(四)清理清除模板内的木屑、泥土等杂物,
