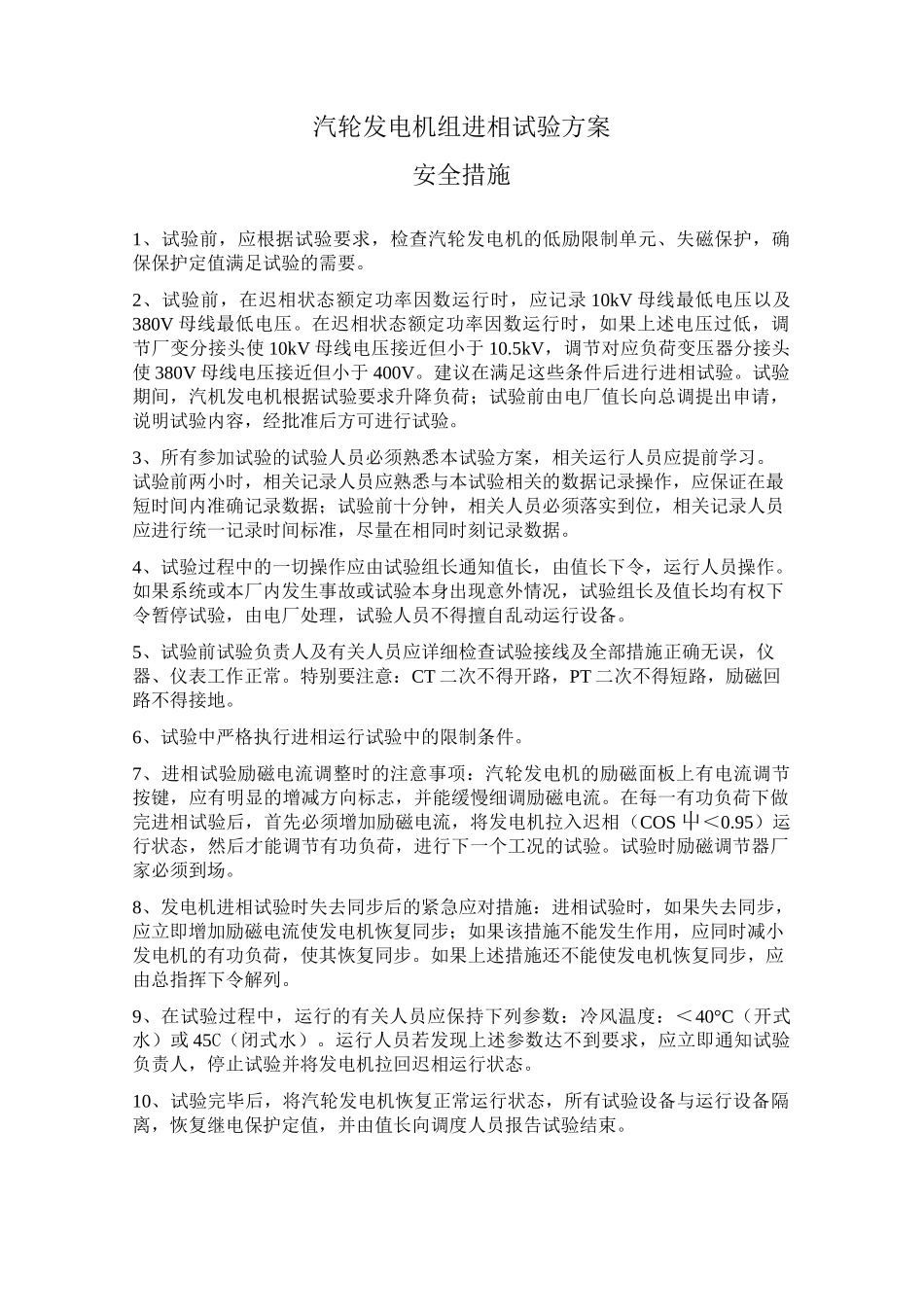

XXXXXX电厂XX机组进相试验方案XXXXXX工程有限责任公XXXX年XX月汽轮发电机组进相试验方案安全措施1、试验前,应根据试验要求,检查汽轮发电机的低励限制单元、失磁保护,确保保护定值满足试验的需要。2、试验前,在迟相状态额定功率因数运行时,应记录10kV母线最低电压以及380V母线最低电压。在迟相状态额定功率因数运行时,如果上述电压过低,调节厂变分接头使10kV母线电压接近但小于10.5kV,调节对应负荷变压器分接头使380V母线电压接近但小于400V。建议在满足这些条件后进行进相试验。试验期间,汽机发电机根据试验要求升降负荷;试验前由电厂值长向总调提出申请,说明试验内容,经批准后方可进行试验。3、所有参加试验的试验人员必须熟悉本试验方案,相关运行人员应提前学习。试验前两小时,相关记录人员应熟悉与本试验相关的数据记录操作,应保证在最短时间内准确记录数据;试验前十分钟,相关人员必须落实到位,相关记录人员应进行统一记录时间标准,尽量在相同时刻记录数据。4、试验过程中的一切操作应由试验组长通知值长,由值长下令,运行人员操作。如果系统或本厂内发生事故或试验本身出现意外情况,试验组长及值长均有权下令暂停试验,由电厂处理,试验人员不得擅自乱动运行设备。5、试验前试验负责人及有关人员应详细检查试验接线及全部措施正确无误,仪器、仪表工作正常。特别要注意:CT二次不得开路,PT二次不得短路,励磁回路不得接地。6、试验中严格执行进相运行试验中的限制条件。7、进相试验励磁电流调整时的注意事项:汽轮发电机的励磁面板上有电流调节按键,应有明显的增减方向标志,并能缓慢细调励磁电流。在每一有功负荷下做完进相试验后,首先必须增加励磁电流,将发电机拉入迟相(COS屮<0.95)运行状态,然后才能调节有功负荷,进行下一个工况的试验。试验时励磁调节器厂家必须到场。8、发电机进相试验时失去同步后的紧急应对措施:进相试验时,如果失去同步,应立即增加励磁电流使发电机恢复同步;如果该措施不能发生作用,应同时减小发电机的有功负荷,使其恢复同步。如果上述措施还不能使发电机恢复同步,应由总指挥下令解列。9、在试验过程中,运行的有关人员应保持下列参数:冷风温度:<40°C(开式水)或45C(闭式水)。运行人员若发现上述参数达不到要求,应立即通知试验负责人,停止试验并将发电机拉回迟相运行状态。10、试验完毕后,将汽轮发电机恢复正常运行状态,所有试验设备与运行设备隔离,恢复继电保护定值,并由值长向调度人员报告试验结束。汽轮发电机组进相试验方案技术措施1前言XXXXXX电厂由两台XXXMW汽轮发电机组成,为了评估发电机的进相运行能力,对汽轮发电机开展进相运行试验。2试验目的本次进相运行试验的目的有以下几点:1)确定发电机的进相运行能力。发电机进相运行时,其静稳定性降低,电机定子端部铁芯及结构件温度上升,厂用电压随发电机极端电压下降而降低。通过进相运行试验确定发电机进相运行时的限制因素(静稳极限、铁芯端部发热、厂用电压降低等)及在临界条件下吸收无功功率的数值大小。2)检验励磁系统能否满足进相运行的要求。在发电机正常的进相运行状态下,通过考核励磁调节器的运行和设置,保证励磁系统能满足运行要求。3)测量发电机进相运行时,其厂用母线电压的降低数值。发电机进相运行时,厂用电压降低,通过确定厂用电的下降幅值,确保不会危害到机组的安全运行。3机组主要参数3.1发电机制造厂家XXXX发电设备厂有限公司型号额定有功功率额定视在功率额定电压额定电流功率因数额定转速额定频率冷却方式定子绕组接线方式励磁方式额定励磁电压额定励磁电流定子绕组电阻(75°C)转子绕组电阻(75C)漏抗Xe负序电抗X2零序电抗X0纵轴同步电抗Xd3.2发电机在各工况点吸收的无功功率根据发电机P-Q图确定的各工况点所能吸收的最大无功功率限值及对应的cos申=-0.95时的无功功率如表1所示。表1各工况点所能吸收的最大无功功率限值及对应cos申=-0.95时的无功功率有功功率(MW)能吸收的最大无功功率(Mvar)对应cos申=-0・95时的无功功率(Mvar)3.4发电机温度测点分布及温升限值发电机厂家已安装了温度测点来监视...
