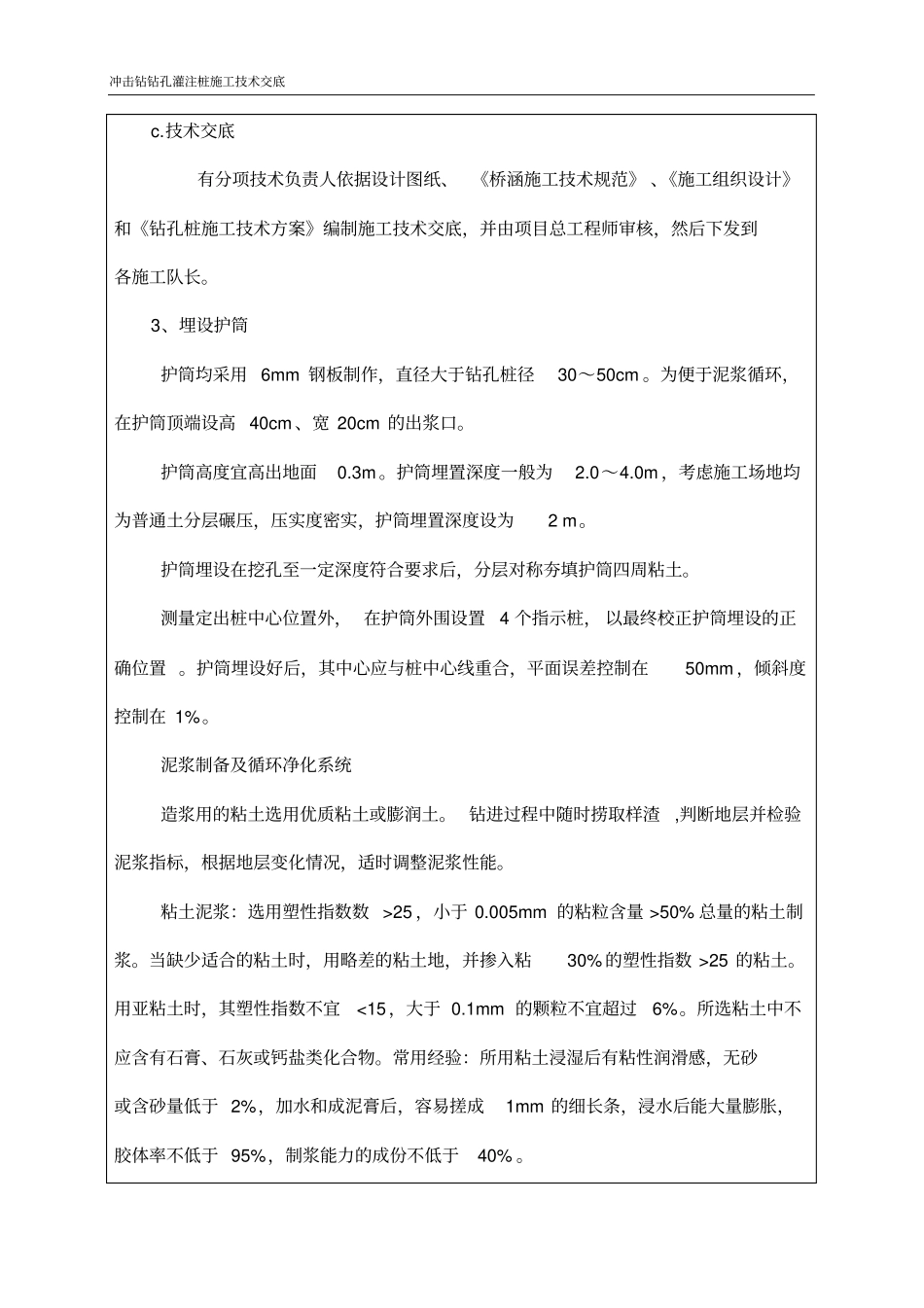

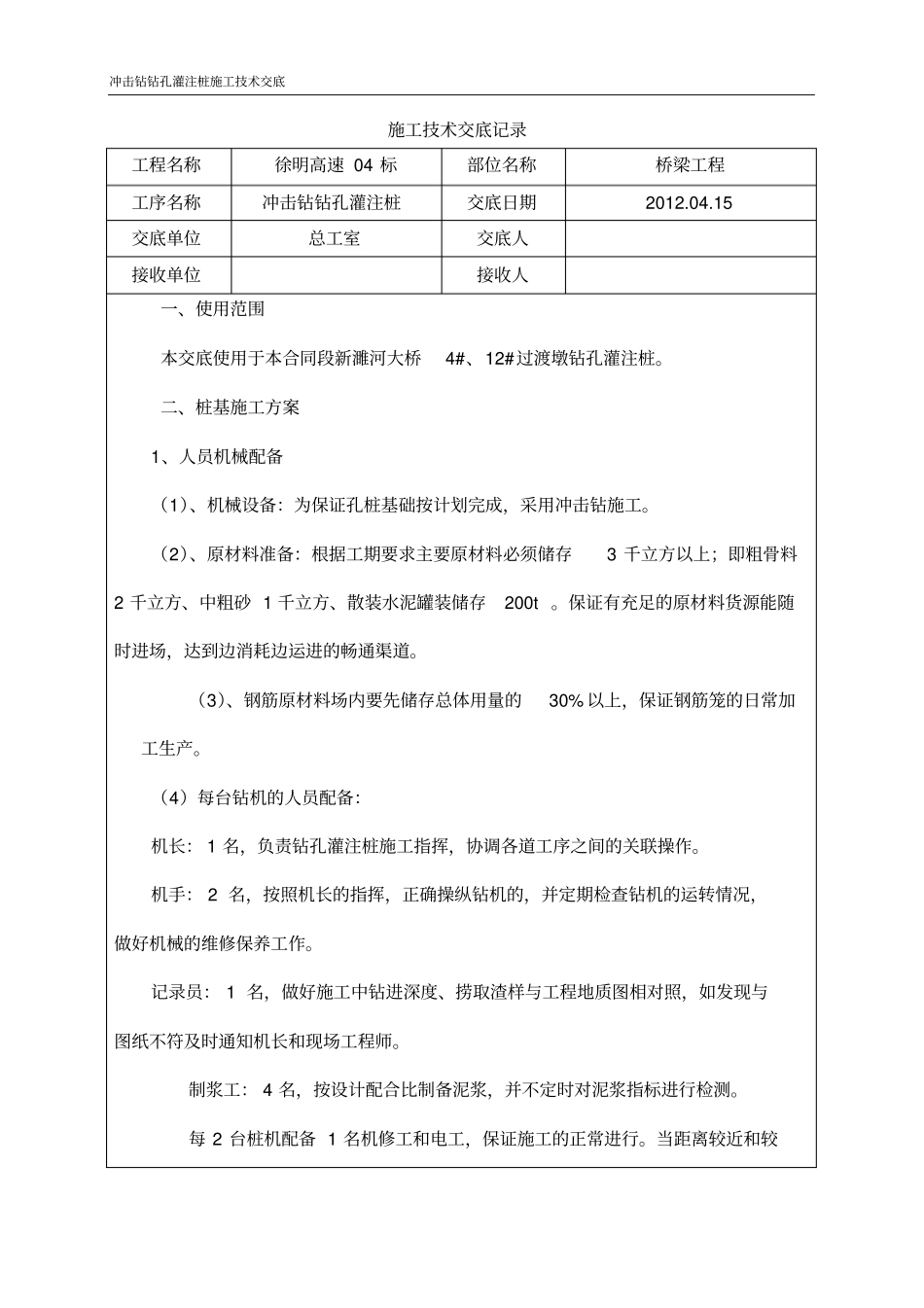

冲击钻钻孔灌注桩施工技术交底施工技术交底记录工程名称徐明高速04标部位名称桥梁工程工序名称冲击钻钻孔灌注桩交底日期2012
15交底单位总工室交底人接收单位接收人一、使用范围本交底使用于本合同段新濉河大桥4#、12#过渡墩钻孔灌注桩
二、桩基施工方案1、人员机械配备(1)、机械设备:为保证孔桩基础按计划完成,采用冲击钻施工
(2)、原材料准备:根据工期要求主要原材料必须储存3千立方以上;即粗骨料2千立方、中粗砂1千立方、散装水泥罐装储存200t
保证有充足的原材料货源能随时进场,达到边消耗边运进的畅通渠道
(3)、钢筋原材料场内要先储存总体用量的30%以上,保证钢筋笼的日常加工生产
(4)每台钻机的人员配备:机长:1名,负责钻孔灌注桩施工指挥,协调各道工序之间的关联操作
机手:2名,按照机长的指挥,正确操纵钻机的,并定期检查钻机的运转情况,做好机械的维修保养工作
记录员:1名,做好施工中钻进深度、捞取渣样与工程地质图相对照,如发现与图纸不符及时通知机长和现场工程师
制浆工:4名,按设计配合比制备泥浆,并不定时对泥浆指标进行检测
每2台桩机配备1名机修工和电工,保证施工的正常进行
当距离较近和较冲击钻钻孔灌注桩施工技术交底远时可做适当调整
施工时人人做到各尽其责

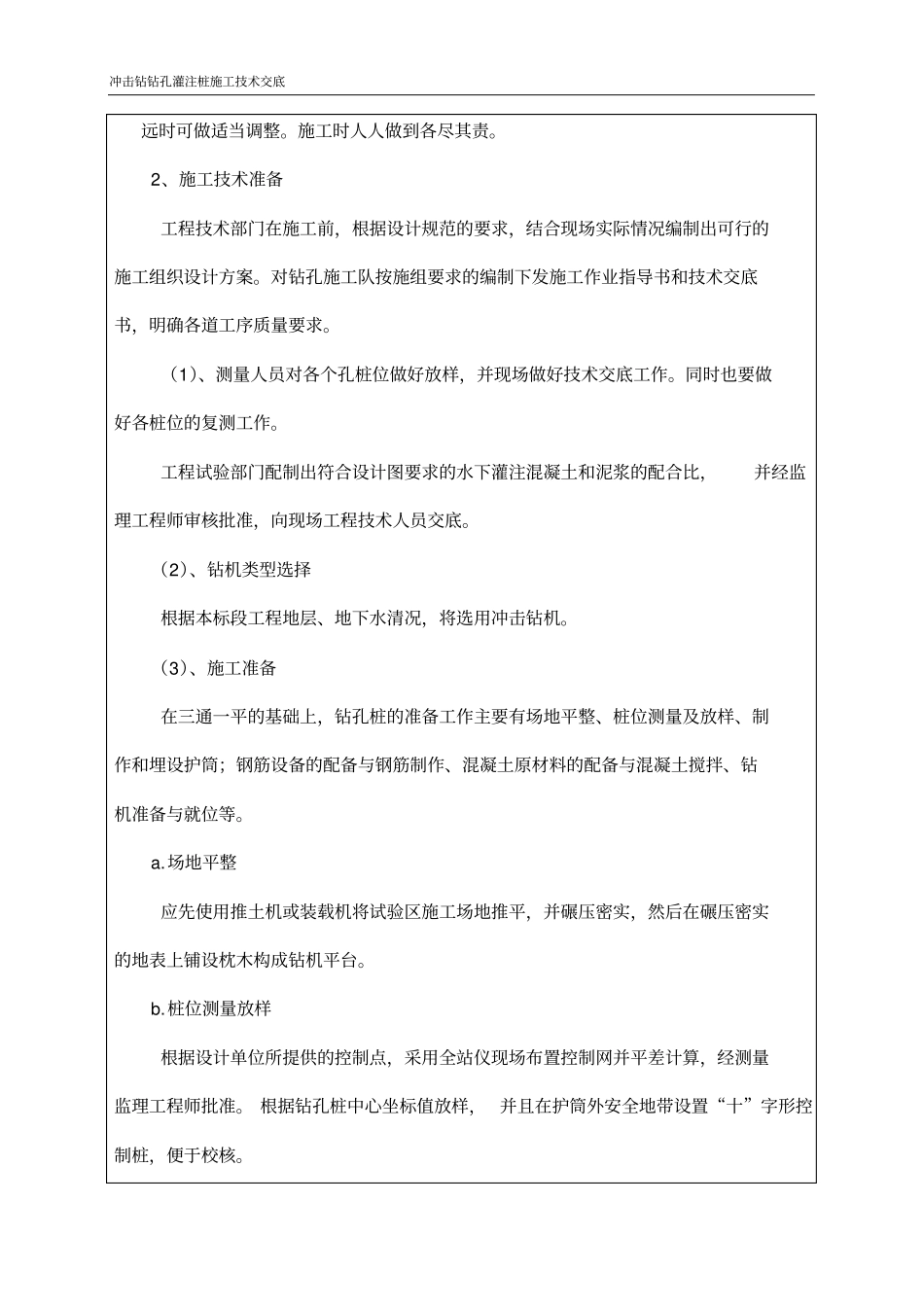

2、施工技术准备工程技术部门在施工前,根据设计规范的要求,结合现场实际情况编制出可行的施工组织设计方案
对钻孔施工队按施组要求的编制下发施工作业指导书和技术交底书,明确各道工序质量要求
(1)、测量人员对各个孔桩位做好放样,并现场做好技术交底工作
同时也要做好各桩位的复测工作
工程试验部门配制出符合设计图要求的水下灌注混凝土和泥浆的配合比,并经监理工程师审核批准,向现场工程技术人员交底
(2)、钻机类型选择根据本标段工程地层、地下水清况,将选用冲击钻机
(3)、施工准备在三通一平的基础上,钻孔桩的准备工作主要有
