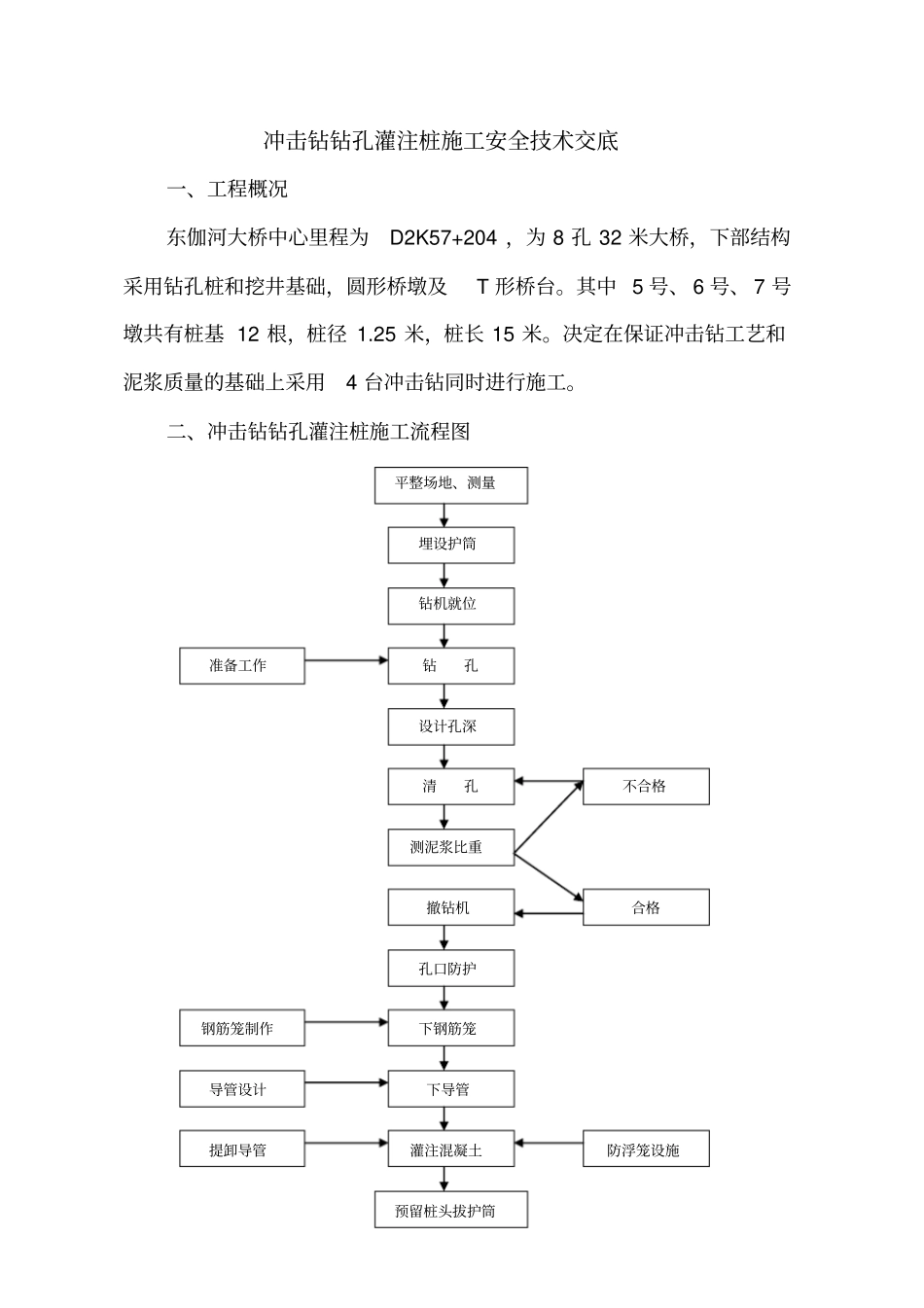

冲击钻钻孔灌注桩施工安全技术交底一、工程概况东伽河大桥中心里程为D2K57+204,为8孔32米大桥,下部结构采用钻孔桩和挖井基础,圆形桥墩及T形桥台
其中5号、6号、7号墩共有桩基12根,桩径1
25米,桩长15米
决定在保证冲击钻工艺和泥浆质量的基础上采用4台冲击钻同时进行施工

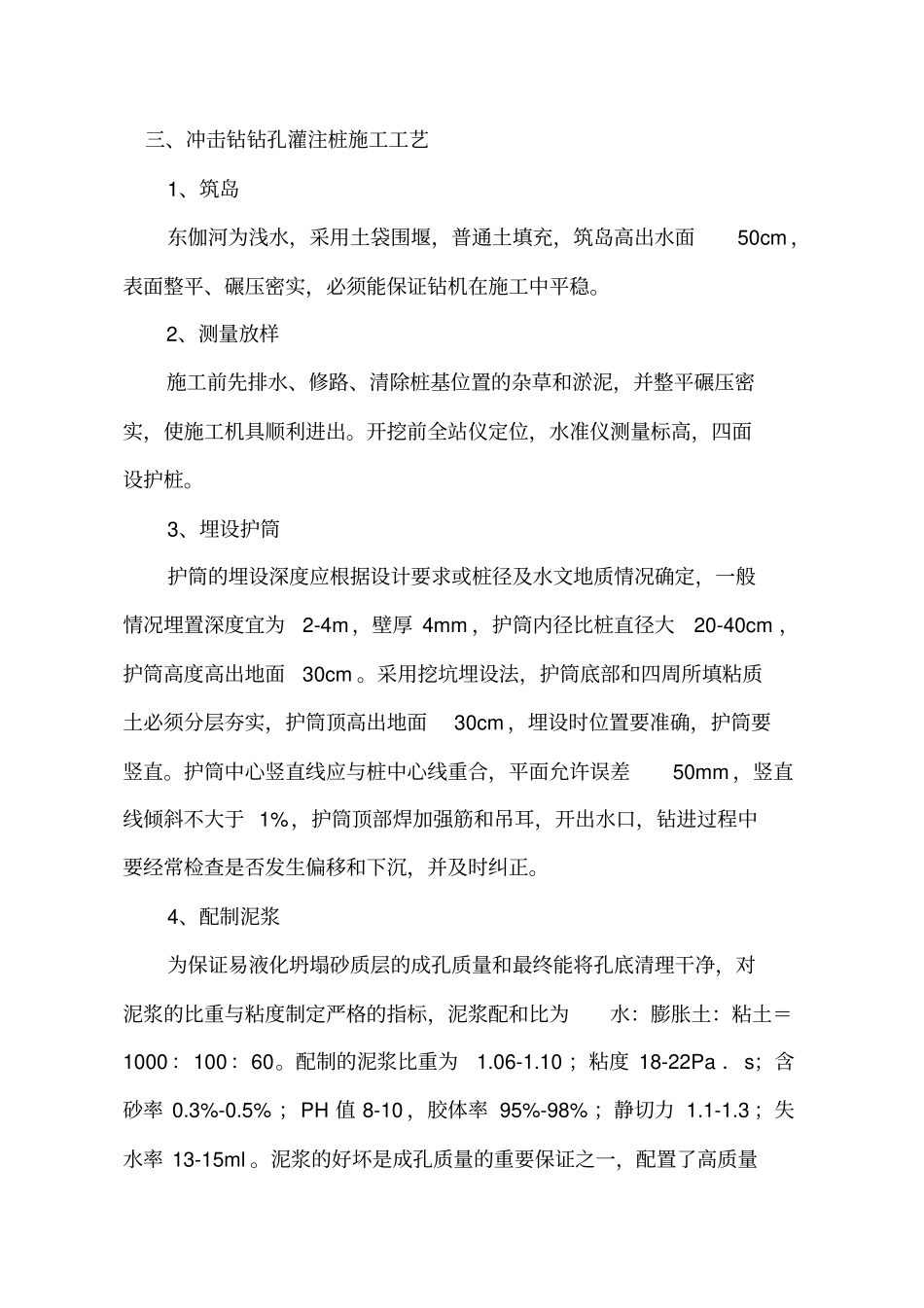

二、冲击钻钻孔灌注桩施工流程图平整场地、测量埋设护筒钻机就位钻孔设计孔深清孔撤钻机测泥浆比重孔口防护下钢筋笼下导管准备工作钢筋笼制作灌注混凝土预留桩头拔护筒提卸导管导管设计不合格合格防浮笼设施三、冲击钻钻孔灌注桩施工工艺1、筑岛东伽河为浅水,采用土袋围堰,普通土填充,筑岛高出水面50cm,表面整平、碾压密实,必须能保证钻机在施工中平稳
2、测量放样施工前先排水、修路、清除桩基位置的杂草和淤泥,并整平碾压密实,使施工机具顺利进出
开挖前全站仪定位,水准仪测量标高,四面设护桩
3、埋设护筒护筒的埋设深度应根据设计要求或桩径及水文地质情况确定,一般情况埋置深度宜为2-4m,壁厚4mm,护筒内径比桩直径大20-40cm,护筒高度高出地面30cm
采用挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实,护筒顶高出地面30cm,埋设时位置要准确,护筒要竖直
护筒中心竖直线应与桩中心线重合,平面允许误差50mm,竖直线倾斜不大于1%,护筒顶部焊加强筋和吊耳,开出水口,钻进过程中要经常检查是否发生偏移和下沉,并及时纠正
4、配制泥浆为保证易液化坍塌砂质层的成孔质量和最终能将孔底清理干净,对泥浆的比重与粘度制定严格的指标,泥浆配和比为水:膨胀土:粘土=1000:100:60
配制的泥浆比重为1
10;粘度18-22Pa.s;含砂率0
5%;PH值8-10,胶体率95%-98%;静切力1
3;失水率13-15ml
泥浆的好坏是成孔质量的重要保证之一,配置了高质量的泥浆,在长期停钻的情况下,
