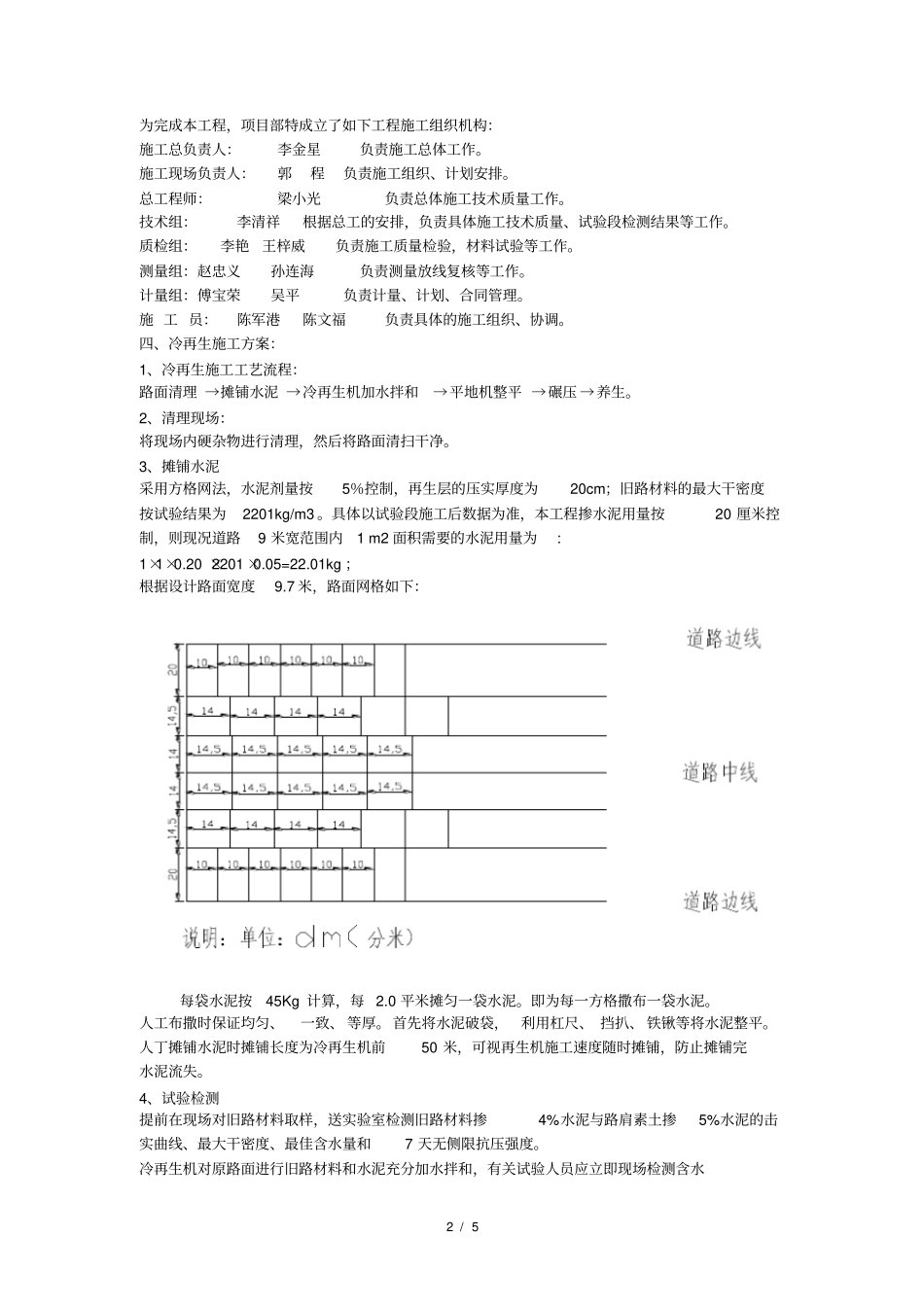

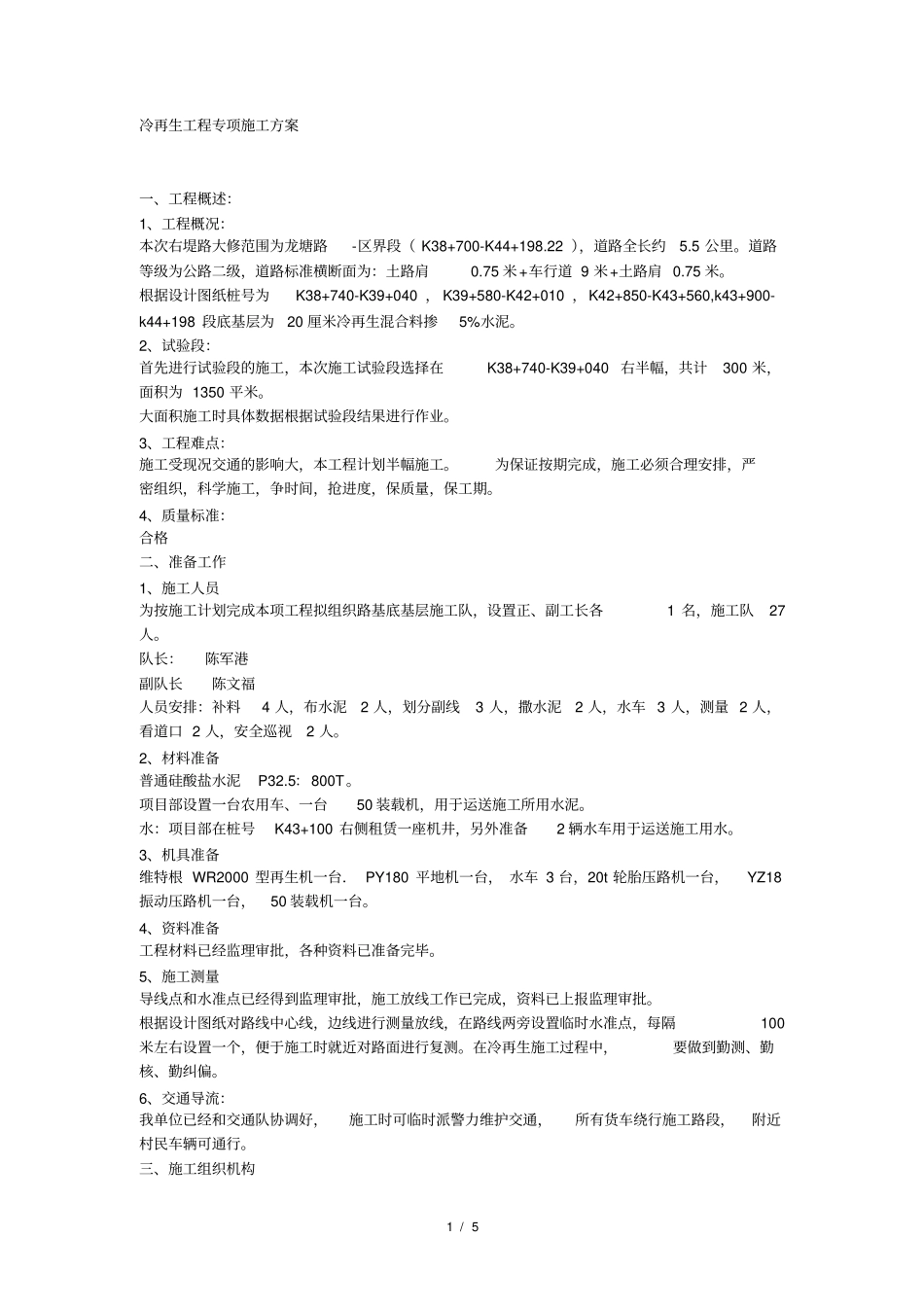

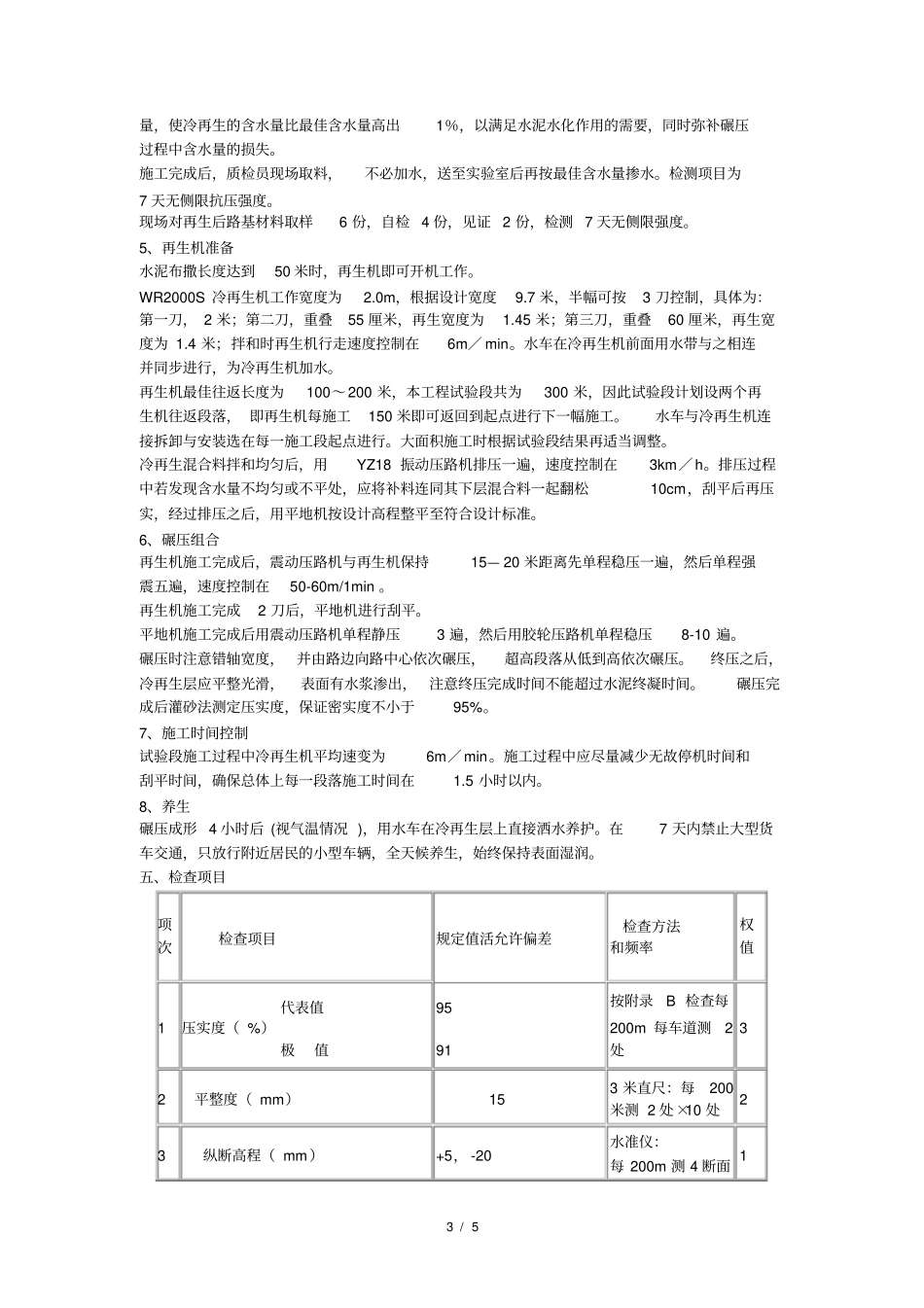

1/5冷再生工程专项施工方案一、工程概述:1、工程概况:本次右堤路大修范围为龙塘路-区界段(K38+700-K44+198
22),道路全长约5
道路等级为公路二级,道路标准横断面为:土路肩0
75米+车行道9米+土路肩0
根据设计图纸桩号为K38+740-K39+040,K39+580-K42+010,K42+850-K43+560,k43+900-k44+198段底基层为20厘米冷再生混合料掺5%水泥
2、试验段:首先进行试验段的施工,本次施工试验段选择在K38+740-K39+040右半幅,共计300米,面积为1350平米
大面积施工时具体数据根据试验段结果进行作业
3、工程难点:施工受现况交通的影响大,本工程计划半幅施工
为保证按期完成,施工必须合理安排,严密组织,科学施工,争时间,抢进度,保质量,保工期
4、质量标准:合格二、准备工作1、施工人员为按施工计划完成本项工程拟组织路基底基层施工队,设置正、副工长各1名,施工队27人
队长:陈军港副队长陈文福人员安排:补料4人,布水泥2人,划分副线3人,撒水泥2人,水车3人,测量2人,看道口2人,安全巡视2人
2、材料准备普通硅酸盐水泥P32
5:800T
项目部设置一台农用车、一台50装载机,用于运送施工所用水泥
水:项目部在桩号K43+100右侧租赁一座机井,另外准备2辆水车用于运送施工用水
3、机具准备维特根WR2000型再生机一台.PY180平地机一台,水车3台,20t轮胎压路机一台,YZ18振动压路机一台,50装载机一台
4、资料准备工程材料已经监理审批,各种资料已准备完毕
5、施工测量导线点和水准点已经得到监理审批,施工放线工作已完成,资料已上报监理审批
根据设计图纸对路线中心线,边线进行测量放线,在路线两旁设置临时水准点,每隔100米左右设置一个,便于施工时就近对路面进行复测
在冷再生施工过
