1/3附件10唐山新世界中心总承包工程出土坡道(不出土坡道)施工方案目录1
工程概况12
坡道加固注意事项13
坡道利用效益24
坡道拆除25
无出土坡道施工31、工程概况根据建设单位土方开挖及底板垫层混凝土界面划分,建设单位土方专业分包负责至垫层砼表面,以垫层表面为界,以上找平层及防水层等由总包方负责
出土坡道位于南侧1#楼与2#楼间7轴附近,占用155-160号支护桩,坡道坡度为11
9°,上口宽度为10米,其中道路宽8米,采用C30砼硬化,硬化厚度为300mm,内配Ф14钢筋,坡道两侧采用土钉墙护坡
2、坡道加固注意事项1
1由于该坡道为现场唯一的出土坡道,在坡道加固期间必须尽量减少影响外运土方的时间,将加固用的钢筋、钢绞线、钢梁等提前准备到位
由于要挖掉表层杂土,现场挖运土方需暂停3天,为加固坡道作业让路
2坡面混凝土喷射:喷射混凝土为C20,必须搅拌均匀,喷射时严格控制加水量,根据与坡面的距离调整出口压力,保持压力稳定
要分层喷射,每次喷射厚度为3-5cm,直至达到设计厚度
喷射混凝土表面力求凭证,注意保养
在喷射混凝土施工时,随坡度搭设操作脚手架,工人作业时必须系好安全带

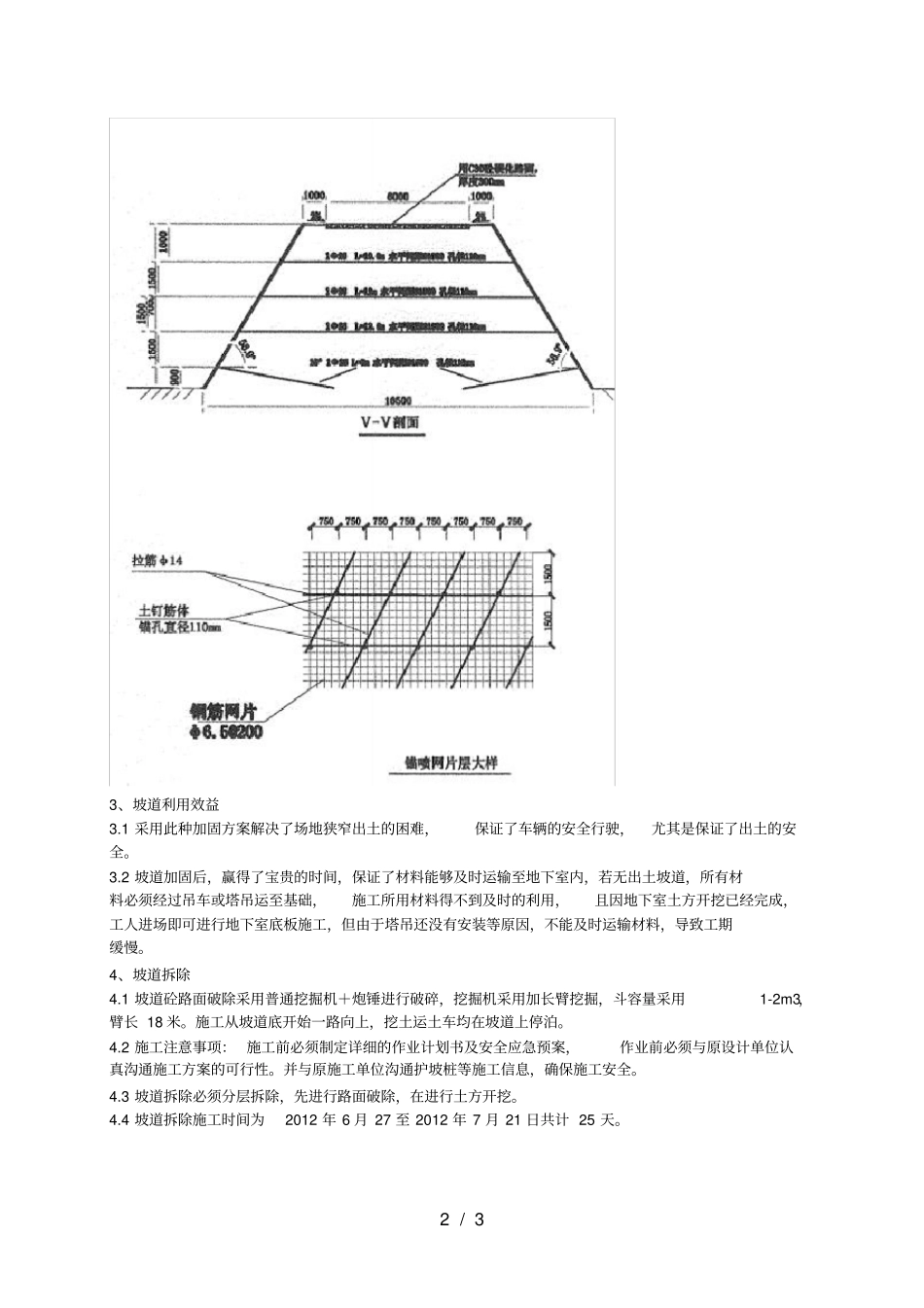

坡道加固详见下图2/33、坡道利用效益3
1采用此种加固方案解决了场地狭窄出土的困难,保证了车辆的安全行驶,尤其是保证了出土的安全
2坡道加固后,赢得了宝贵的时间,保证了材料能够及时运输至地下室内,若无出土坡道,所有材料必须经过吊车或塔吊运至基础,施工所用材料得不到及时的利用,且因地下室土方开挖已经完成,工人进场即可进行地下室底板施工,但由于塔吊还没有安装等原因,不能及时运输材料,导致工期缓慢
4、坡道拆除4
1坡道砼路面破除采用普通挖掘机+炮锤进行破碎,挖掘机采用加长臂挖掘,斗容量采用1-2m3,臂长18米
施工从坡道底开始一路向上,挖土运土车均在坡道上停泊
2施工注意事项:施工
