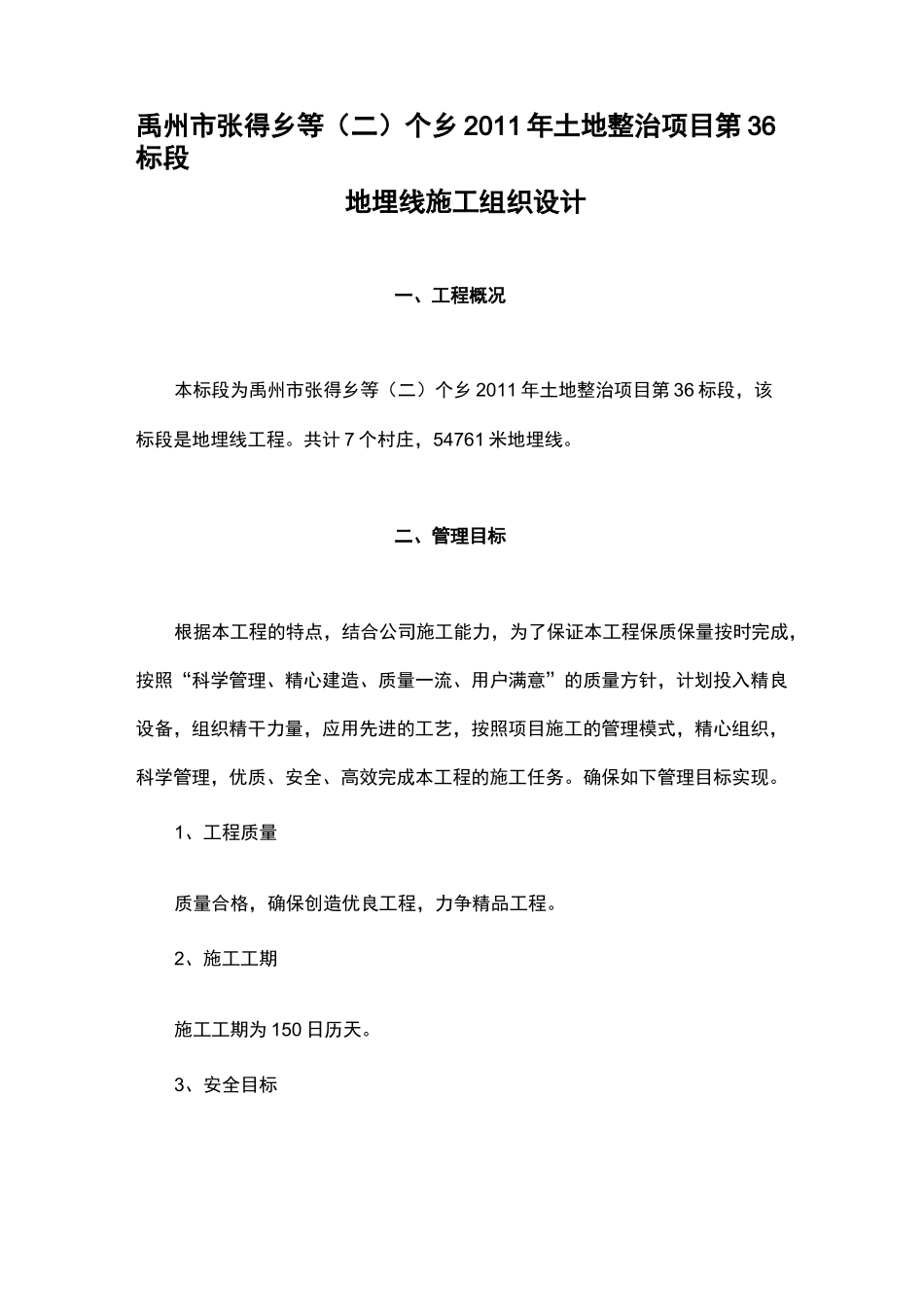

禹州市张得乡等(二)个乡2011年土地整治项目第36标段地埋线施工组织设计一、工程概况本标段为禹州市张得乡等(二)个乡2011年土地整治项目第36标段,该标段是地埋线工程
共计7个村庄,54761米地埋线
二、管理目标根据本工程的特点,结合公司施工能力,为了保证本工程保质保量按时完成,按照“科学管理、精心建造、质量一流、用户满意”的质量方针,计划投入精良设备,组织精干力量,应用先进的工艺,按照项目施工的管理模式,精心组织,科学管理,优质、安全、高效完成本工程的施工任务
确保如下管理目标实现

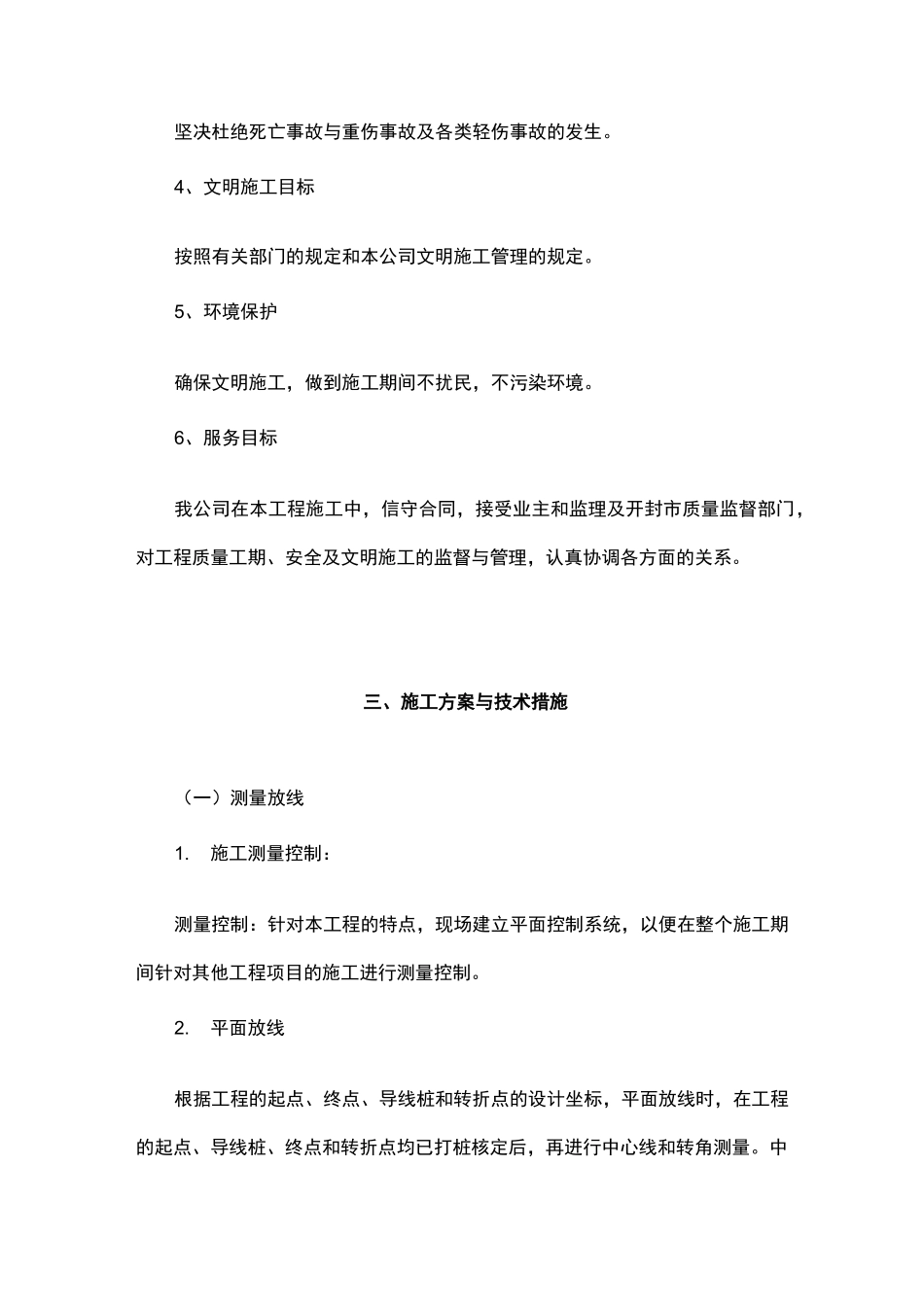

1、工程质量质量合格,确保创造优良工程,力争精品工程
2、施工工期施工工期为150日历天
3、安全目标坚决杜绝死亡事故与重伤事故及各类轻伤事故的发生
4、文明施工目标按照有关部门的规定和本公司文明施工管理的规定
5、环境保护确保文明施工,做到施工期间不扰民,不污染环境
6、服务目标我公司在本工程施工中,信守合同,接受业主和监理及开封市质量监督部门,对工程质量工期、安全及文明施工的监督与管理,认真协调各方面的关系
三、施工方案与技术措施(一)测量放线1
施工测量控制:测量控制:针对本工程的特点,现场建立平面控制系统,以便在整个施工期间针对其他工程项目的施工进行测量控制
平面放线根据工程的起点、终点、导线桩和转折点的设计坐标,平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量

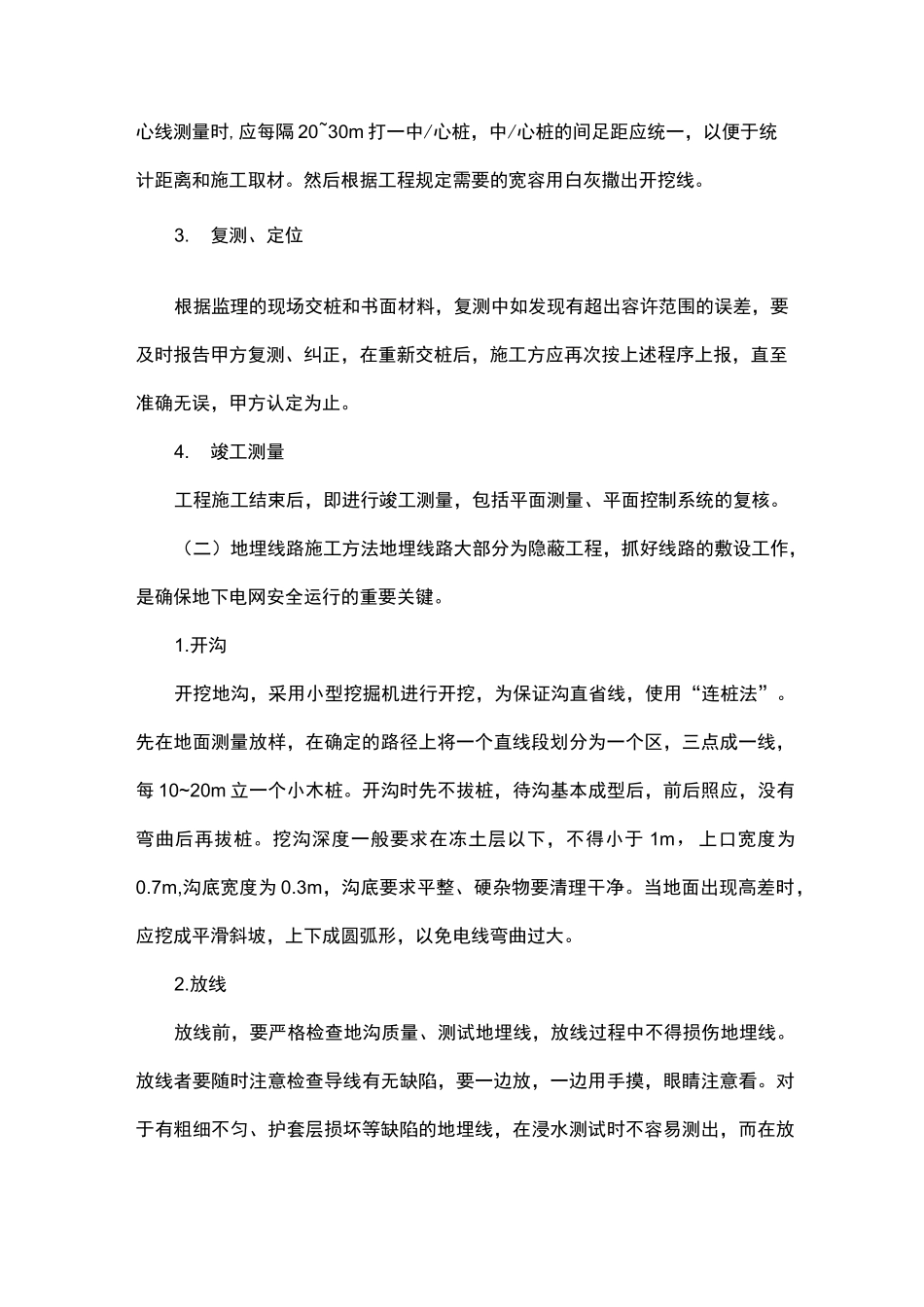

中心线测量时,应每隔20~30m打一中/心桩,中/心桩的间足距应统一,以便于统计距离和施工取材
然后根据工程规定需要的宽容用白灰撒出开挖线
复测、定位根据监理的现场交桩和书面材料,复测中如发现有超出容许范围的误差,要及时报告甲方复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,甲方认定为止
竣工测量工程施工结束后,即进行竣工测量,包括平面测量、平面控制系统
