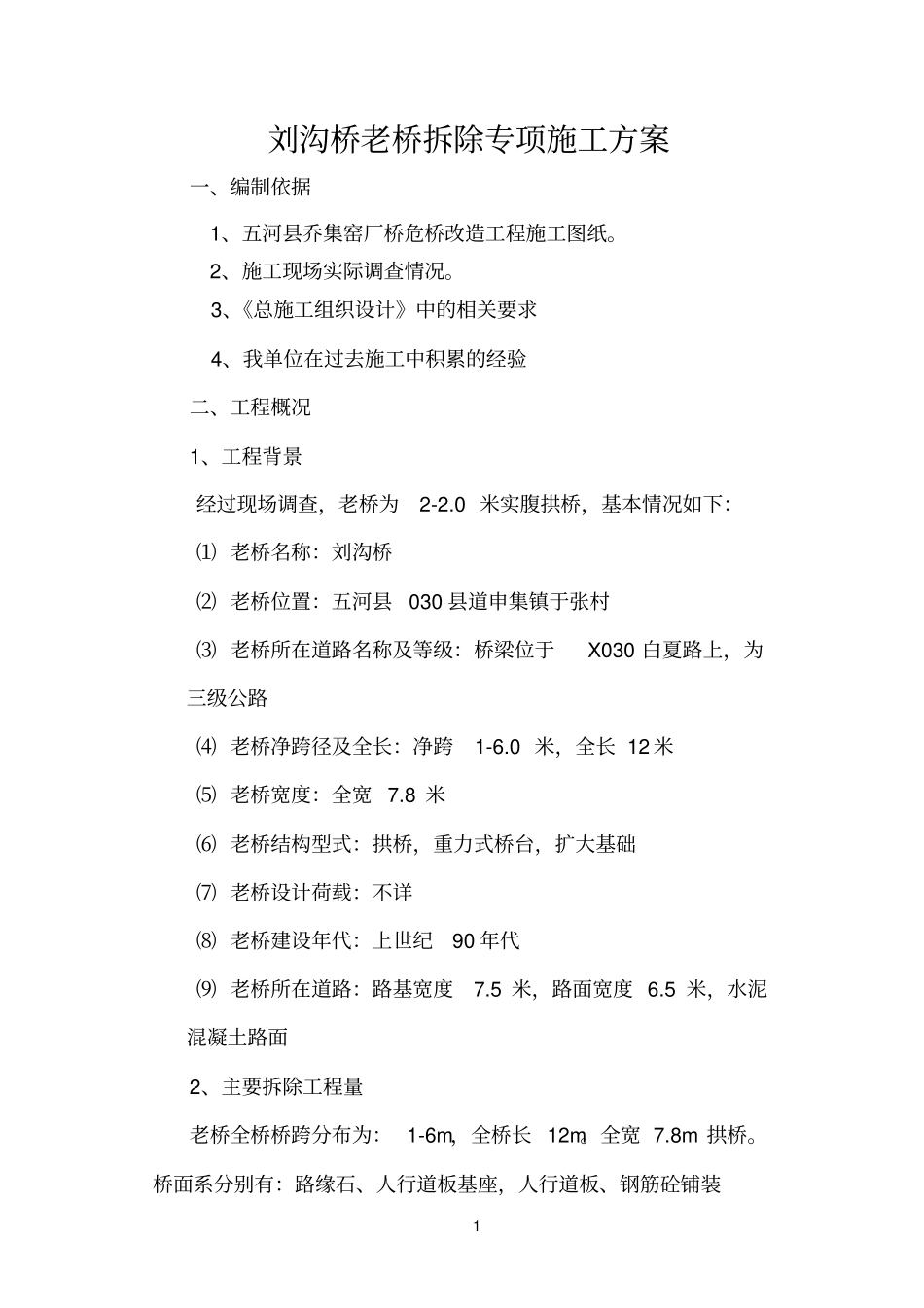

1刘沟桥老桥拆除专项施工方案一、编制依据1、五河县乔集窑厂桥危桥改造工程施工图纸。2、施工现场实际调查情况。3、《总施工组织设计》中的相关要求4、我单位在过去施工中积累的经验二、工程概况1、工程背景经过现场调查,老桥为2-2.0米实腹拱桥,基本情况如下:⑴老桥名称:刘沟桥⑵老桥位置:五河县030县道申集镇于张村⑶老桥所在道路名称及等级:桥梁位于X030白夏路上,为三级公路⑷老桥净跨径及全长:净跨1-6.0米,全长12米⑸老桥宽度:全宽7.8米⑹老桥结构型式:拱桥,重力式桥台,扩大基础⑺老桥设计荷载:不详⑻老桥建设年代:上世纪90年代⑼老桥所在道路:路基宽度7.5米,路面宽度6.5米,水泥混凝土路面2、主要拆除工程量老桥全桥桥跨分布为:1-6m,全桥长12m。全宽7.8m拱桥。桥面系分别有:路缘石、人行道板基座,人行道板、钢筋砼铺装2及沥青铺装。3、拆桥的重点及难点本老桥梁分为:基础,拱肋,腹拱,侧墙及桥面系。三、施工总体部署本桥拆除工作我项目经理部计划分为三段进行施工管理,即化分为下部结构,上部结构及桥面系三部分进行拆除。拆除时应按后建先拆的原侧进行拆除,拆除后的部分废料用于新建城南河箱梁施工时搭设施工平台。剩余部分按照业主要求运至指定位置后进行破碎处理,破碎后的混凝土块弃与业主指定地点。1、总体安排根据合同中的工期要求,我项目经理部准备从2012年9月10日开始拆除工作。在施工过程中尽量减少砼块及砖块落入河中,对于落入河中的混凝土块在每班作业完成后派专门的作业船只进行打打捞清理河道。2、主要投入的施工机具名称型号、规格数量名称型号、规格数量浮吊船20T1艘直流电焊机30kw1台空压机3m310台气割设备10套多功能船30T2把运输车辆10m33台小型破碎机2台挖掘机220型1台大型破碎机3台挖泥船1m32台装载机3m31台3、施工保证措施针对本桥的拆除特点,提前做好各种准备,其中重点是进行断3路封桥。并对桥面铺装层及湿接缝进行破除,进行梁体之间连接的分离。并准备好梁体破碎的堆放场地。在施工前对各种机械进行维护检查,保证机械的完好率,在施工中间派遣专人进行机械日常维护,提高设备的利用率。在人员组织上采取激励措施,提高工作人员的热情,以保证工作人员的效率。在施工工序中,合理安排好各工序之间的施工顺序,以最优的组织顺序减少各工序之间的干扰。4、主要工序安排及工艺流程四、主要施工工艺1、桥面铺装破除根据本工程的特点,我项目经理部决定采用小型破碎机的方式进进桥面铺装的凿除,遇有钢筋时采用氧割进行割除后继续进行。铺装凿除后的建筑垃圾采用汽车运至业主指定位置进行弃置。2、梁部拆除桥面铺装拆除完成后,对湿接缝进行凿除,板梁部分的铰结部全部凿除使每块板梁完全分离,T梁部分对于横隔板部分完全凿除,对于翼缘板处的连接钢筋大部分进行凿除,留有个别钢筋暂不拆除,吊装时再拆除以防T梁倾斜倒塌,发生安全问题。3、梁部破碎按照合同要求梁体破损必须在30cm以下,并确保砼和钢筋分离。按此要求我项目部准备在固定的场地内对梁体进破碎,破碎采用破坏机进行破碎,或者采用重锤进行夯碎。4五、组织机构我项目部为拆除老成立了专门的组织机构,负责本工程老桥拆除工作。我项目部拟分包给有相应资质的施工单位进行施工在施工过程中,我项目部将严格按照相关要求监督及指导分包单位进行施工。配备有专业施工设备及施工技术人员;主要从事桥梁拆除及水上打捞等施工作业;有着丰富的实践经验。为本工程配备的主要人员如下:刘沟老桥拆除现场组织机构图六、人力资源配置1、劳动力使用计划表序号工种人数序号工种人数1项目经理15质检员12项目副经理16工班长43技术负责人17机械管理24安全员28司机及工人20七、施工方案本工程梁部主要为预应力空心板梁及预应力T型梁,拆桥过程中梁部及水下桩柱的拆除必须详细周密考虑的核心问题,也是本桥能否安全、文明、按期完成拆除的关键问题所在。拆桥期间应项目经理:王能聪项目总工:樊海勇安全副经理:李磊现场负责人马瑞现场技术负责人聂奎安全负责人胡春雷生产副经理:张军5对航道及原有道路的断航封路,根据该桥的结构形式及现场情况,我们制定的具体施工方案如下:1...
