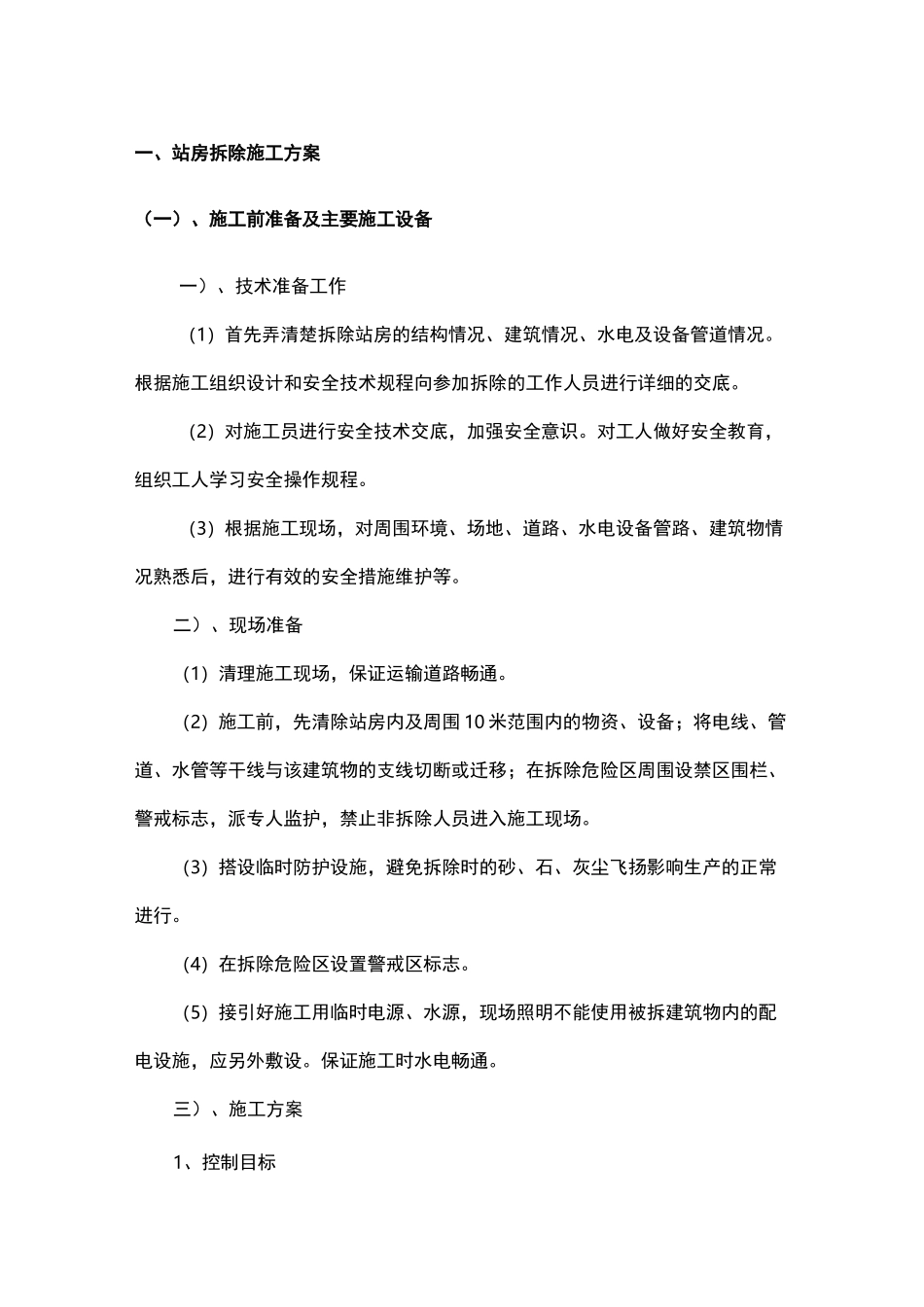

一、站房拆除施工方案(一)、施工前准备及主要施工设备一)、技术准备工作(1)首先弄清楚拆除站房的结构情况、建筑情况、水电及设备管道情况
根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
(2)对施工员进行安全技术交底,加强安全意识
对工人做好安全教育,组织工人学习安全操作规程
(3)根据施工现场,对周围环境、场地、道路、水电设备管路、建筑物情况熟悉后,进行有效的安全措施维护等
二)、现场准备(1)清理施工现场,保证运输道路畅通
(2)施工前,先清除站房内及周围10米范围内的物资、设备;将电线、管道、水管等干线与该建筑物的支线切断或迁移;在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场
(3)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
(4)在拆除危险区设置警戒区标志
(5)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通

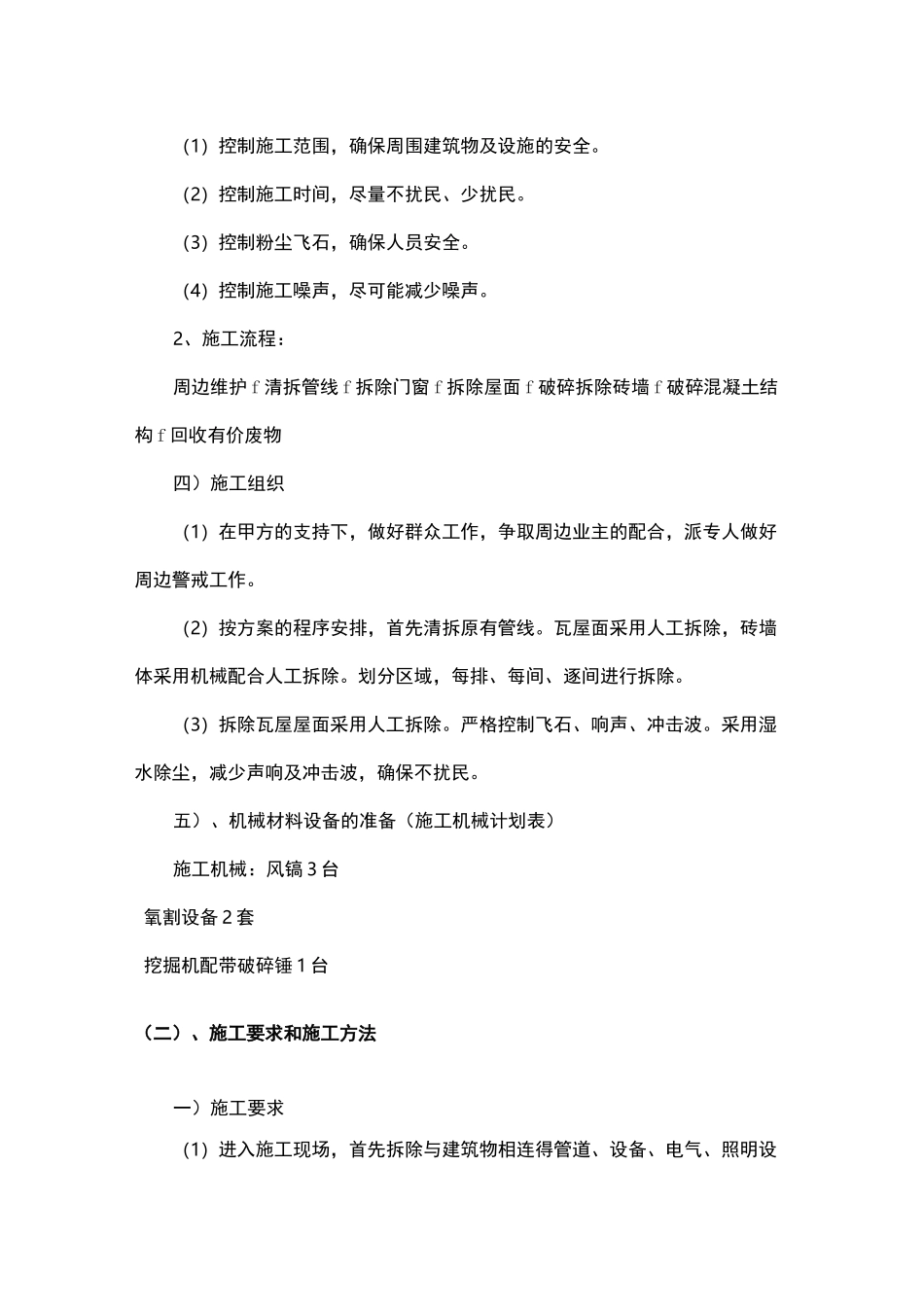

三)、施工方案1、控制目标(1)控制施工范围,确保周围建筑物及设施的安全
(2)控制施工时间,尽量不扰民、少扰民
(3)控制粉尘飞石,确保人员安全
(4)控制施工噪声,尽可能减少噪声
2、施工流程:周边维护f清拆管线f拆除门窗f拆除屋面f破碎拆除砖墙f破碎混凝土结构f回收有价废物四)施工组织(1)在甲方的支持下,做好群众工作,争取周边业主的配合,派专人做好周边警戒工作
(2)按方案的程序安排,首先清拆原有管线
瓦屋面采用人工拆除,砖墙体采用机械配合人工拆除
划分区域,每排、每间、逐间进行拆除
(3)拆除瓦屋屋面采用人工拆除
严格控制飞石、响声、冲击波
采用湿水除尘,减少声响及冲击波,确保不扰民

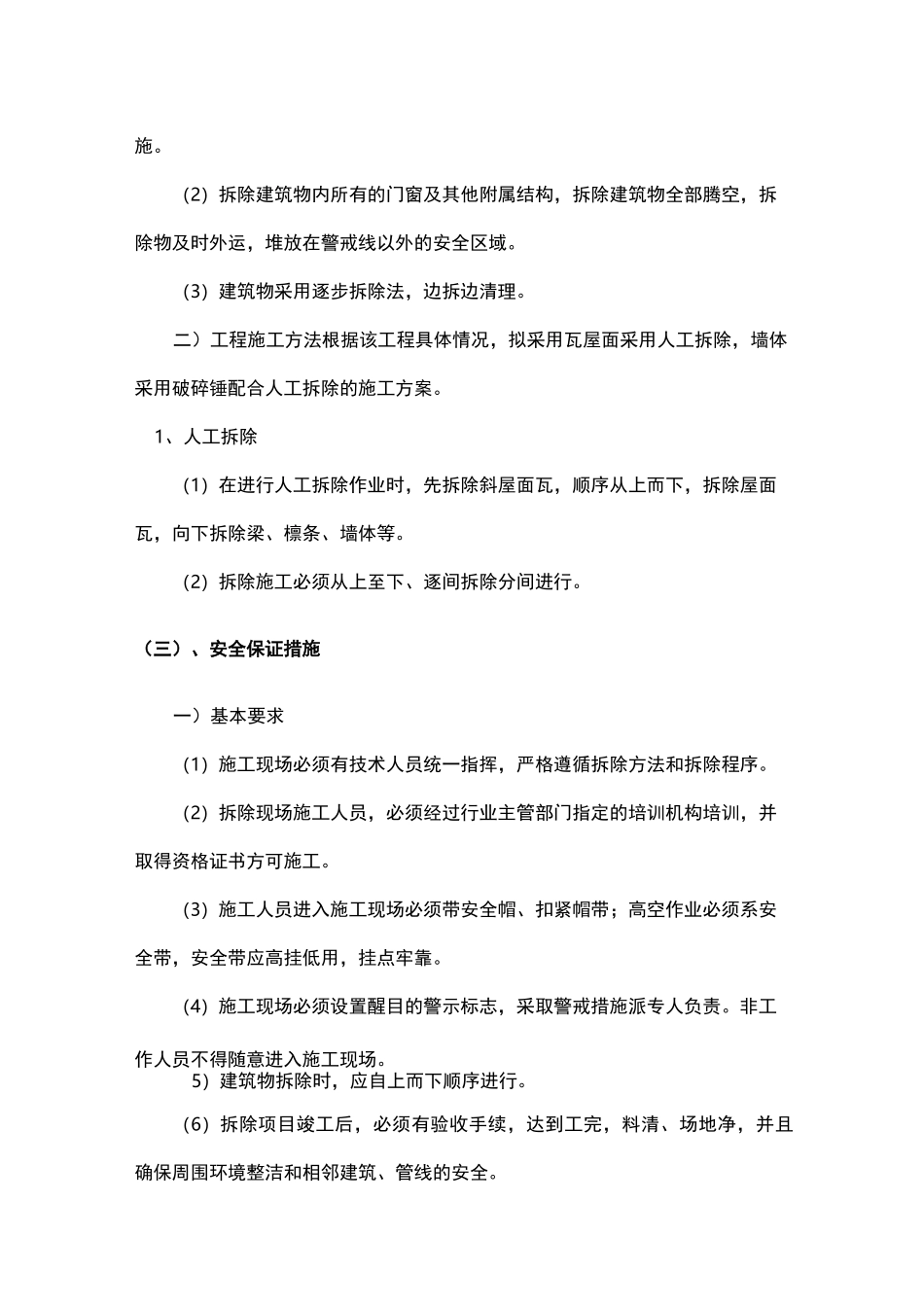

五)、机械材料设备的准备(施工机械计划表)施工机械:风镐3台氧割设备2套挖掘机配带破碎锤1台(二)、施工要求和施工方法一)施工要求(1)进入施工现场,
