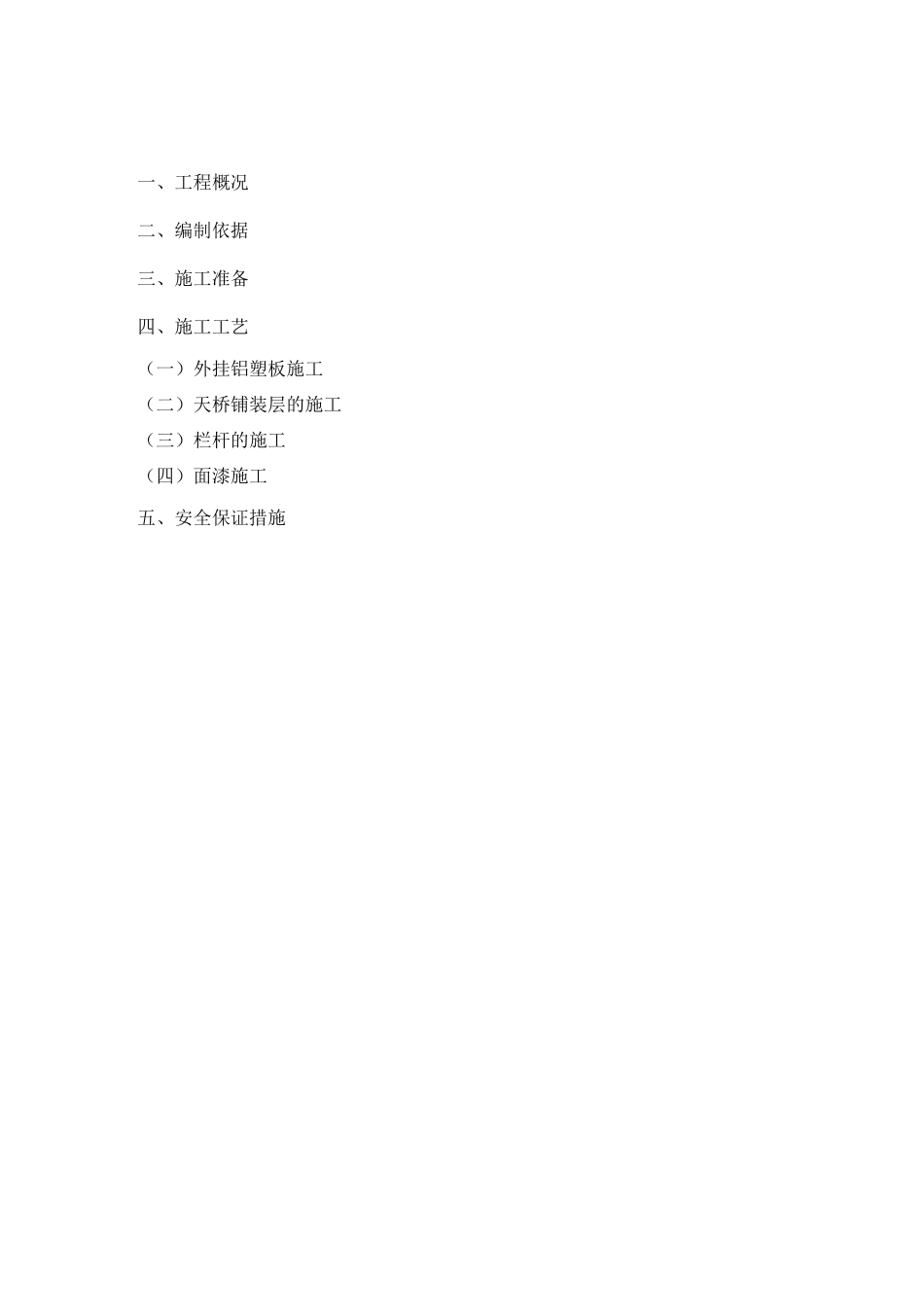

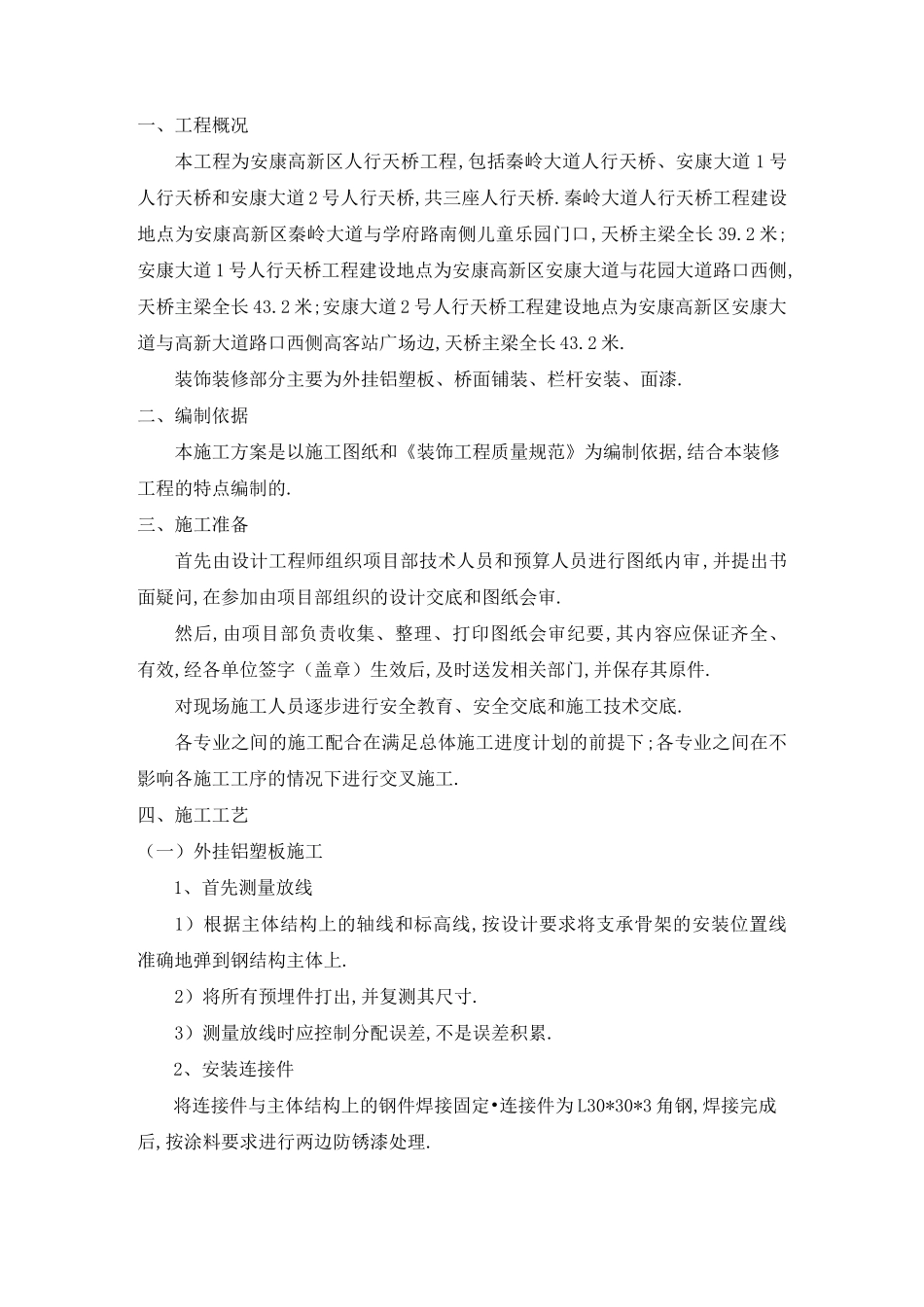

安康高新区人行天桥工程装饰装修施工方案编制人:审核人:批准人:编制时间:陕建安装集团安康项目部一、工程概况二、编制依据三、施工准备四、施工工艺(一)外挂铝塑板施工(二)天桥铺装层的施工(三)栏杆的施工(四)面漆施工五、安全保证措施一、工程概况本工程为安康高新区人行天桥工程,包括秦岭大道人行天桥、安康大道1号人行天桥和安康大道2号人行天桥,共三座人行天桥
秦岭大道人行天桥工程建设地点为安康高新区秦岭大道与学府路南侧儿童乐园门口,天桥主梁全长39
2米;安康大道1号人行天桥工程建设地点为安康高新区安康大道与花园大道路口西侧,天桥主梁全长43
2米;安康大道2号人行天桥工程建设地点为安康高新区安康大道与高新大道路口西侧高客站广场边,天桥主梁全长43
装饰装修部分主要为外挂铝塑板、桥面铺装、栏杆安装、面漆
二、编制依据本施工方案是以施工图纸和《装饰工程质量规范》为编制依据,结合本装修工程的特点编制的
三、施工准备首先由设计工程师组织项目部技术人员和预算人员进行图纸内审,并提出书面疑问,在参加由项目部组织的设计交底和图纸会审
然后,由项目部负责收集、整理、打印图纸会审纪要,其内容应保证齐全、有效,经各单位签字(盖章)生效后,及时送发相关部门,并保存其原件
对现场施工人员逐步进行安全教育、安全交底和施工技术交底
各专业之间的施工配合在满足总体施工进度计划的前提下;各专业之间在不影响各施工工序的情况下进行交叉施工
四、施工工艺(一)外挂铝塑板施工1、首先测量放线1)根据主体结构上的轴线和标高线,按设计要求将支承骨架的安装位置线准确地弹到钢结构主体上
2)将所有预埋件打出,并复测其尺寸
3)测量放线时应控制分配误差,不是误差积累
2、安装连接件将连接件与主体结构上的钢件焊接固定•连接件为L30*30*3角钢,焊接完成后,按涂料要求进行两边防锈漆处理
3、安装骨架按弹线位置准确无误地将
