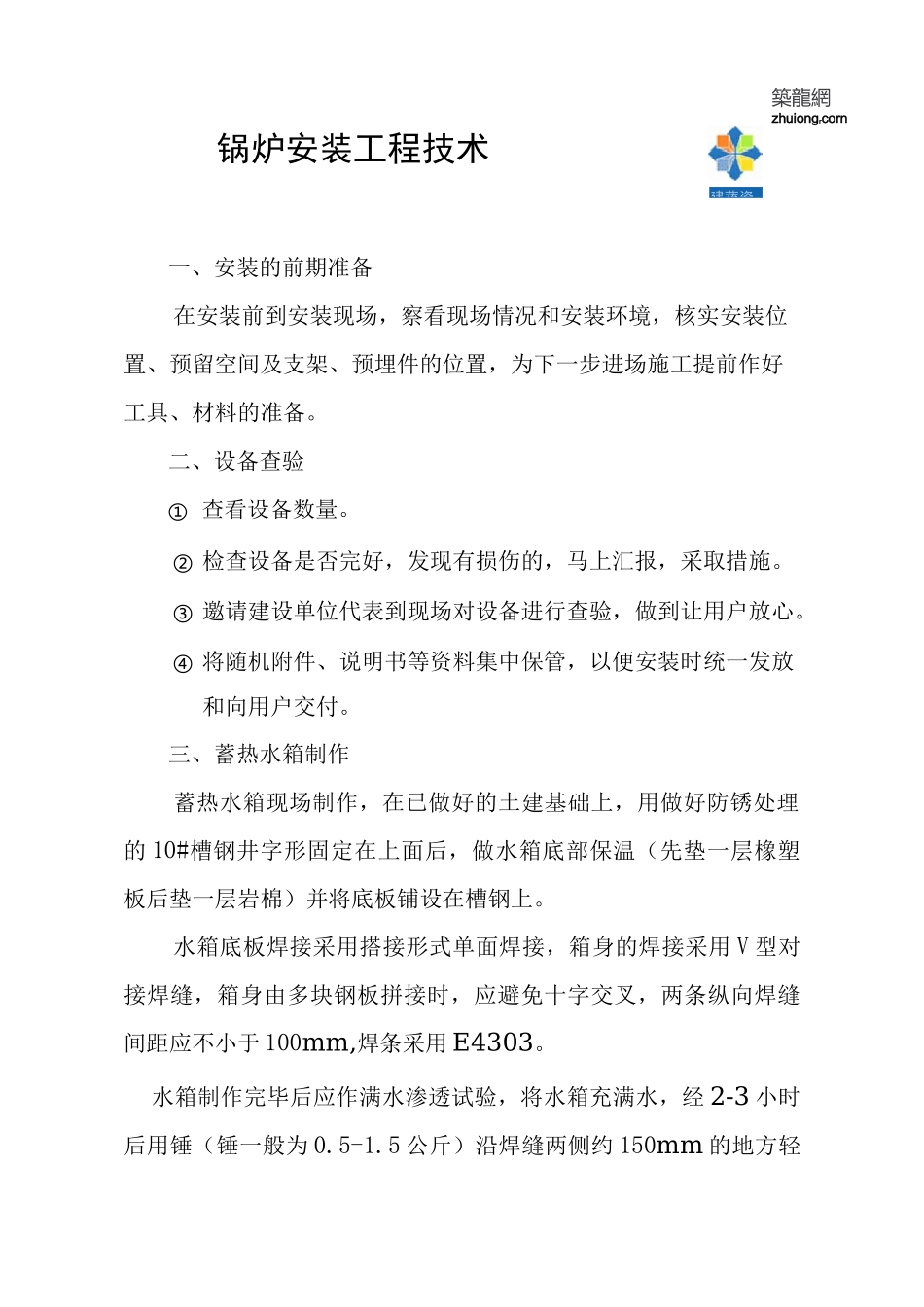

築龍網zhuiongrcorn锅炉安装工程技术一、安装的前期准备在安装前到安装现场,察看现场情况和安装环境,核实安装位置、预留空间及支架、预埋件的位置,为下一步进场施工提前作好工具、材料的准备
二、设备查验①查看设备数量
②检查设备是否完好,发现有损伤的,马上汇报,采取措施
③邀请建设单位代表到现场对设备进行查验,做到让用户放心
④将随机附件、说明书等资料集中保管,以便安装时统一发放和向用户交付
三、蓄热水箱制作蓄热水箱现场制作,在已做好的土建基础上,用做好防锈处理的10#槽钢井字形固定在上面后,做水箱底部保温(先垫一层橡塑板后垫一层岩棉)并将底板铺设在槽钢上
水箱底板焊接采用搭接形式单面焊接,箱身的焊接采用V型对接焊缝,箱身由多块钢板拼接时,应避免十字交叉,两条纵向焊缝间距应不小于100mm,焊条采用E4303

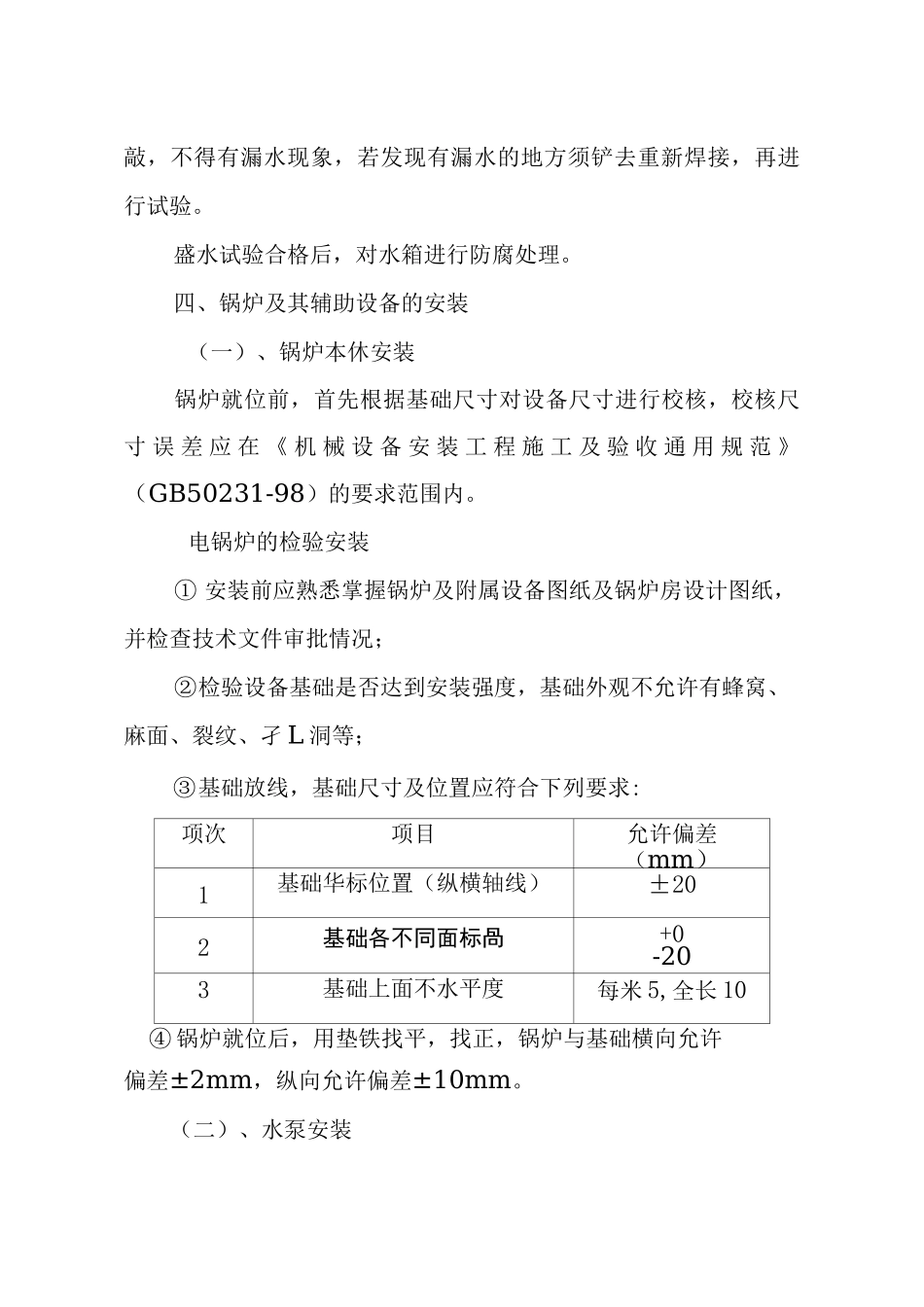

水箱制作完毕后应作满水渗透试验,将水箱充满水,经2-3小时后用锤(锤一般为0
5公斤)沿焊缝两侧约150mm的地方轻建蔬资敲,不得有漏水现象,若发现有漏水的地方须铲去重新焊接,再进行试验
盛水试验合格后,对水箱进行防腐处理
四、锅炉及其辅助设备的安装(一)、锅炉本休安装锅炉就位前,首先根据基础尺寸对设备尺寸进行校核,校核尺寸误差应在《机械设备安装工程施工及验收通用规范》(GB50231-98)的要求范围内
电锅炉的检验安装①安装前应熟悉掌握锅炉及附属设备图纸及锅炉房设计图纸,并检查技术文件审批情况;②检验设备基础是否达到安装强度,基础外观不允许有蜂窝、麻面、裂纹、孑L洞等;③基础放线,基础尺寸及位置应符合下列要求:项次项目允许偏差(mm)1基础华标位置(纵横轴线)±202基础各不同面标咼+0-203基础上面不水平度每米5,全长10④锅炉就位后,用垫铁找平,找正,锅炉与基础横向允许偏差±2mm,纵向允许偏差±10mm

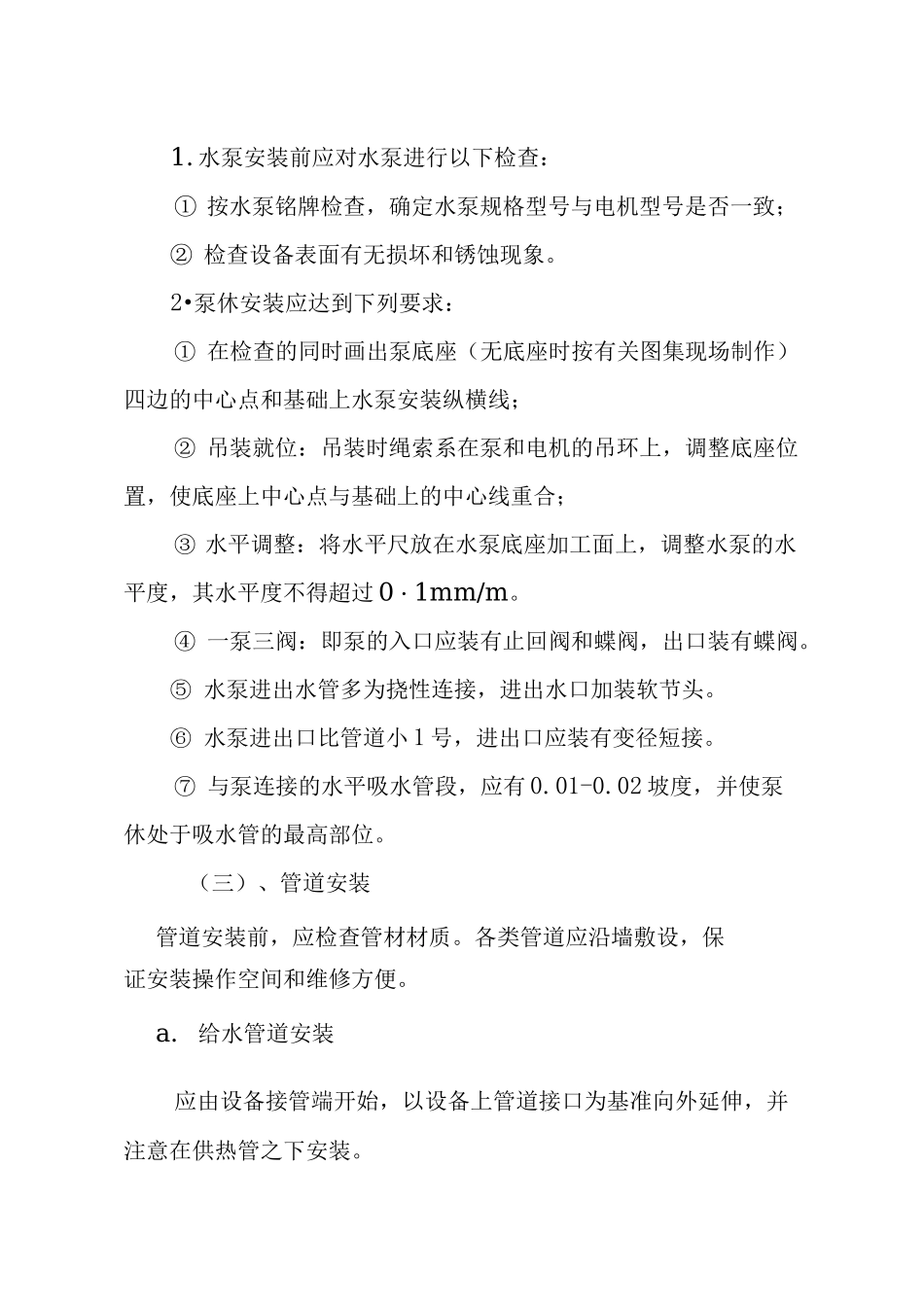

(二)、水泵安装1
水泵安装前应对水泵进
