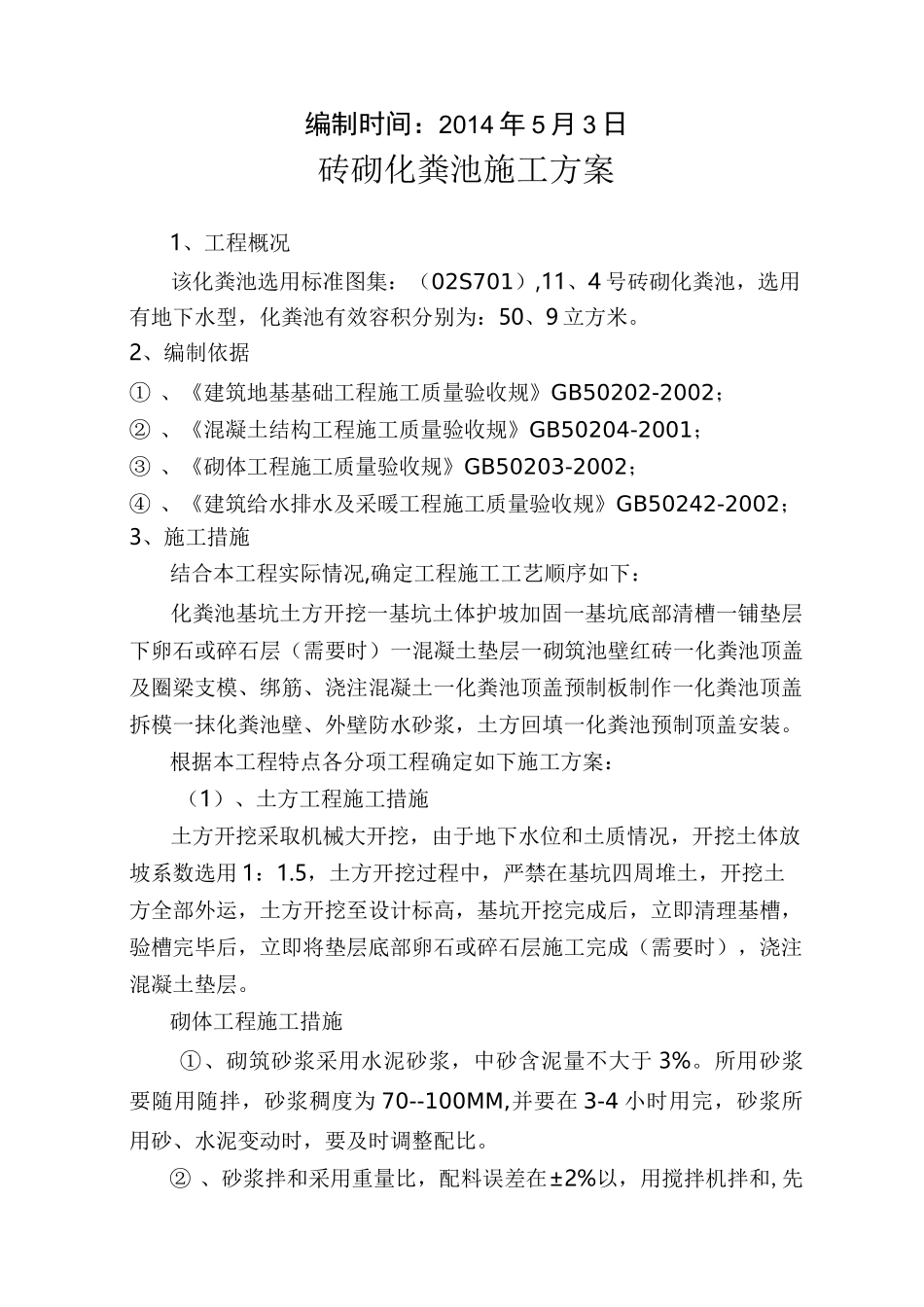

施工方案工程名称:科技创业园食堂铝合金窗改造人:人:宏林建筑安装工程编制时间:2014年5月3日砖砌化粪池施工方案1、工程概况该化粪池选用标准图集:(02S701),11、4号砖砌化粪池,选用有地下水型,化粪池有效容积分别为:50、9立方米
2、编制依据①、《建筑地基基础工程施工质量验收规》GB50202-2002;②、《混凝土结构工程施工质量验收规》GB50204-2001;③、《砌体工程施工质量验收规》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规》GB50242-2002;3、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖一基坑土体护坡加固一基坑底部清槽一铺垫层下卵石或碎石层(需要时)一混凝土垫层一砌筑池壁红砖一化粪池顶盖及圈梁支模、绑筋、浇注混凝土一化粪池顶盖预制板制作一化粪池顶盖拆模一抹化粪池壁、外壁防水砂浆,土方回填一化粪池预制顶盖安装
根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1
5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成(需要时),浇注混凝土垫层

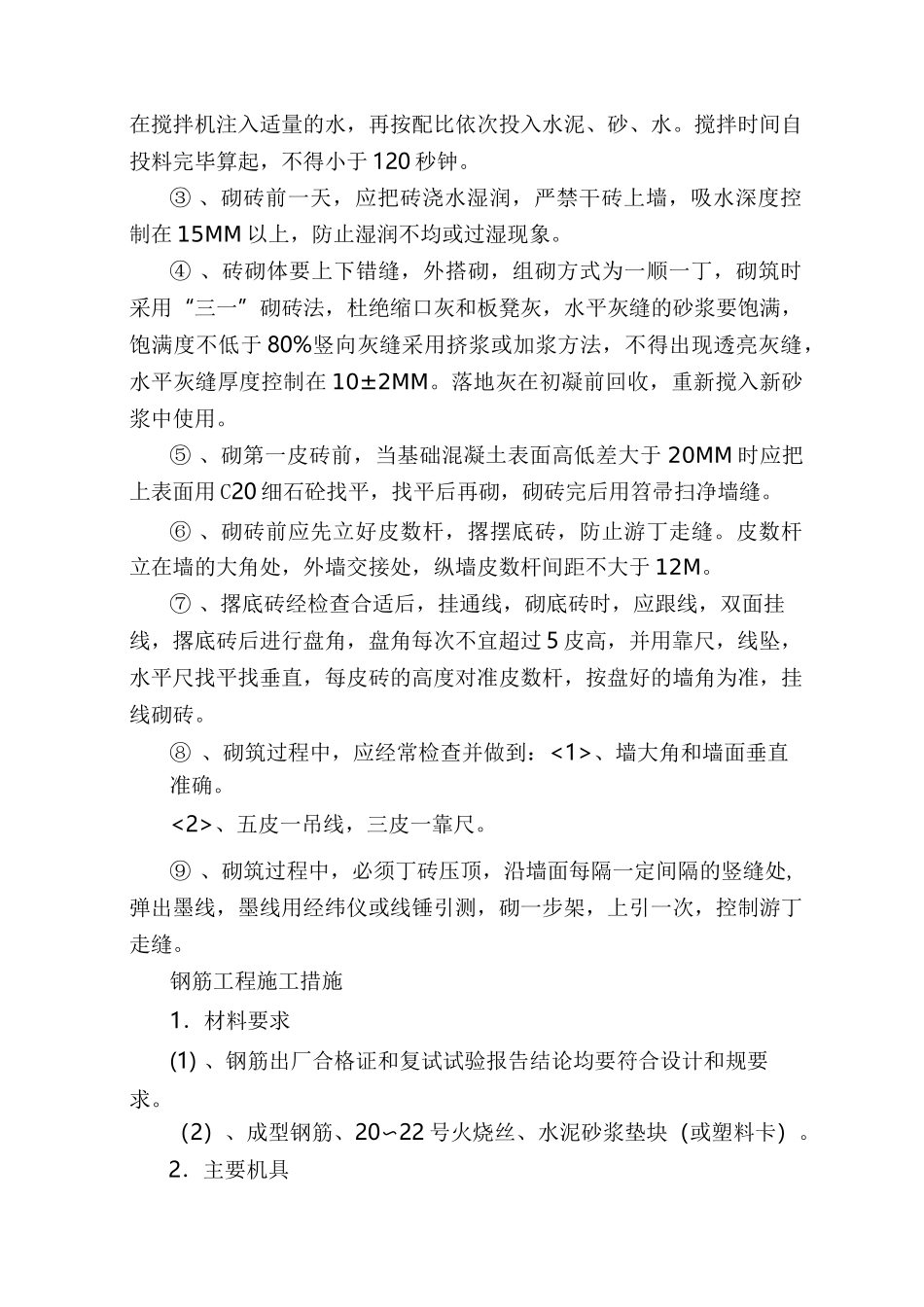

砌体工程施工措施①、砌筑砂浆采用水泥砂浆,中砂含泥量不大于3%
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时用完,砂浆所用砂、水泥变动时,要及时调整配比
②、砂浆拌和采用重量比,配料误差在±2%以,用搅拌机拌和,先在搅拌机注入适量的水,再按配比依次投入水泥、砂、水
搅拌时间自投料完毕算起,不得小于120秒钟
③、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象
④、砖砌体要上下错缝,外搭砌,组砌方式
