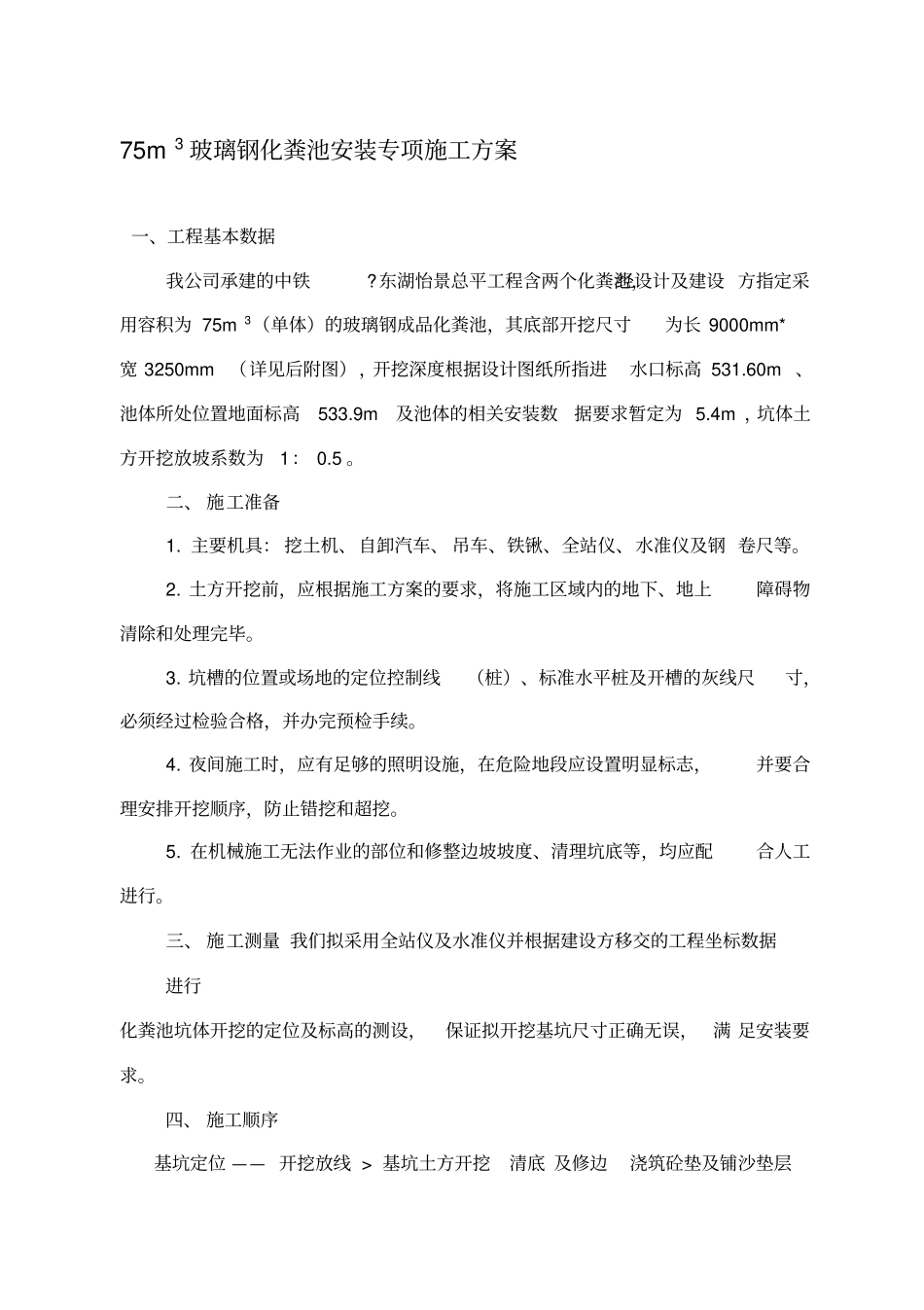

75m3玻璃钢化粪池安装专项施工方案一、工程基本数据我公司承建的中铁
东湖怡景总平工程含两个化粪池,经设计及建设方指定采用容积为75m3(单体)的玻璃钢成品化粪池,其底部开挖尺寸为长9000mm*宽3250mm(详见后附图),开挖深度根据设计图纸所指进水口标高531
60m、池体所处位置地面标高533
9m及池体的相关安装数据要求暂定为5
4m,坑体土方开挖放坡系数为1:0
二、施工准备1
主要机具:挖土机、自卸汽车、吊车、铁锹、全站仪、水准仪及钢卷尺等
土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
坑槽的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续
夜间施工时,应有足够的照明设施,在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖和超挖
在机械施工无法作业的部位和修整边坡坡度、清理坑底等,均应配合人工进行
三、施工测量我们拟采用全站仪及水准仪并根据建设方移交的工程坐标数据进行化粪池坑体开挖的定位及标高的测设,保证拟开挖基坑尺寸正确无误,满足安装要求
四、施工顺序基坑定位——开挖放线>基坑土方开挖清底及修边浇筑砼垫及铺沙垫层粪池体安装级配砂夹石回填路面混凝土施工五、主要施工方法:在机械开挖准备工作及安全措施全部做到位后,开始基坑土方大开挖,机械开挖至坑底标高时预留30cm土由人工修挖,保证基底土层不受扰动、不超挖;控制基底土层保持平整,及时引测基底标高,挖土过程随时进行标高测量,防止因超挖扰动降低地基承载力
挖土时,现场安排一名施工管理人员,专门指挥挖机,控制挖土深度和挖土速度
基坑挖土完成后,随即通知有关单位地基验槽;验槽合格立即抓紧时间及时进行基础砼垫层浇捣,垫层采用200厚C25现浇商品混凝土,以防止基底暴露时间过长

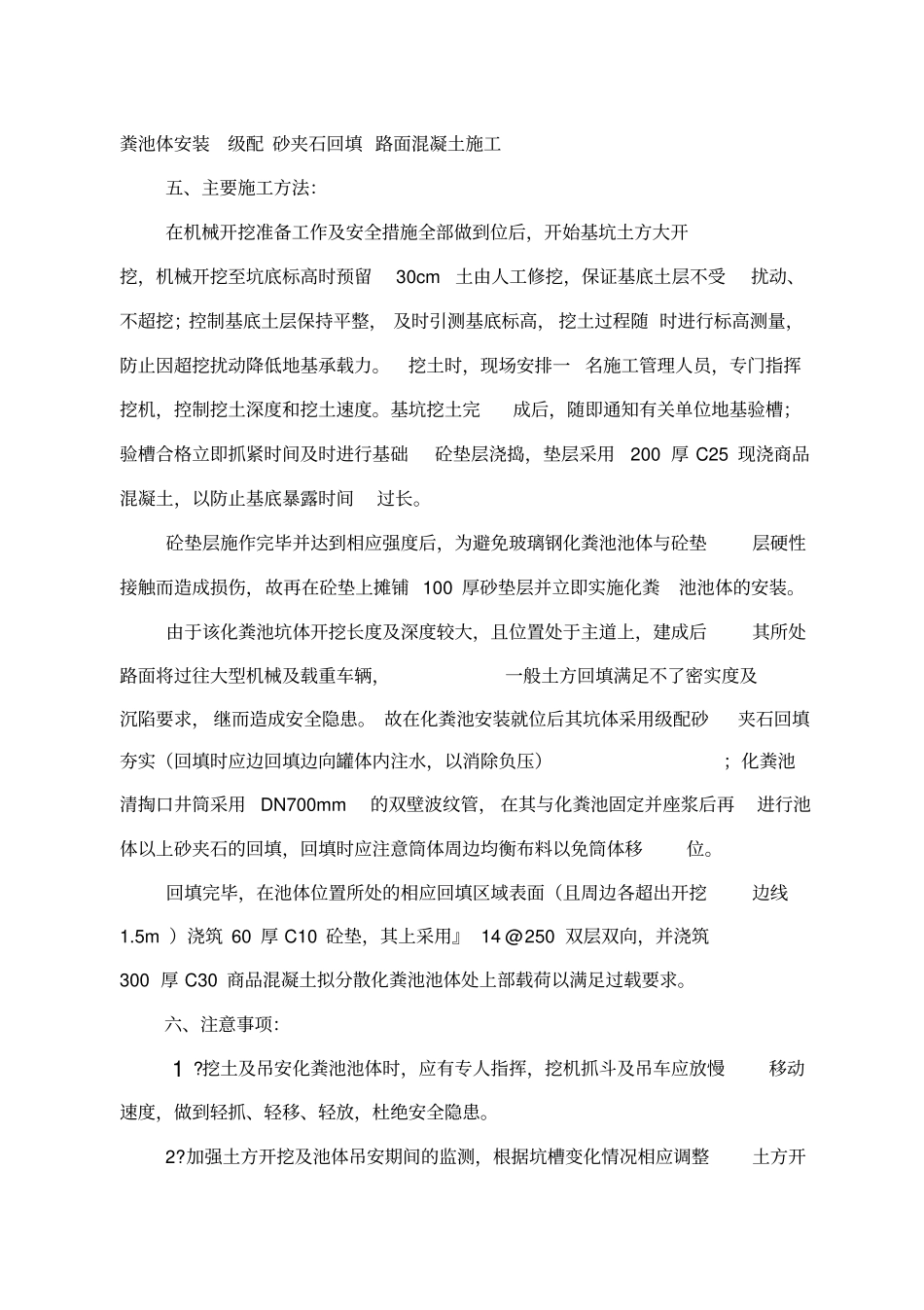

砼垫层施作完毕并达到相应强度后,为避免玻璃钢化
