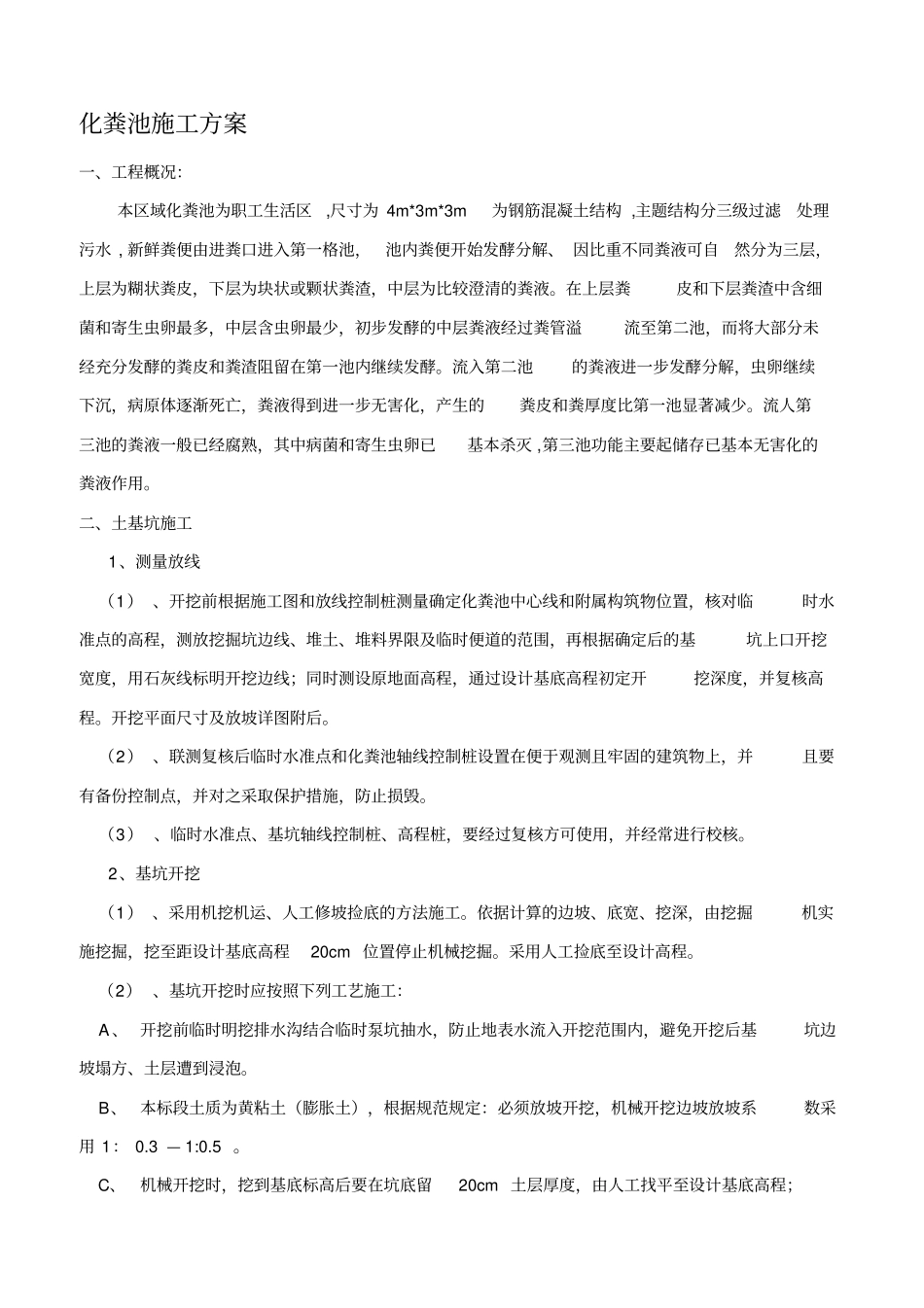

化粪池施工方案一、工程概况:本区域化粪池为职工生活区,尺寸为4m*3m*3m为钢筋混凝土结构,主题结构分三级过滤处理污水,新鲜粪便由进粪口进入第一格池,池内粪便开始发酵分解、因比重不同粪液可自然分为三层,上层为糊状粪皮,下层为块状或颗状粪渣,中层为比较澄清的粪液
在上层粪皮和下层粪渣中含细菌和寄生虫卵最多,中层含虫卵最少,初步发酵的中层粪液经过粪管溢流至第二池,而将大部分未经充分发酵的粪皮和粪渣阻留在第一池内继续发酵
流入第二池的粪液进一步发酵分解,虫卵继续下沉,病原体逐渐死亡,粪液得到进一步无害化,产生的粪皮和粪厚度比第一池显著减少
流人第三池的粪液一般已经腐熟,其中病菌和寄生虫卵已基本杀灭,第三池功能主要起储存已基本无害化的粪液作用
二、土基坑施工1、测量放线(1)、开挖前根据施工图和放线控制桩测量确定化粪池中心线和附属构筑物位置,核对临时水准点的高程,测放挖掘坑边线、堆土、堆料界限及临时便道的范围,再根据确定后的基坑上口开挖宽度,用石灰线标明开挖边线;同时测设原地面高程,通过设计基底高程初定开挖深度,并复核高程
开挖平面尺寸及放坡详图附后
(2)、联测复核后临时水准点和化粪池轴线控制桩设置在便于观测且牢固的建筑物上,并且要有备份控制点,并对之采取保护措施,防止损毁
(3)、临时水准点、基坑轴线控制桩、高程桩,要经过复核方可使用,并经常进行校核
2、基坑开挖(1)、采用机挖机运、人工修坡捡底的方法施工
依据计算的边坡、底宽、挖深,由挖掘机实施挖掘,挖至距设计基底高程20cm位置停止机械挖掘
采用人工捡底至设计高程
(2)、基坑开挖时应按照下列工艺施工:A、开挖前临时明挖排水沟结合临时泵坑抽水,防止地表水流入开挖范围内,避免开挖后基坑边坡塌方、土层遭到浸泡

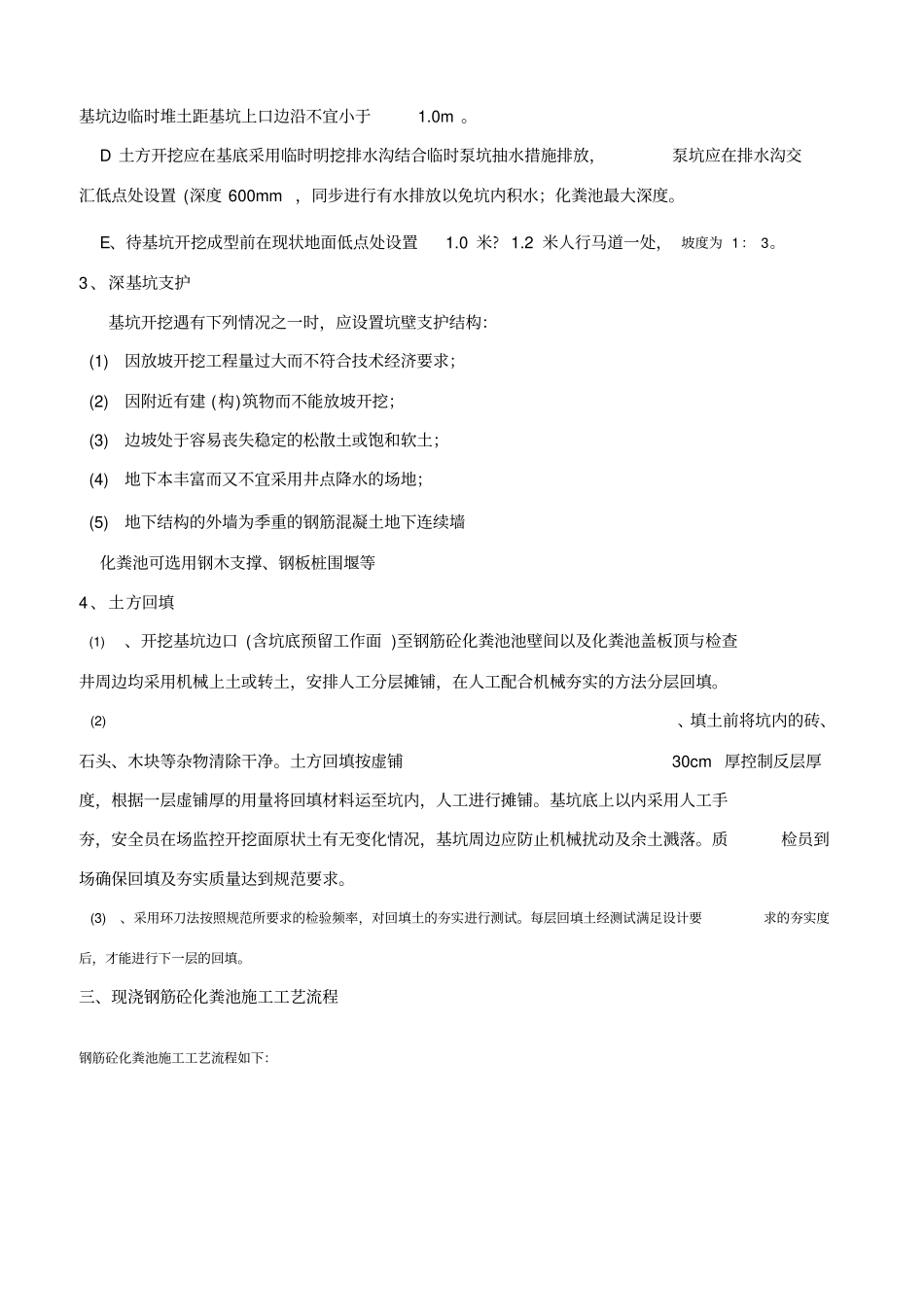

B、本标段土质为黄粘土(膨胀土),根据规范规定:必须放坡开挖,机械开挖边坡放坡系数采用1:0
